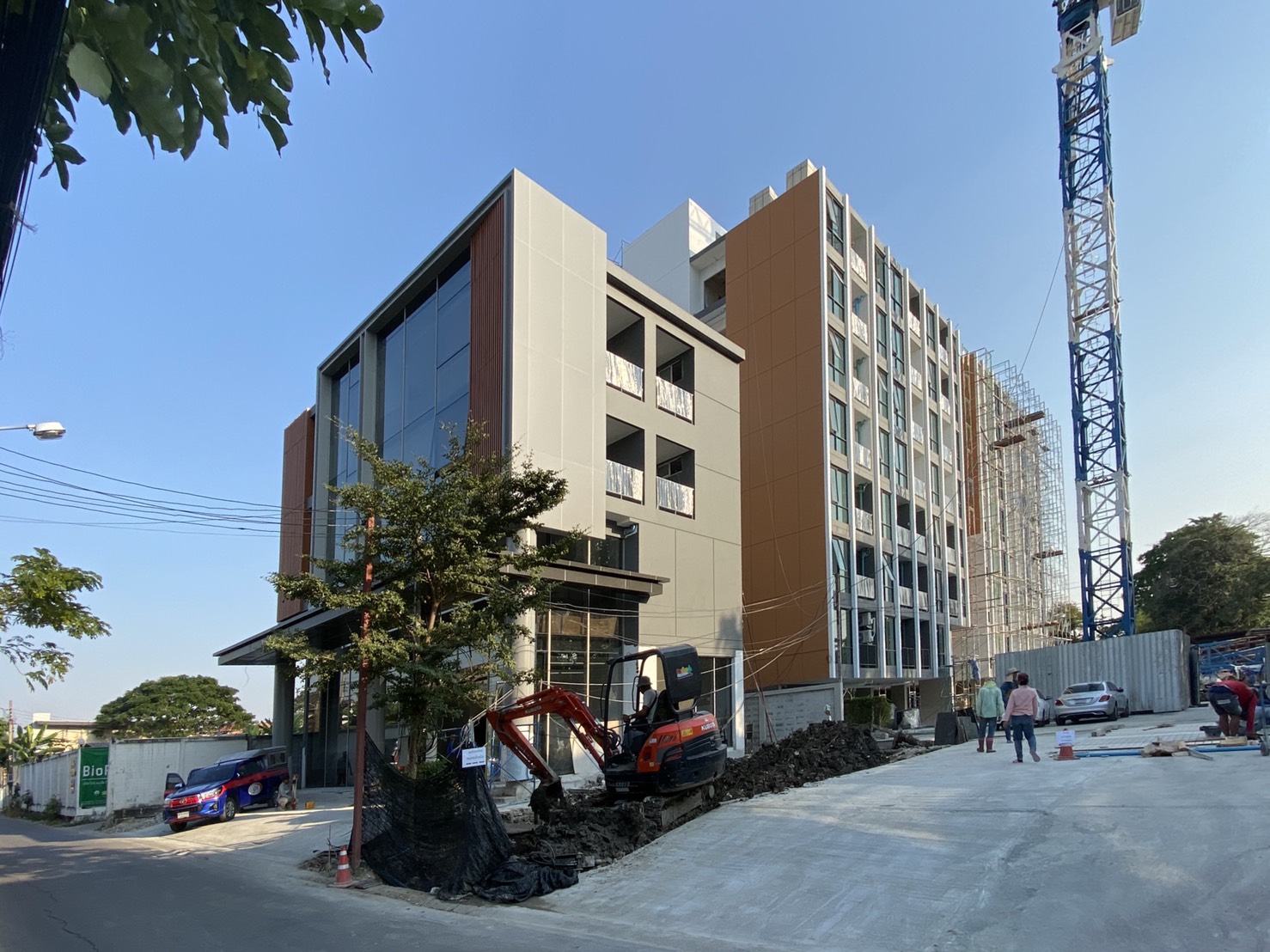

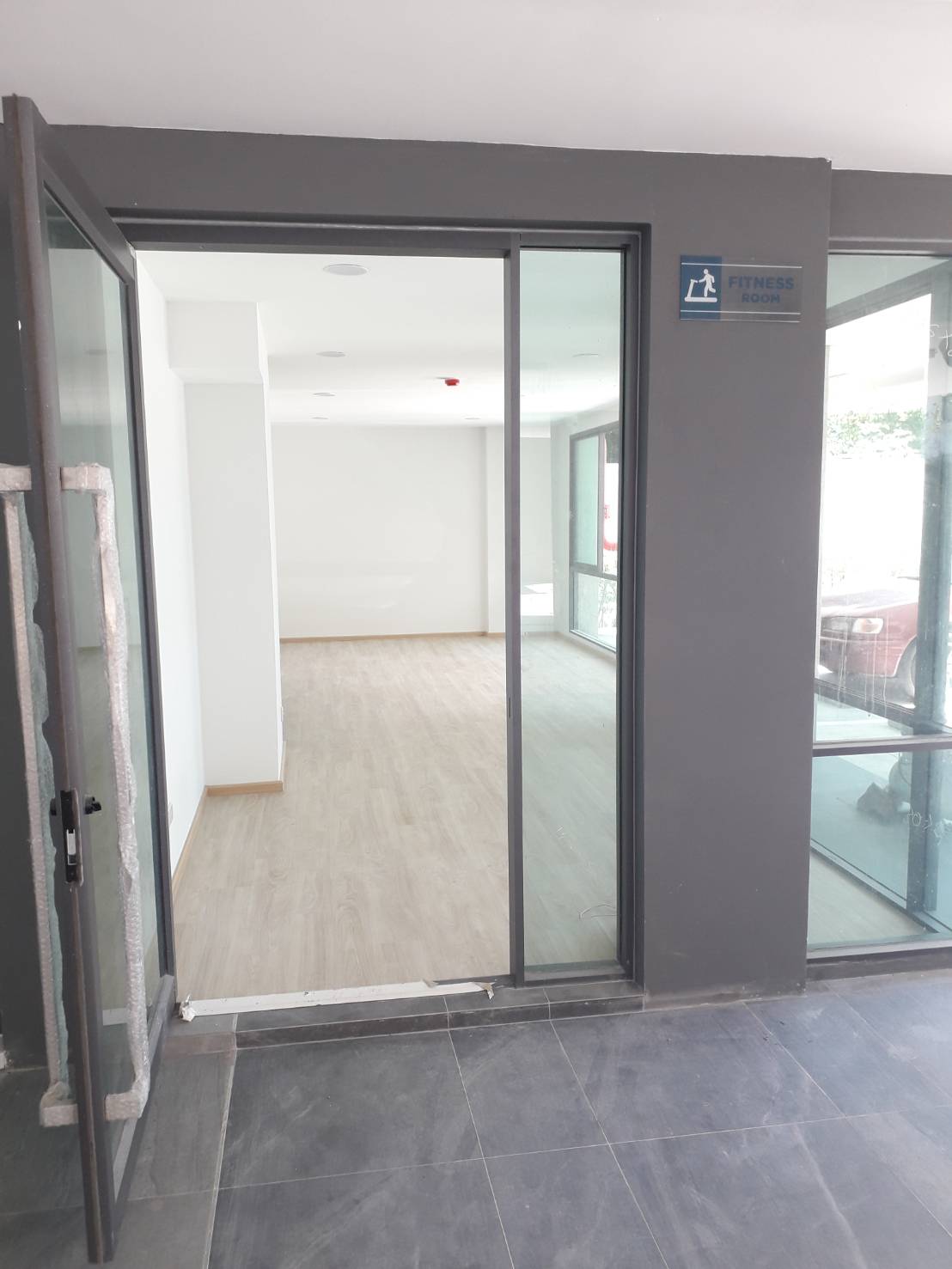

ความคืบหน้าโครงการ

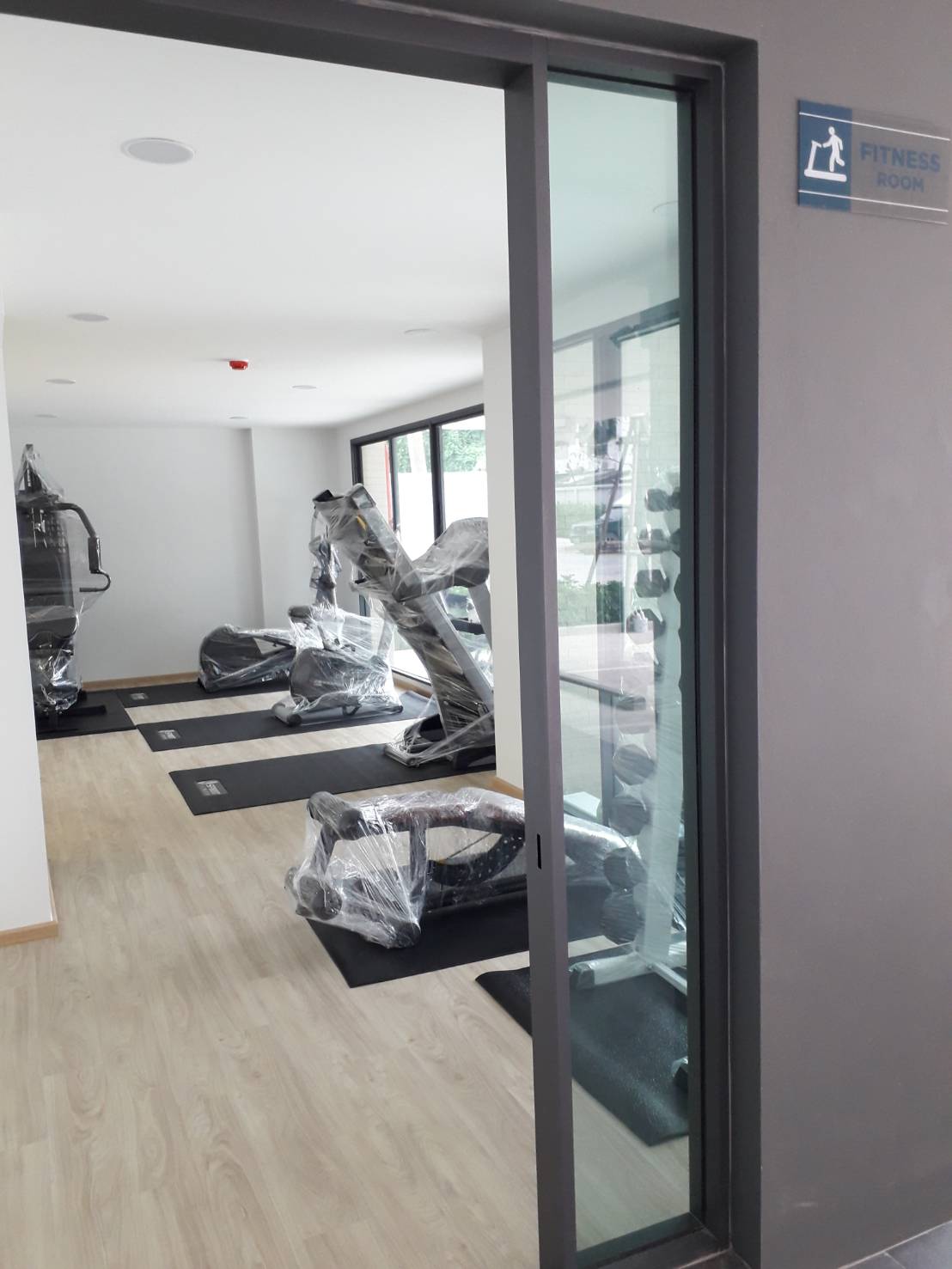

ห้อง Fitness

Update | 23 August 2021

อาคาร B

100% Complete (success)

ห้อง Fitness

Update | 23 August 2021

อาคาร B

100% Complete (success)

พื้นที่จอดรถภายในโครงการ

Update | 23 August 2021

อาคาร A , B

100% Complete (success)

ภาพบรรยากาศโครงการ

Update | 23 August 2021

อาคาร A , B

100% Complete (success)

ภาพบรรยากาศโครงการ

Update | 23 August 2021

อาคาร A , B

100% Complete (success)

ภาพบรรยากาศโครงการ

Update | 23 August 2021

อาคาร A , B

100% Complete (success)

พื้นที่จอดรถภายในโครงการ

Update | 23 June 2021

อาคาร A , B

95% Complete (success)

พื้นที่จอดรถภายในโครงการ

Update | 23 June 2021

อาคาร A , B

95% Complete (success)

ห้องตัวอย่างขนาด 32 ตารางเมตร

Update | 23 June 2021

อาคาร A

95% Complete (success)

ห้องตัวอย่างขนาด 32 ตารางเมตร

Update | 23 June 2021

อาคาร A

95% Complete (success)

ห้องตัวอย่างขนาด 32 ตารางเมตร

Update | 23 June 2021

อาคาร A

95% Complete (success)

ห้องตัวอย่างขนาด 32 ตารางเมตร

Update | 23 June 2021

อาคาร A

95% Complete (success)

ห้องตัวอย่างขนาด 26 ตารางเมตร

Update | 23 June 2021

อาคาร A

95% Complete (success)

ห้องตัวอย่างขนาด 26 ตารางเมตร

Update | 23 June 2021

อาคาร A

95% Complete (success)

ห้องตัวอย่างขนาด 26 ตารางเมตร

Update | 23 June 2021

อาคาร A

95% Complete (success)

ห้องตัวอย่างขนาด 26 ตารางเมตร

Update | 23 June 2021

อาคาร A

95% Complete (success)

ห้องตัวอย่างขนาด 26 ตารางเมตร

Update | 23 June 2021

อาคาร A

95% Complete (success)

ห้อง Fitness

Update | 1ุ6 June 2021

อาคาร B

95% Complete (success)

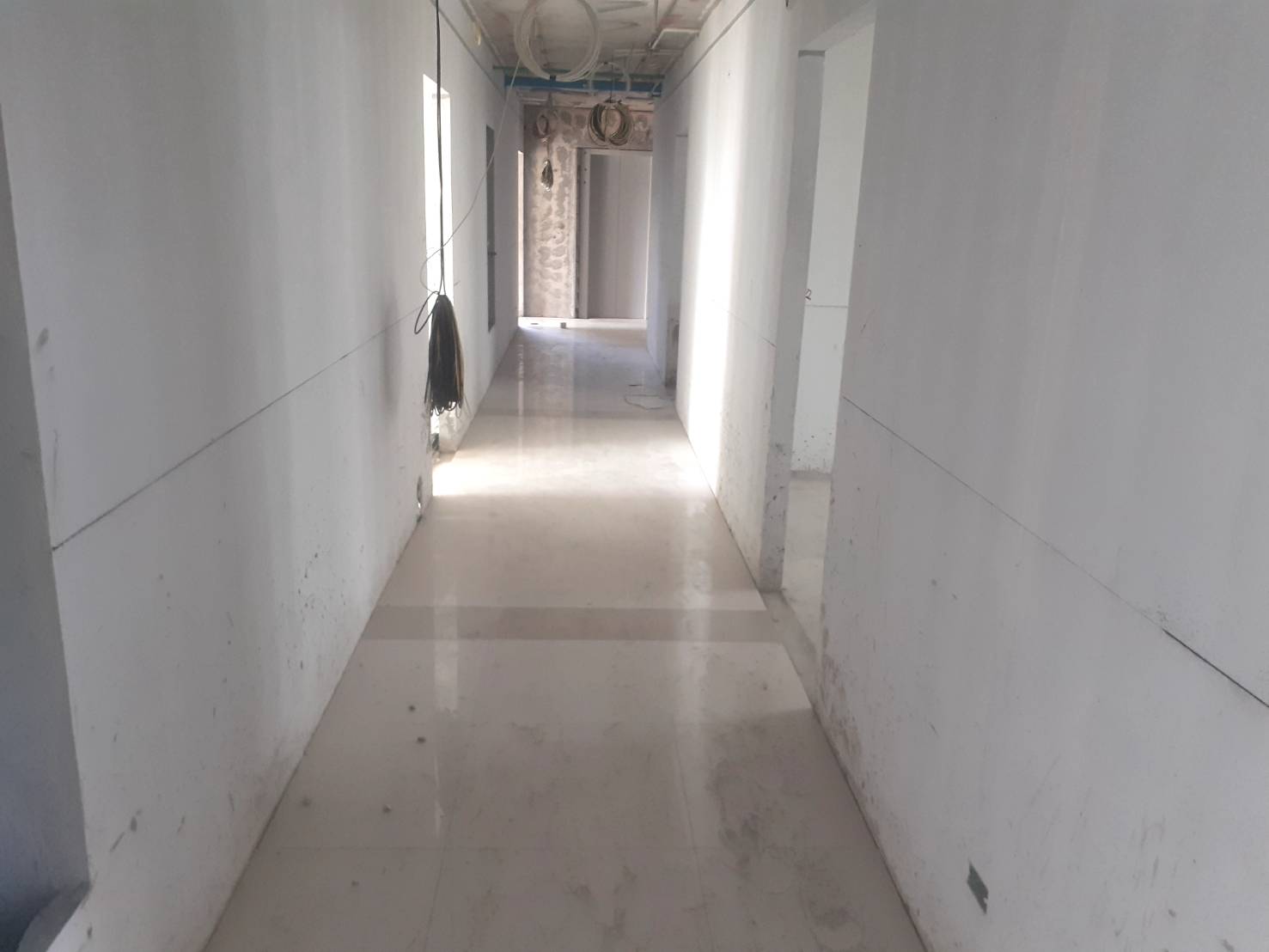

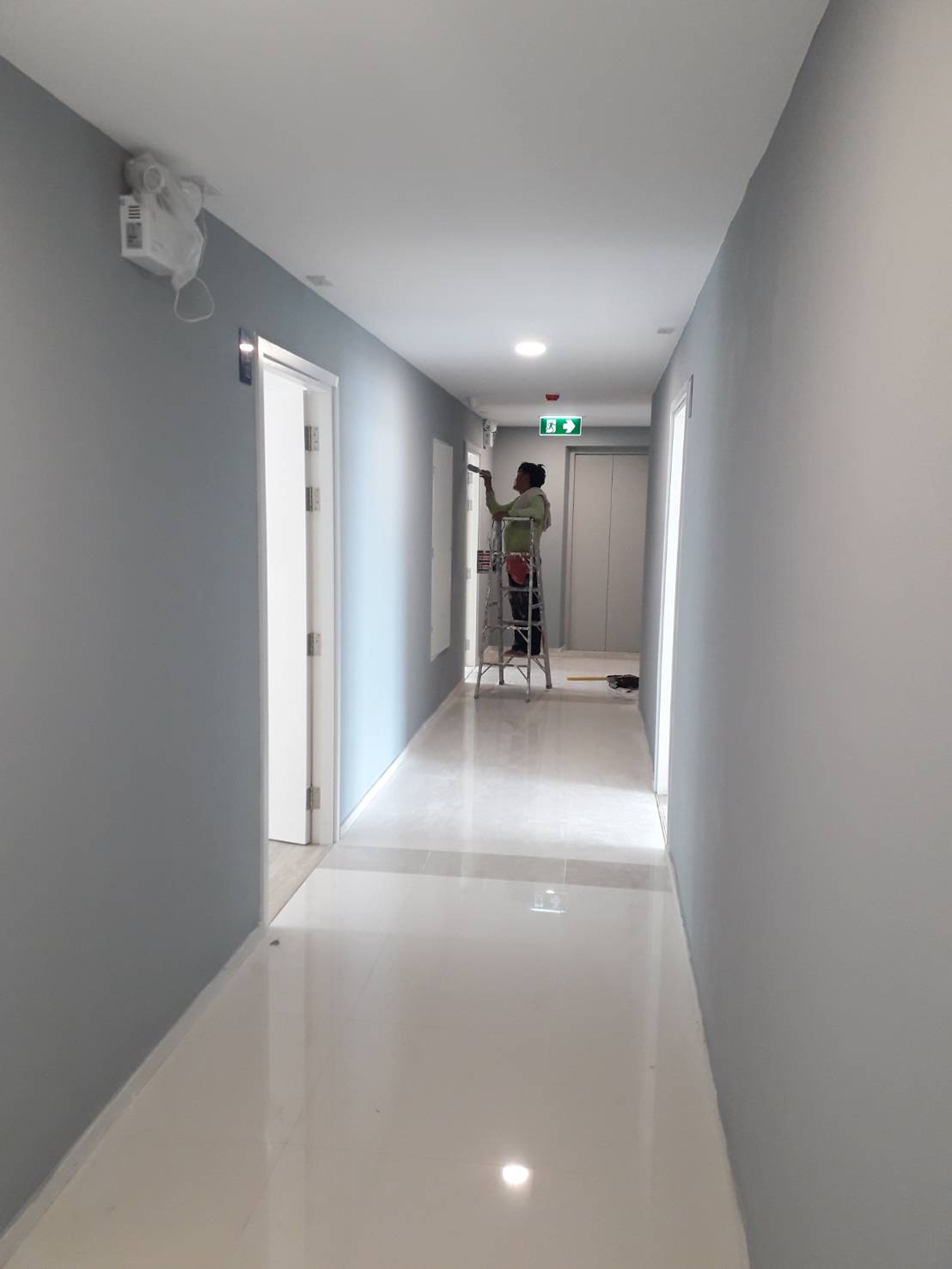

งานทาสีผนังโถงทางเดิน

Update | 1ุ6 June 2021

อาคาร A , B

95% Complete (success)

งานตรวจสอบระบบแสงสว่าง

Update | 1 June 2021

อาคาร A

90% Complete (success)

งานตรวจสอบระบบแสงสว่าง

Update | 1 June 2021

อาคาร A

90% Complete (success)

ภาพบรรยากาศโครงการ

Update | 25 May 2021

อาคาร A , B

85% Complete (success)

ภาพบรรยากาศโครงการ

Update | 25 May 2021

อาคาร A , B

85% Complete (success)

ภาพบรรยากาศโครงการ

Update | 25 May 2021

อาคาร A , B

85% Complete (success)

ห้อง Fitness

Update | 25 May 2021

อาคาร B

85% Complete (success)

งานตรวจสอบระบบไฟเเสงสว่างบรรไดหนีไฟ

Update | 25 May 2021

อาคาร B

85% Complete (success)

งานตรวจสอบระบบไฟเเสงสว่างบรรไดหนีไฟ

Update | 25 May 2021

อาคาร A

85% Complete (success)

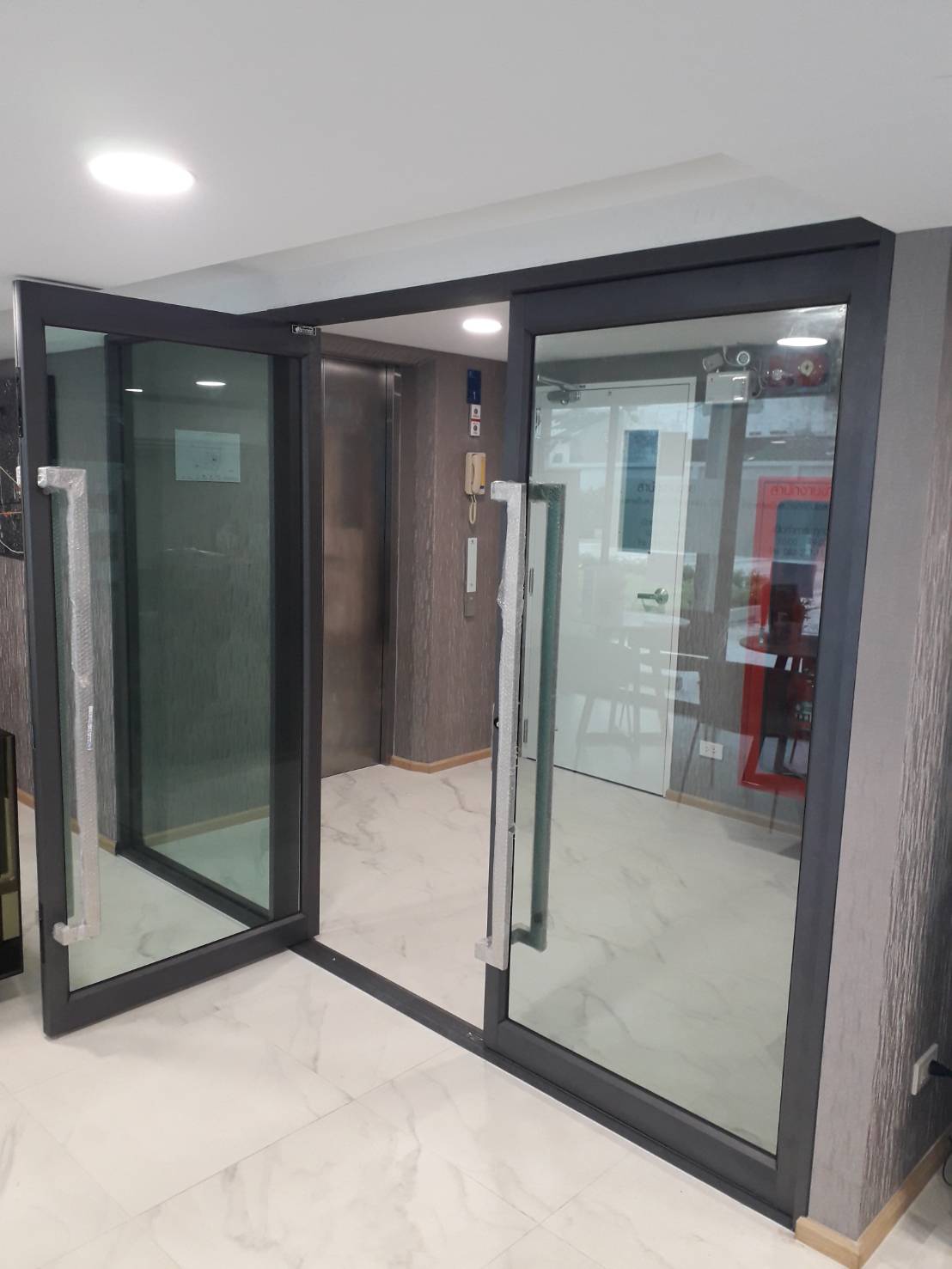

งานเช็คระบบไฟฟ้าโถงหน้าลิฟท์

Update | 18 May 2021

อาคาร B

85% Complete (success)

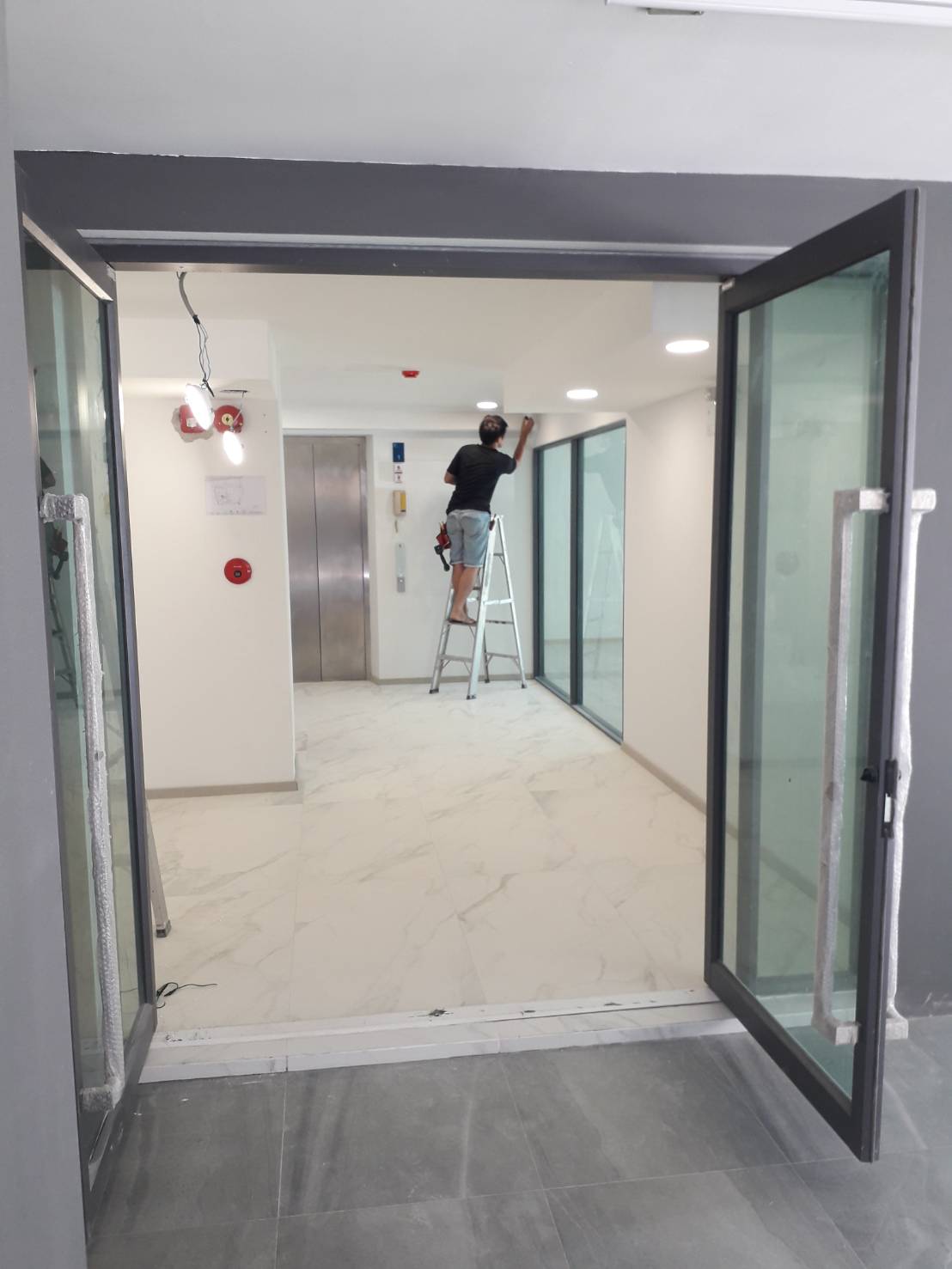

งานติดตั้งประตูโถงหน้าลิฟท์

Update | 18 May 2021

อาคาร A

85% Complete (success)

งานปลูกต้นไม้ปรับทัศนียภาพรอบโครงการ

Update | 18 May 2021

อาคาร A , B

85% Complete (success)

งานปลูกต้นไม้ปรับทัศนียภาพรอบโครงการ

Update | 18 May 2021

อาคาร A , B

85% Complete (success)

งานปลูกต้นไม้ปรับทัศนียภาพรอบโครงการ

Update | 18 May 2021

อาคาร A , B

85% Complete (success)

งานก่อสร้างโดยรวม

Update | 11 May 2021

อาคาร A , ฺฺB

85% Complete (success)

งานก่อสร้างโดยรวม

Update | 11 May 2021

อาคาร A , B

85% Complete (success)

งานก่อสร้างโดยรวม

Update | 11 May 2021

อาคาร A , B

85% Complete (success)

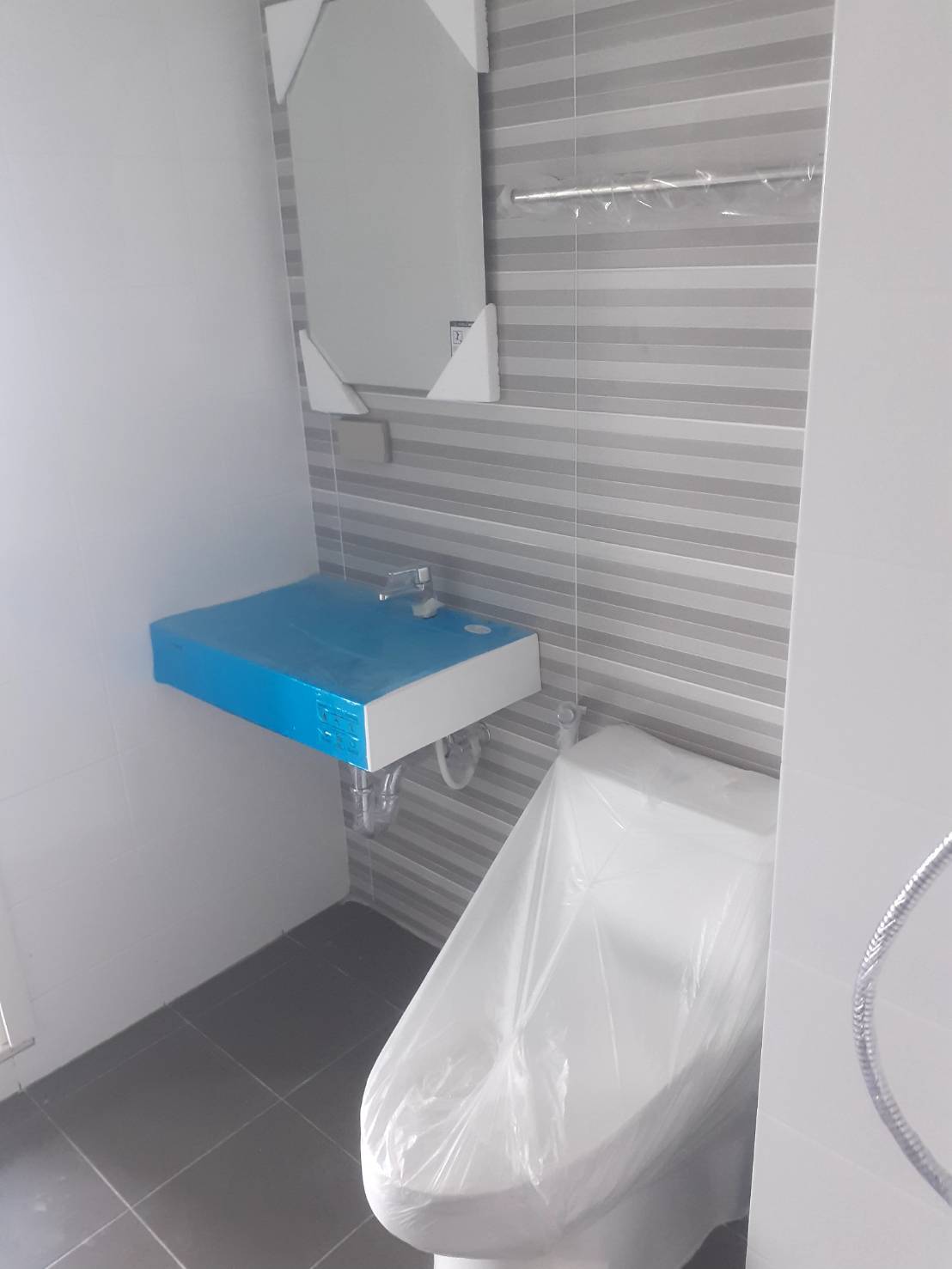

งานติดสุขภัณฑ์ภายในห้องน้ำ

Update | 11 May 2021

อาคาร A

85% Complete (success)

งานติดสุขภัณฑ์ภายในห้องน้ำ

Update | 11 May 2021

อาคาร A

85% Complete (success)

งานปูพื้นกระเบื้องยาง

Update | 11 May 2021

อาคาร A

85% Complete (success)

งานปูพื้นกระเบื้องยาง

Update | 11 May 2021

อาคาร A

85% Complete (success)

งานปรับระดับพื้นก่อนปูกระเบื้องยาง

Update | 11 May 2021

อาคาร A

85% Complete (success)

งานปรับระดับพื้นก่อนปูกระเบื้องยาง

Update | 11 May 2021

อาคาร A

85% Complete (success)

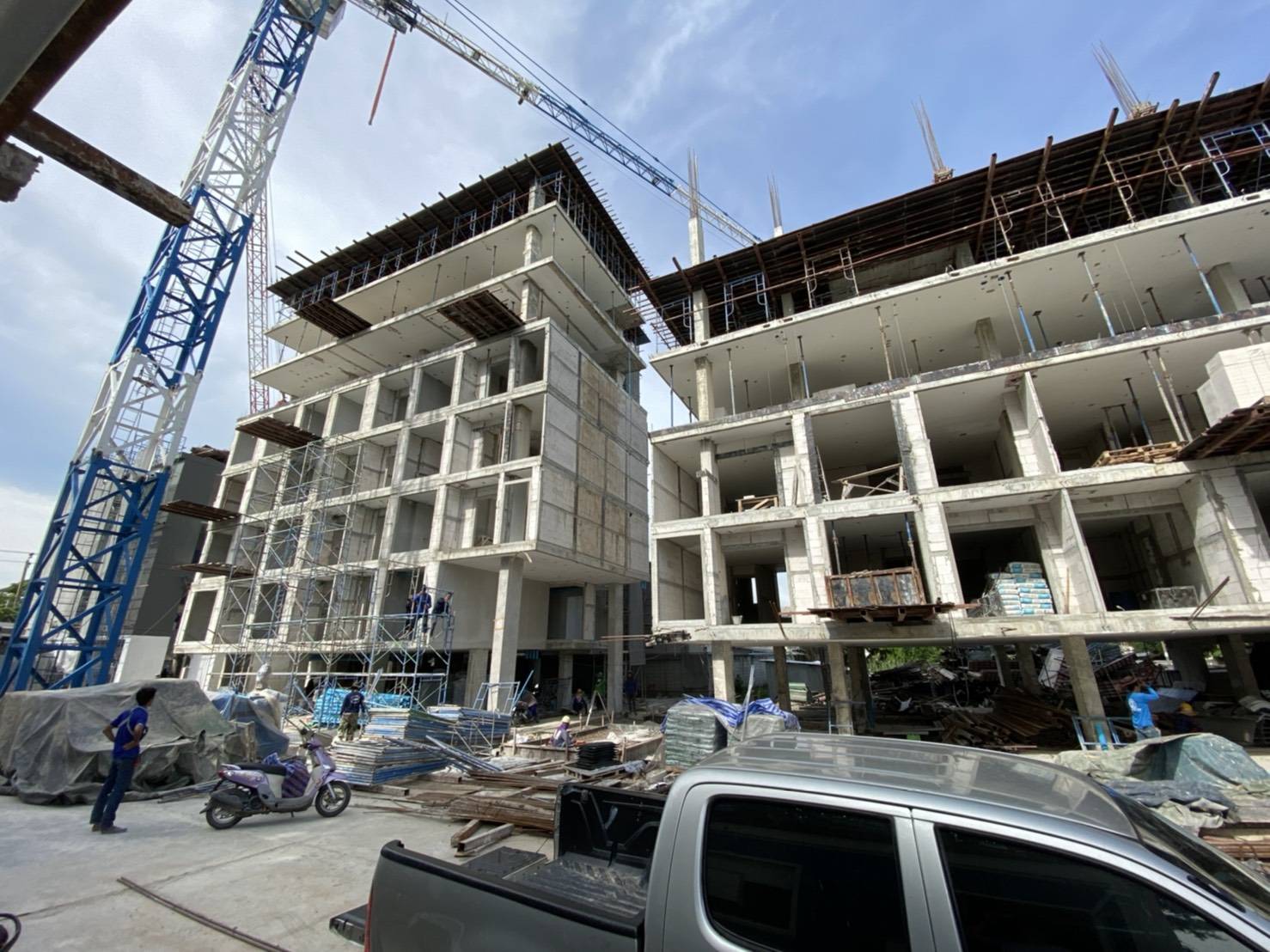

งานก่อสร้างโดยรวม

Update | 9 March 2021

อาคาร A , B

80% Complete (success)

งานรื้นเครนปรับทัศนียภาพโครงการ

Update | 9 March 2021

อาคาร A , B

80% Complete (success)

งานปูกระเบื้องใต้อาคาร B

Update | 9 March 2021

อาคาร B

80% Complete (success)

งานเทปูนใต้อาคาร B

Update | 9 March 2021

อาคาร B

80% Complete (success)

งานก่อสร้างโดยรวม

Update | 11 February 2021

อาคาร A , B

75% Complete (success)

งานก่อสร้างโดยรวม

Update | 11 February 2021

อาคาร A , B

ึ75% Complete (success)

งานปูกระเบื้อง Bezen ทางเข้าโครงการ

Update | 11 February 2021

บริเวณหน้าโครงการ

75% Complete (success)

งานติดตั้งบานกระทุ้งบริเวณบันไดทางเดิน

Update | 11 February 2021

อาคาร B

ึ70% Complete (success)

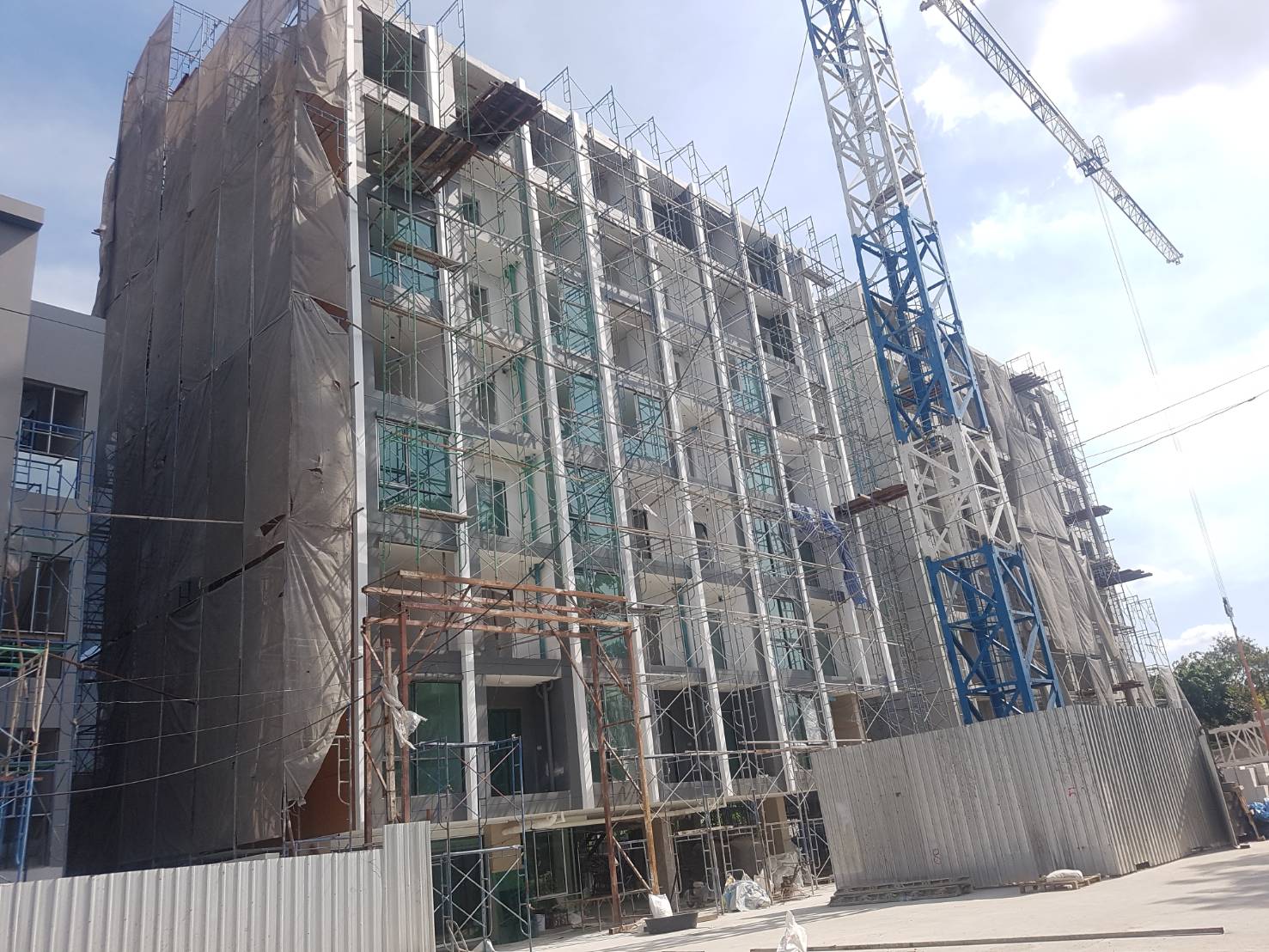

งานติดตั้งลิทฟ์

Update | 11 February 2021

อาคาร B

ึ70% Complete (success)

งานปูกระเบื้องทางเดิน ชั้น 2-3

Update | 11 February 2021

อาคาร B

ึ70% Complete (success)

งานทาสีผนังภายนอก

Update | 11 February 2021

อาคาร B

ึ70% Complete (success)

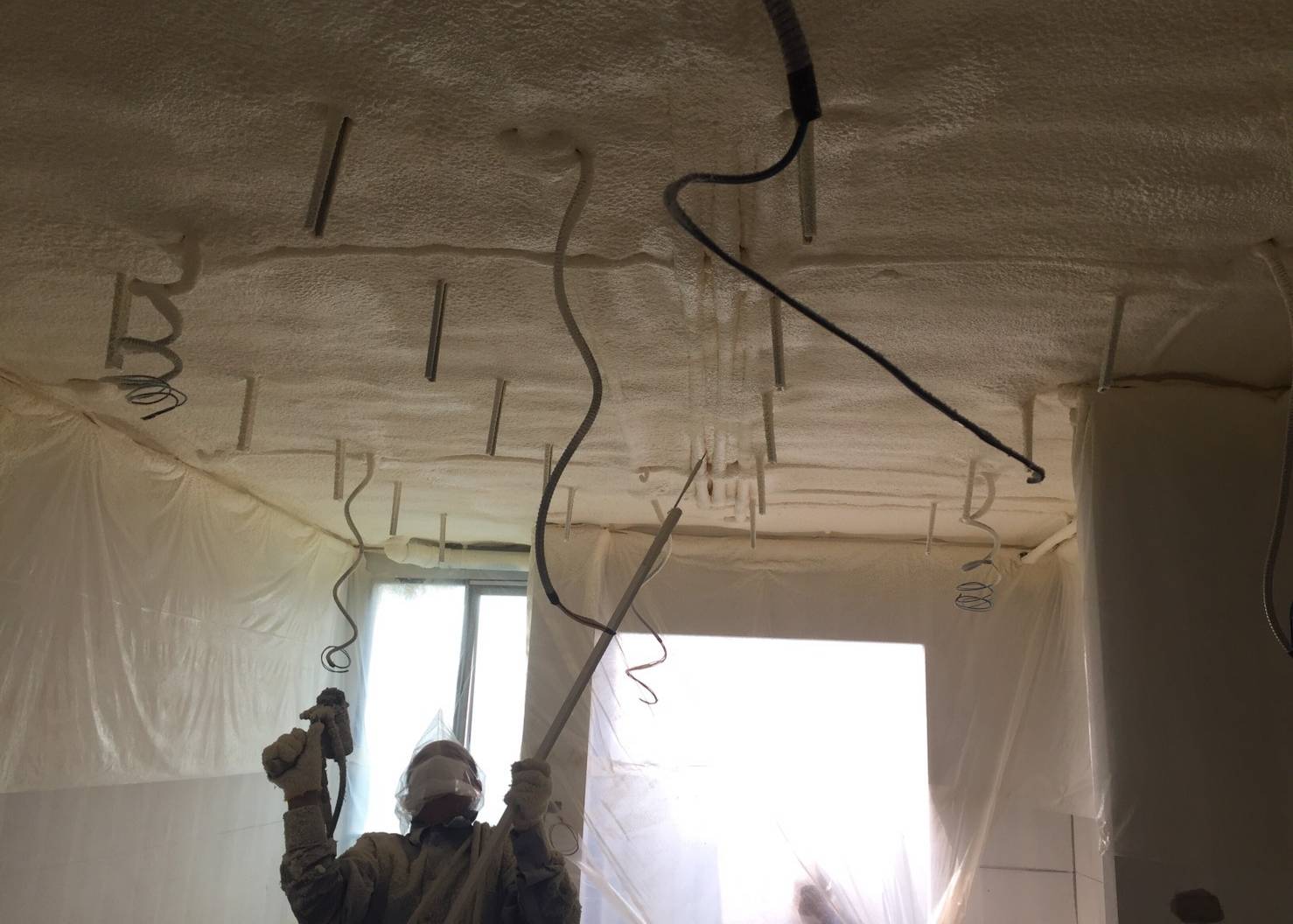

งานพ่นฉนวนกันความร้อน PU Foam

Update | 11 February 2021

อาคาร A

75% Complete (success)

งานเดินท่อสายไฟทางเดิน

Update | 11 February 2021

อาคาร A

ึ75% Complete (success)

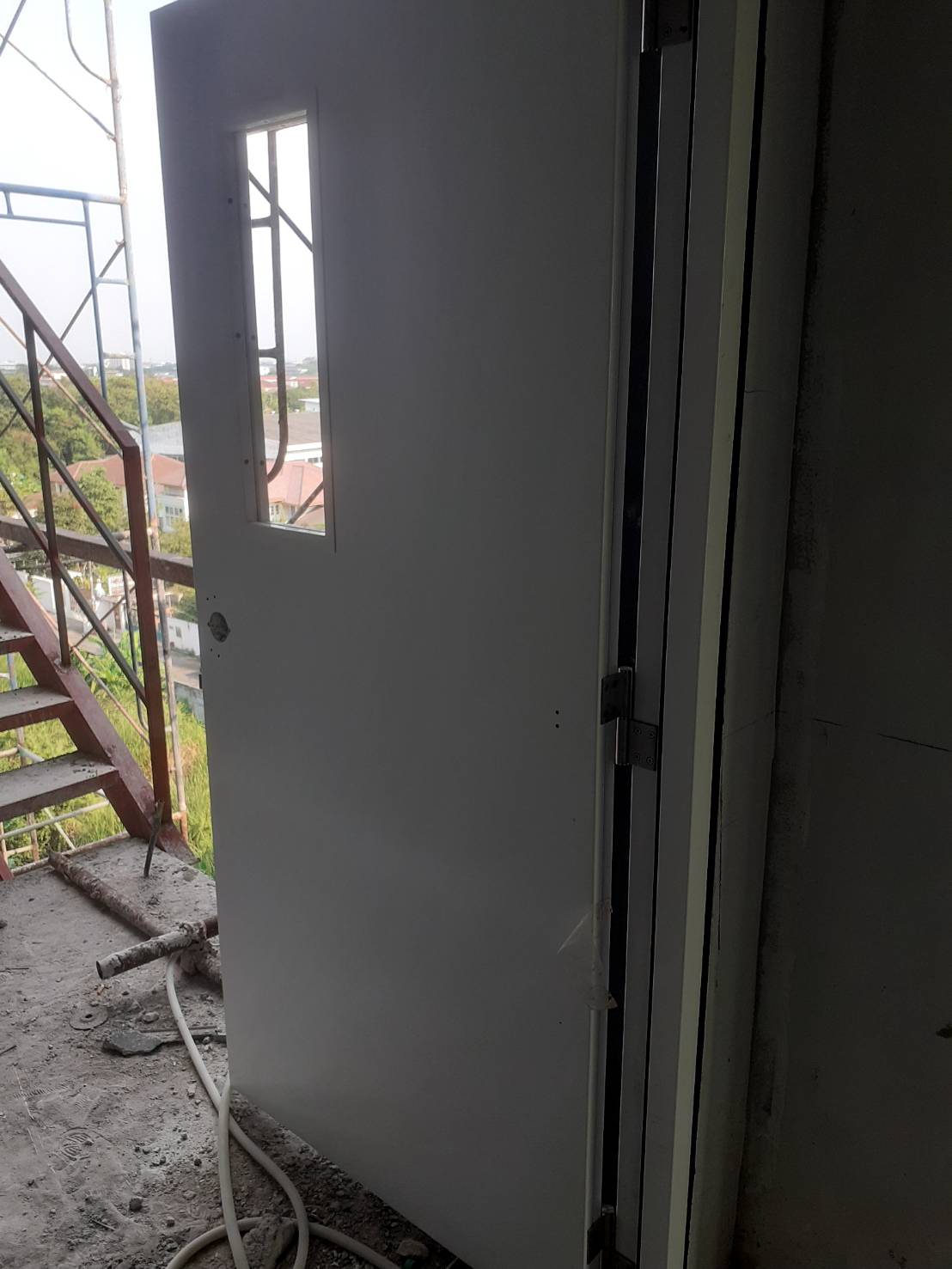

งานติดตั้งบานประตูหนีไฟ

Update | 11 February 2021

อาคาร A

75% Complete (success)

งานปูกระเบื้องทางเดิน ชั้น 5-8

Update | 11 February 2021

อาคาร A

ึ75% Complete (success)

งานก่อสร้างโดยรวม

Update | 23 January 2021

อาคาร A , B

75% Complete (success)

งานก่อสร้างโดยรวม

Update | 23 January 2021

อาคาร A , B

75% Complete (success)

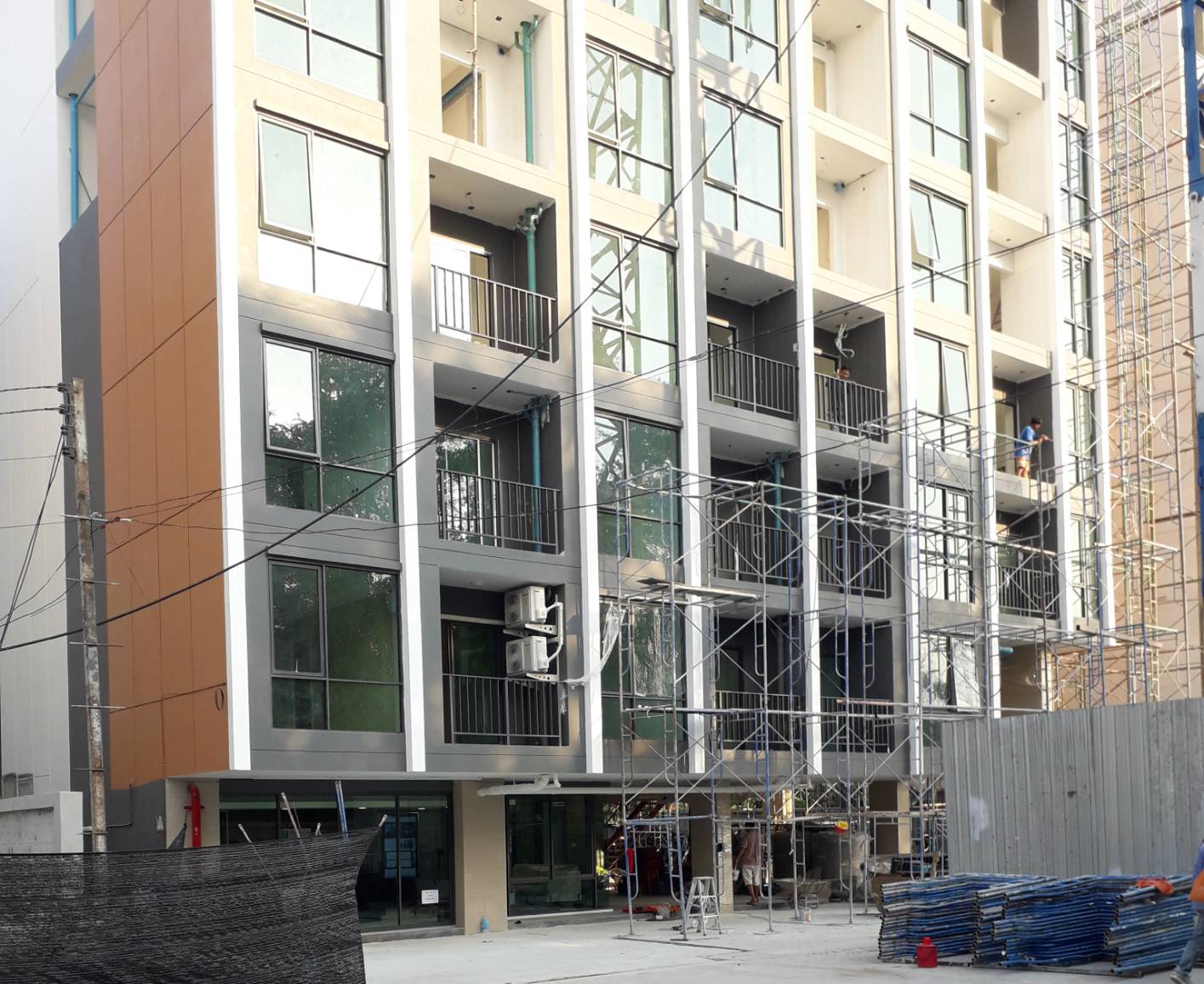

งานเทถนนหน้าโครงการและก่อกำเเพงรั้ว

Update | 23 January 2021

อาคาร A , B

ึ70% Complete (success)

งานติดตั้งกระจกและราวกันตก ชั้น 2-8

Update | 23 January 2021

อาคาร B

ึ70% Complete (success)

งานก่อสร้างโดยรวม

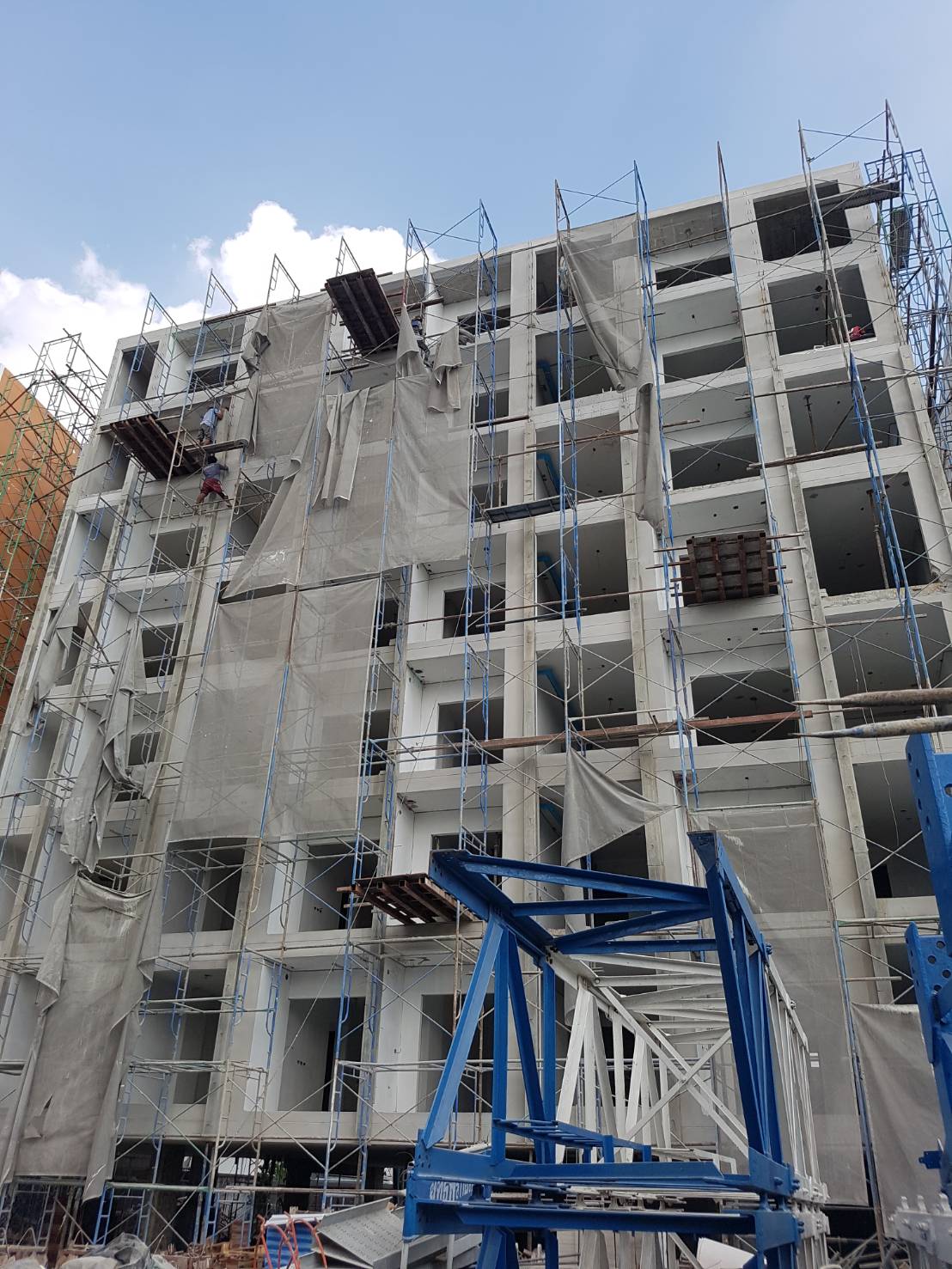

Update | 6 January 2021

อาคาร A , B

ึ70% Complete (success)

งานเทถนนหน้าโครงการ

Update | 6 January 2021

อาคาร A , B

ึ70% Complete (success)

งานก่ออิฐกั้นผนังห้องพื้นที่ส่วนกลาง

Update | 6 January 2021

อาคาร B

60% Complete (success)

งานติดขอบบัวหน้าอาคาร

Update | 6 January 2021

อาคาร B

60% Complete (success)

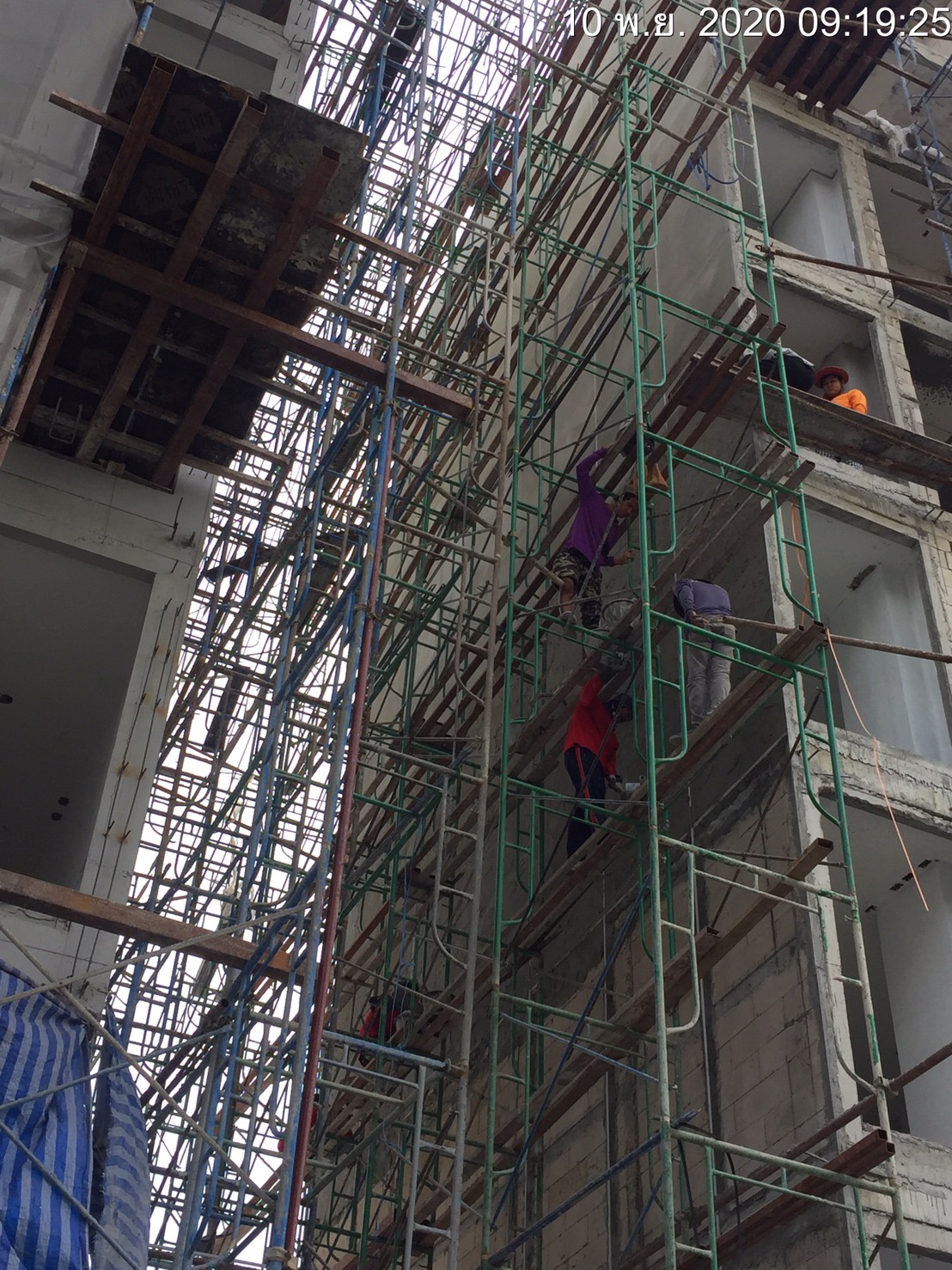

งานรื้อนั่งร้าน

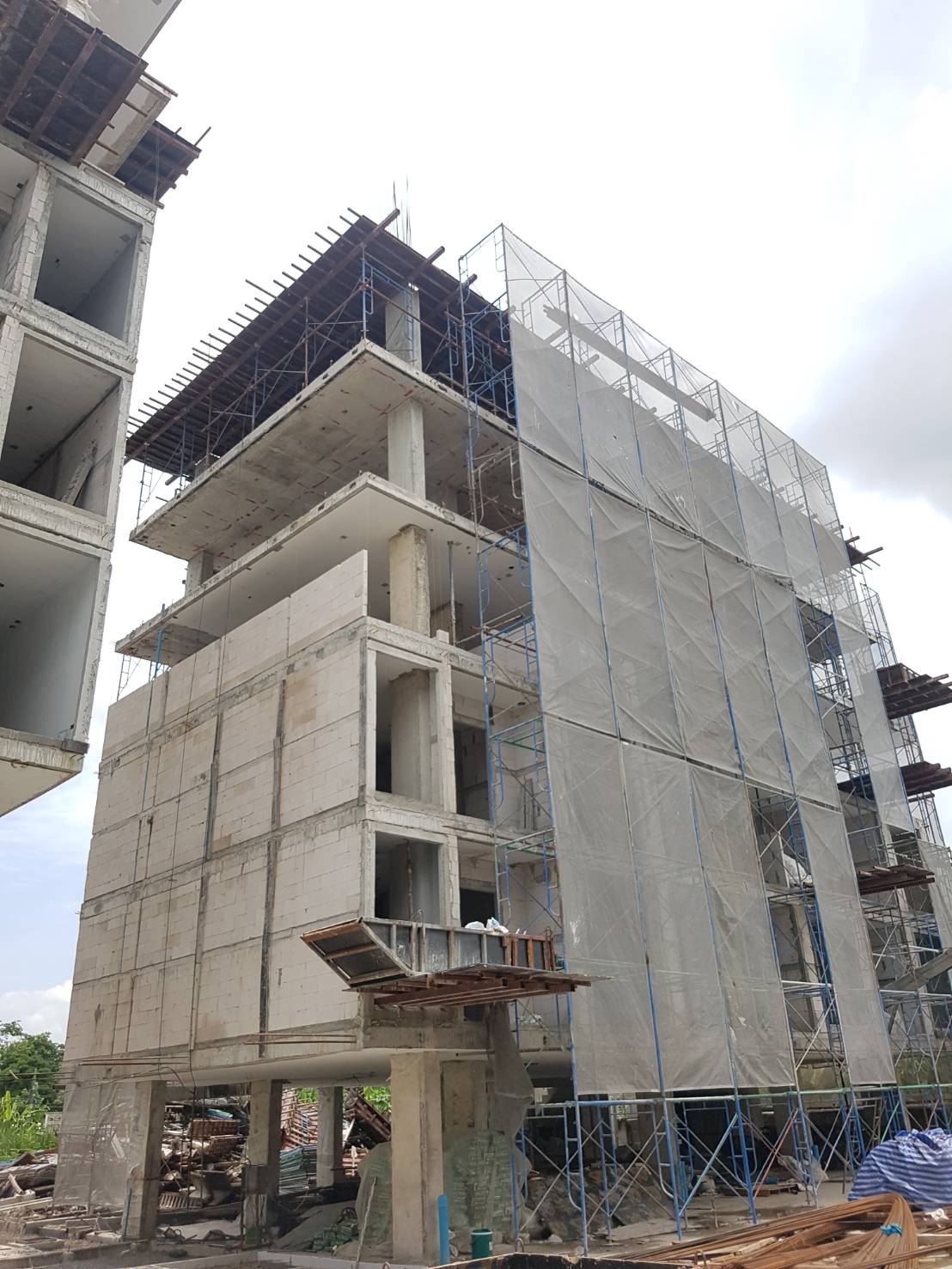

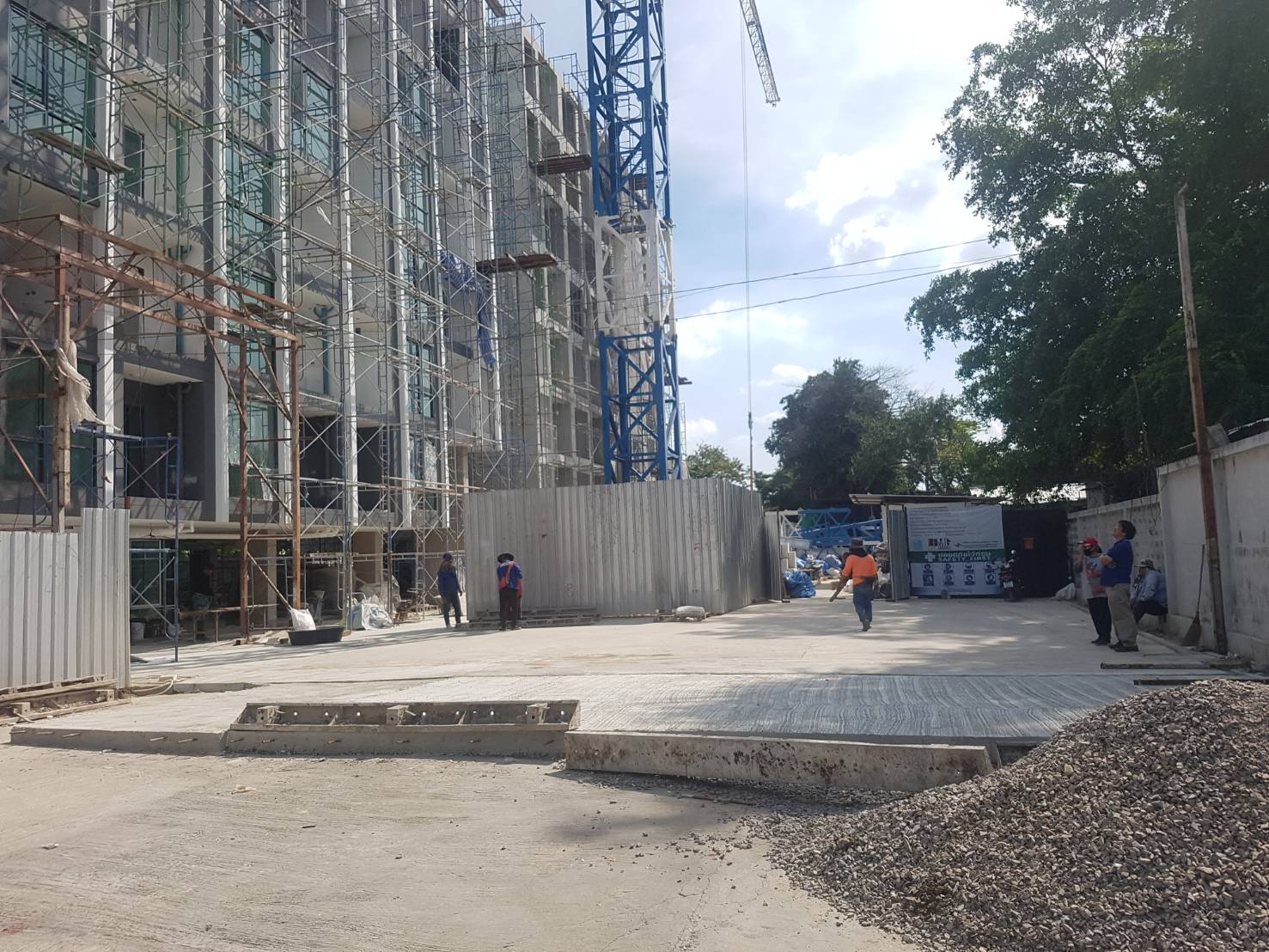

Update | 30 December 2020

อาคาร A

ึ70% Complete (success)

งานติดตั้งราวกันตก

Update | 30 December 2020

อาคาร A

ึ70% Complete (success)

งานก่อสร้างโดยรวม

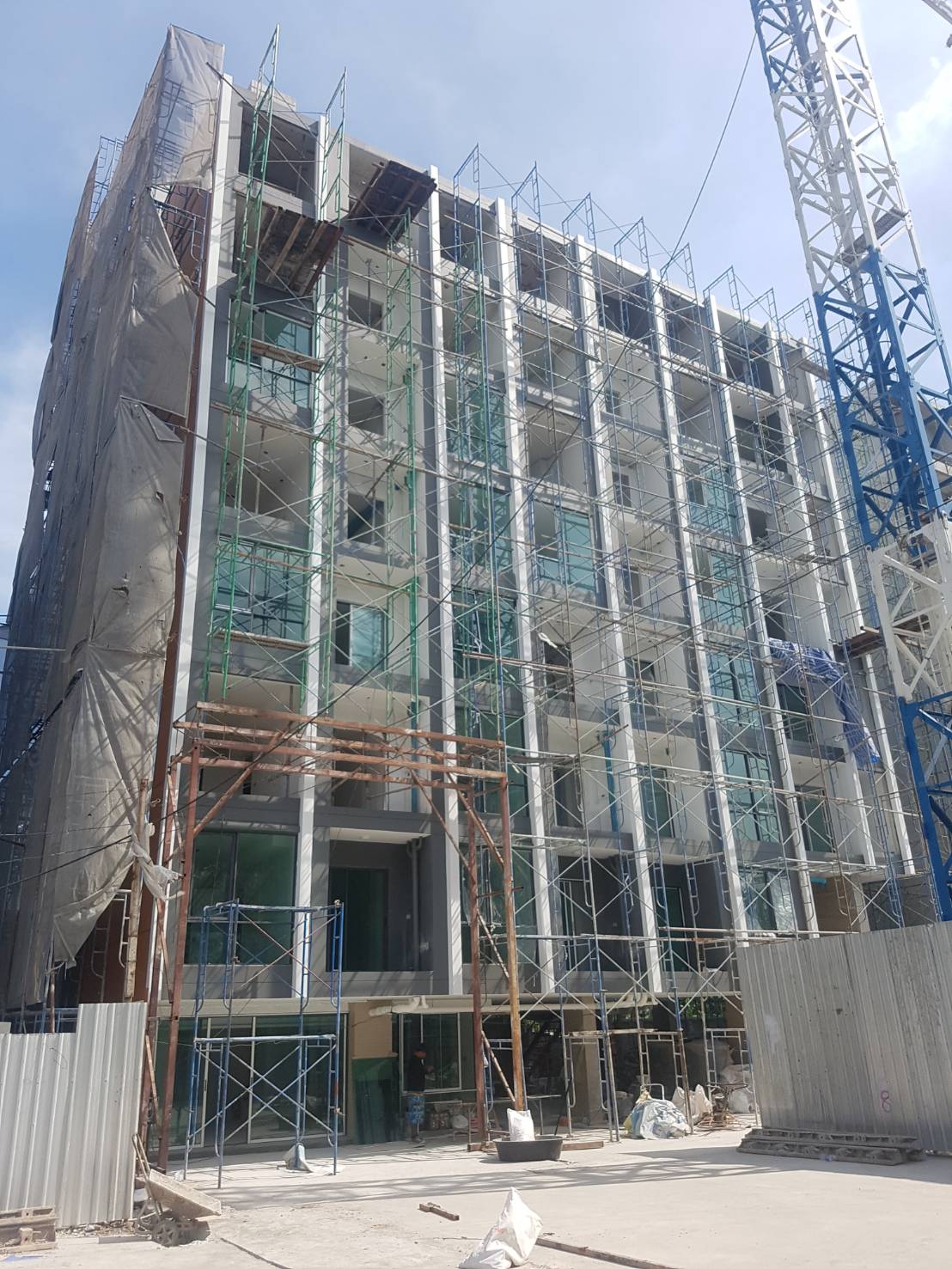

Update | 17 December 2020

อาคาร A , B

ึ70% Complete (success)

งานฉาบผนังภายในห้องครบ 8 ชั้น

Update | 17 December 2020

อาคาร B

60% Complete (success)

งานเทพื้นถนนบริเวณหน้าอาคาร

Update | 17 December 2020

อาคาร A , B

ึ70% Complete (success)

งานติดตั้งกรอบอลูมิเนียม กระจก และประตูบานเลื่อน ชั้น 1-6

Update | 17 December 2020

อาคาร A

ึ70% Complete (success)

งานทาสีผนังภายนอก

Update | 10 December 2020

อาคาร A

ึ70% Complete (success)

งานฉาบผนังภายนอก

Update | 11 November 2020

อาคาร B

60% Complete (success)

งานฉาบผนังภายนอก

Update | 11 November 2020

อาคาร A

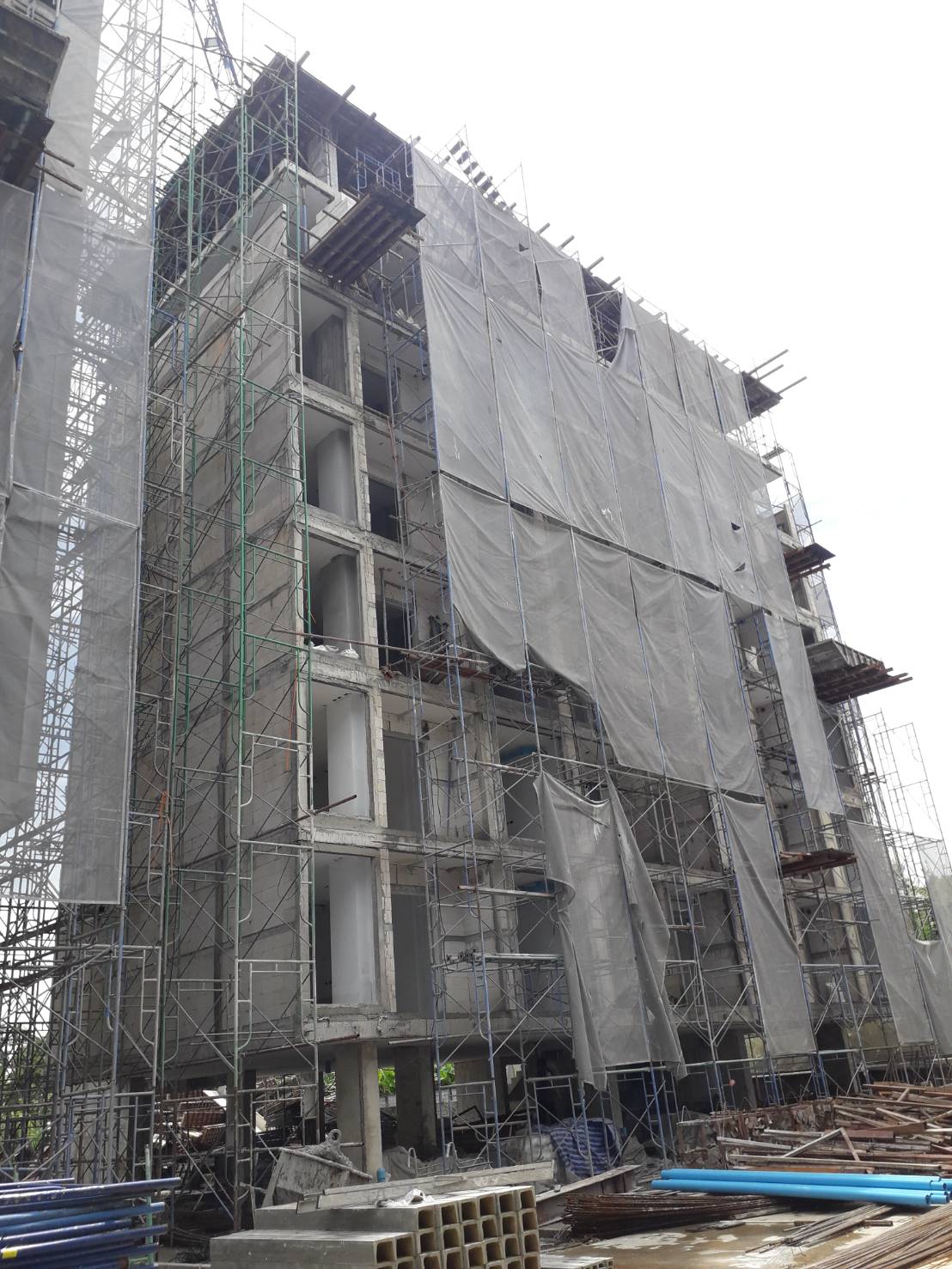

ึ70% Complete (success)

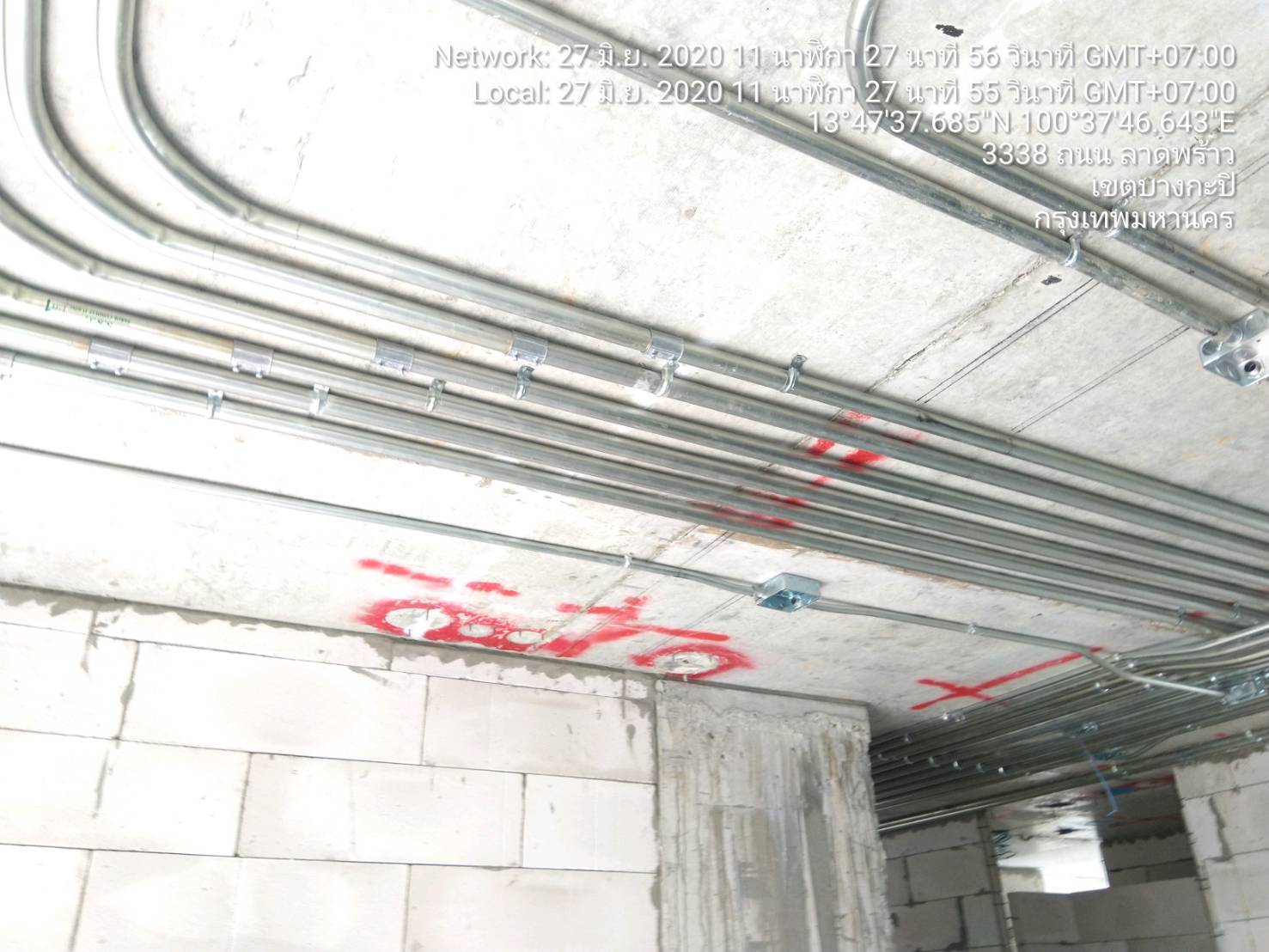

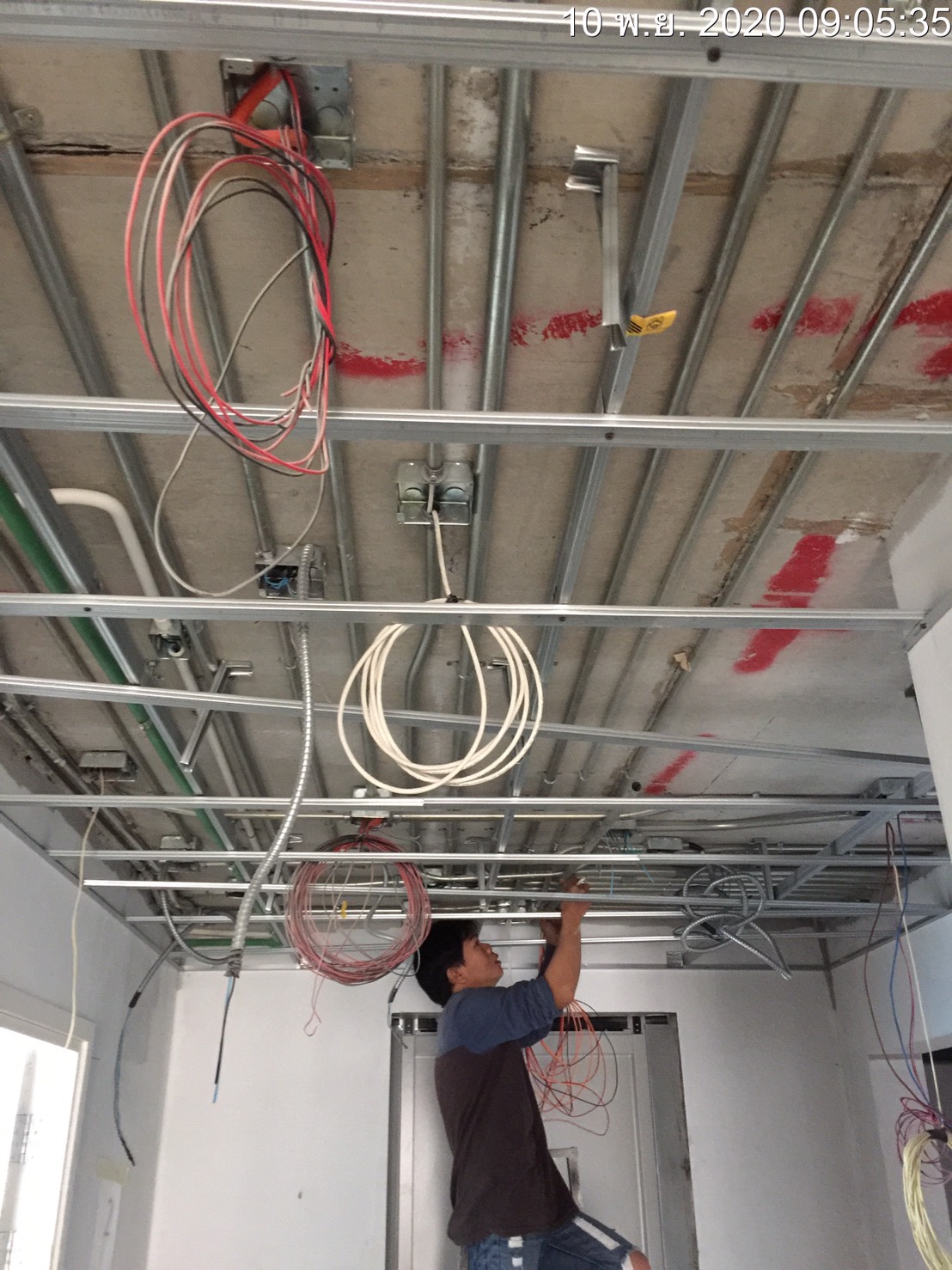

งานเดินท่อไฟทางเดิน ชั้น 2

Update | 10 November 2020

อาคาร A

ึ70% Complete (success)

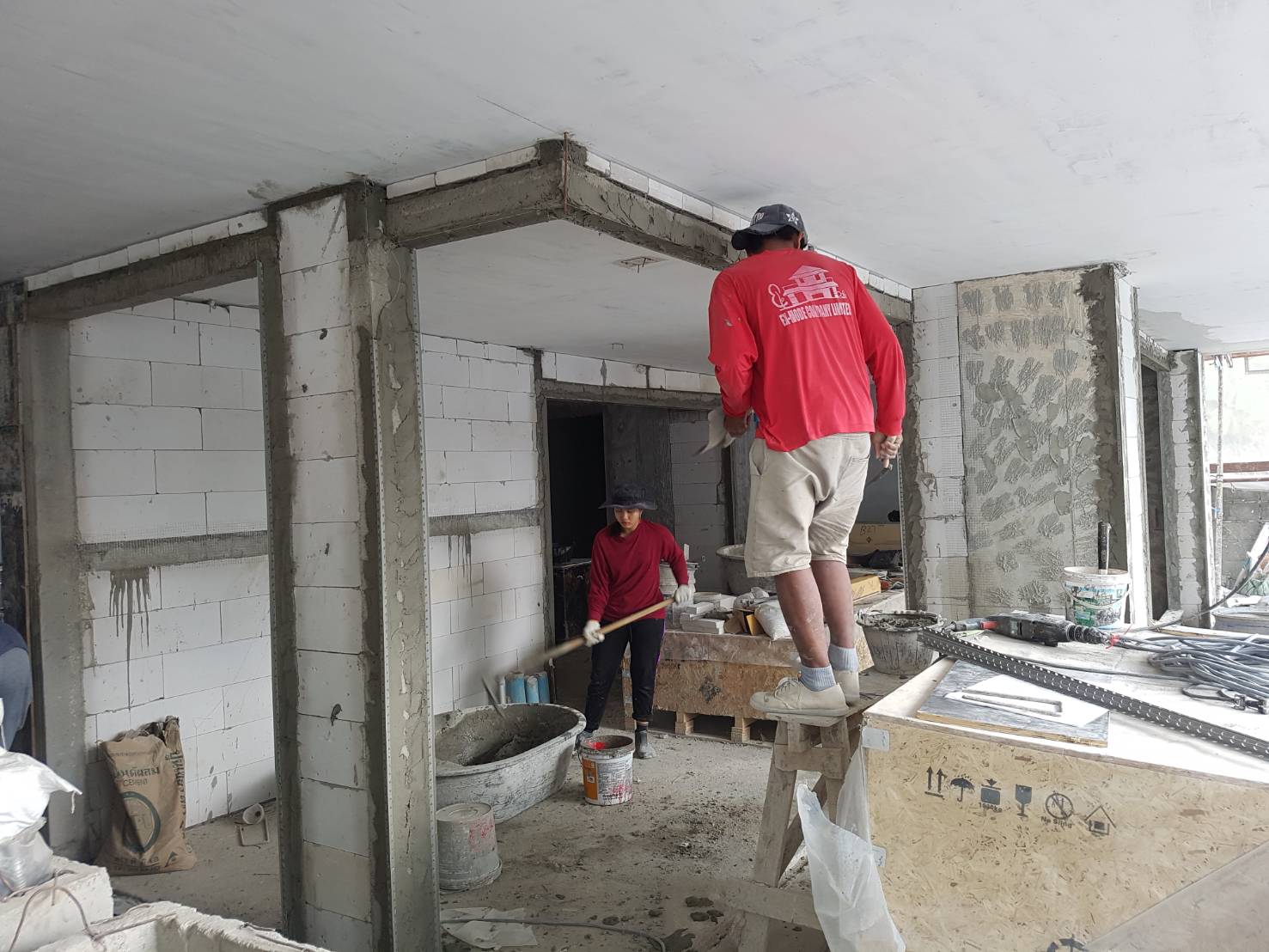

งานทาสีรองพื้นระเบียง ชั้น 2

Update | 6 November 2020

อาคาร A

ึ70% Complete (success)

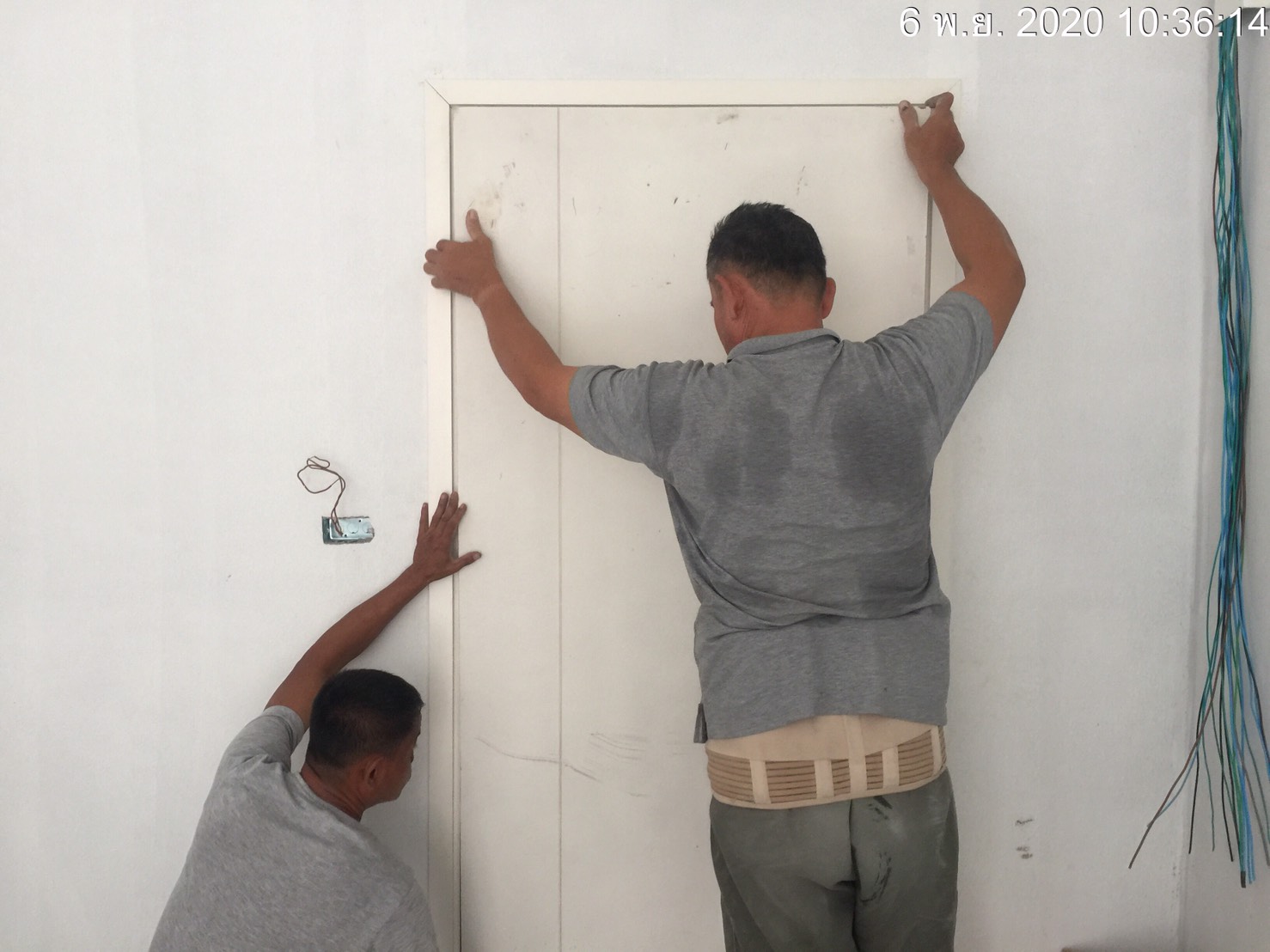

งานติดตั้งบานประตู ชั้น 2-3

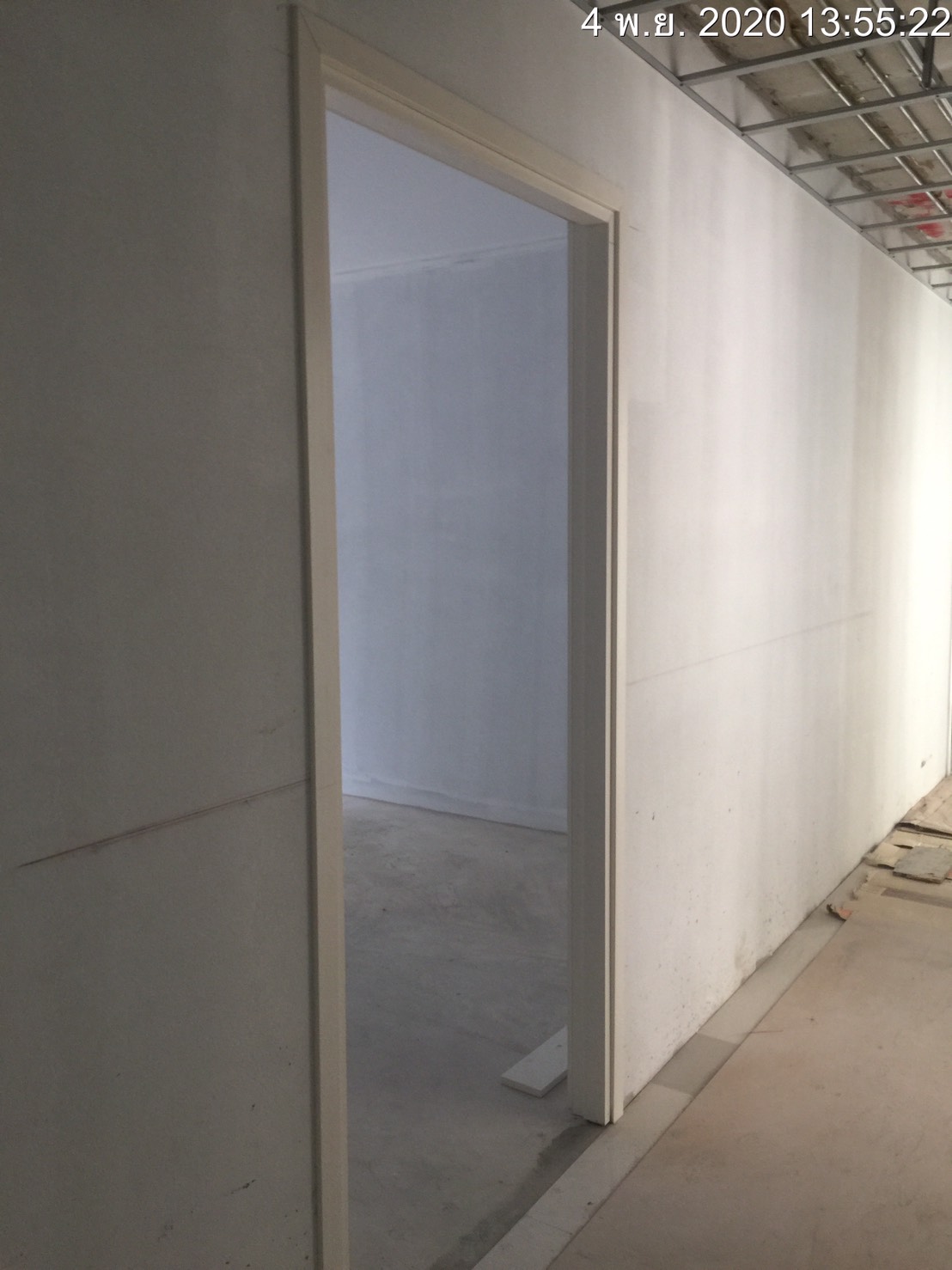

Update | 4 November 2020

อาคาร A

ึ70% Complete (success)

งานติดตั้งบานประตู ชั้น 2-3

Update | 4 November 2020

อาคาร A

ึ70% Complete (success)

งานติดตั้งวงกบประตู ชั้น 2-4

Update | 4 November 2020

อาคาร A

ึ70% Complete (success)

งานติดตั้งวงกบประตู ชั้น 2-4

Update | 4 November 2020

อาคาร A

ึ70% Complete (success)

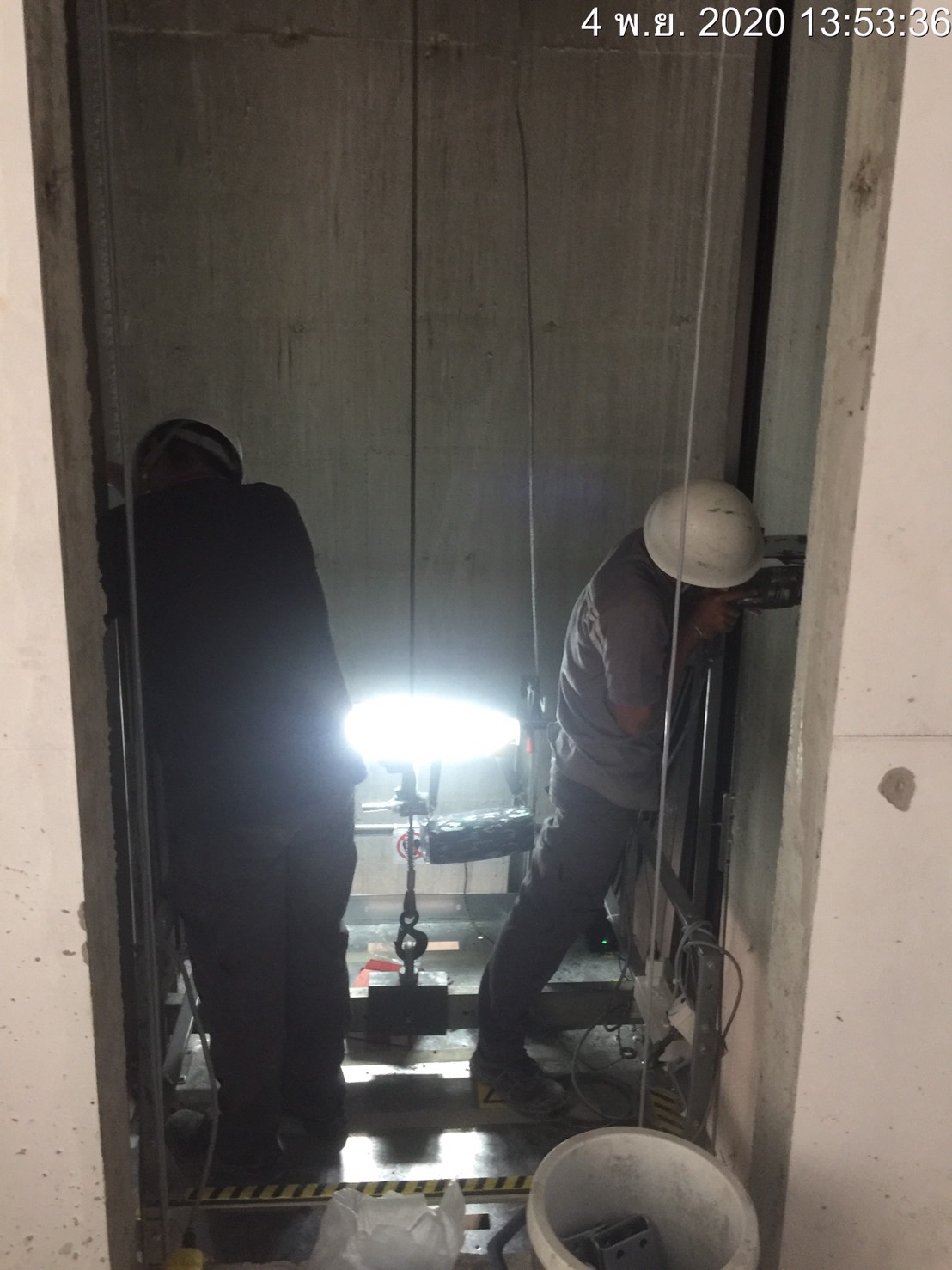

งานติดตั้งลิฟท์

Update | 4 November 2020

อาคาร A

ึ70% Complete (success)

งานก่ออิฐผนังห้อง ชั้น 8

Update | 21 October 2020

อาคาร B

50% Complete (success)

งานฉาบผนังห้อง ชั้น 7

Update | 21 October 2020

อาคาร A

60% Complete (success)

งานทาสีรองพื้น ชั้น 6

Update | 21 October 2020

อาคาร A

60% Complete (success)

งานปูกระเบื้องพื้นระเบียงห้อง ชั้น 3

Update | 21 October 2020

อาคาร A

60% Complete (success)

งานตั้งนั่งร้านทำท้องพื้นหลังคาลิฟท์

Update | 15 October 2020

อาคาร B

50% Complete (success)

งานโครงสร้างครบ 8 ชั้น และ งานก่ออิฐผนังห้อง ชั้น 7

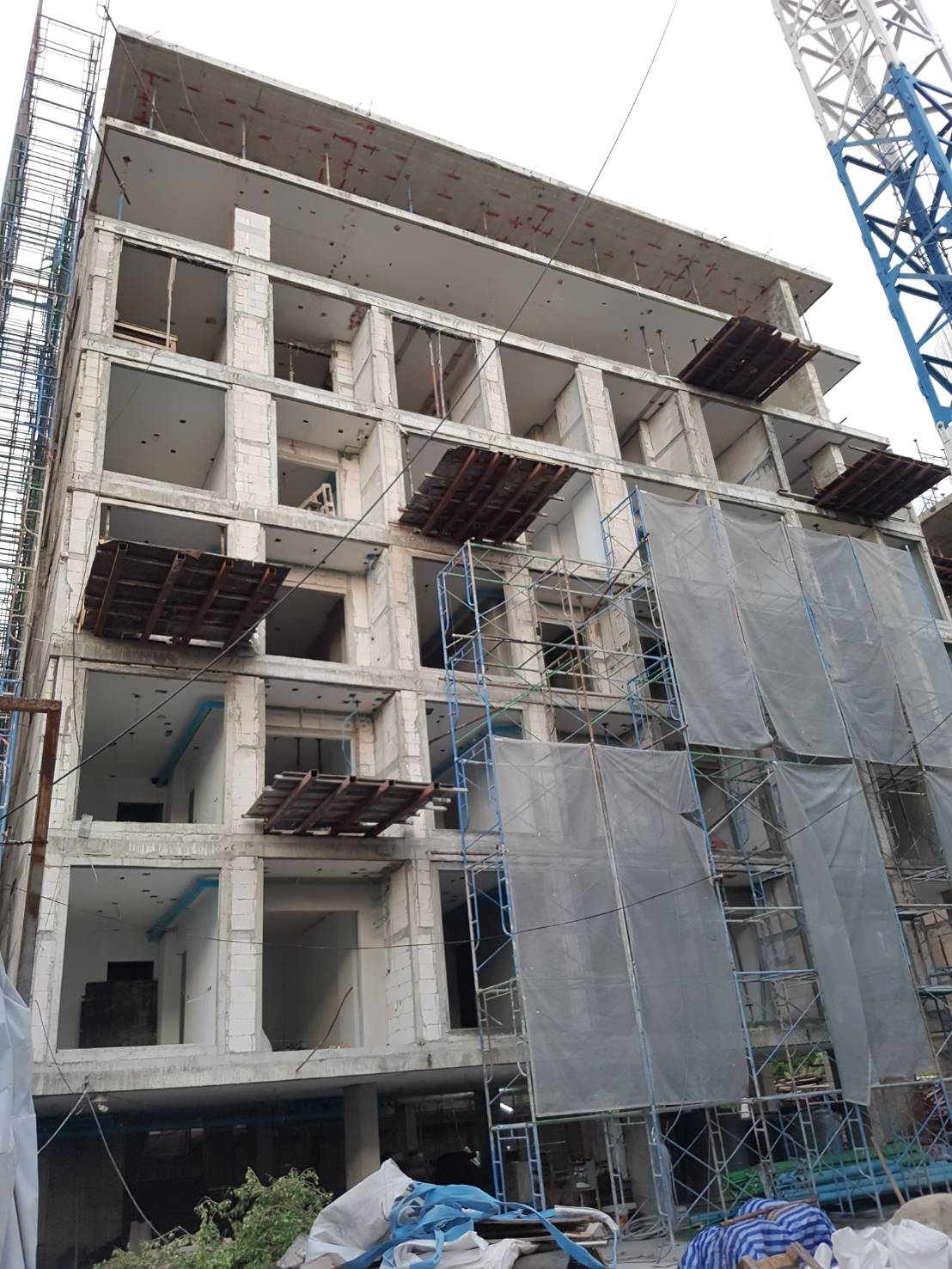

Update | 5 October 2020

อาคาร B

50% Complete (success)

งานก่ออิฐผนังห้อง ชั้น 8

Update | 5 October 2020

อาคาร A

60% Complete (success)

งานตั้งนั่งร้านวางเหล็กกล่องเตรียมทำพื้น ชั้นดาดฟ้า

Update | 21 September 2020

อาคาร B

50% Complete (success)

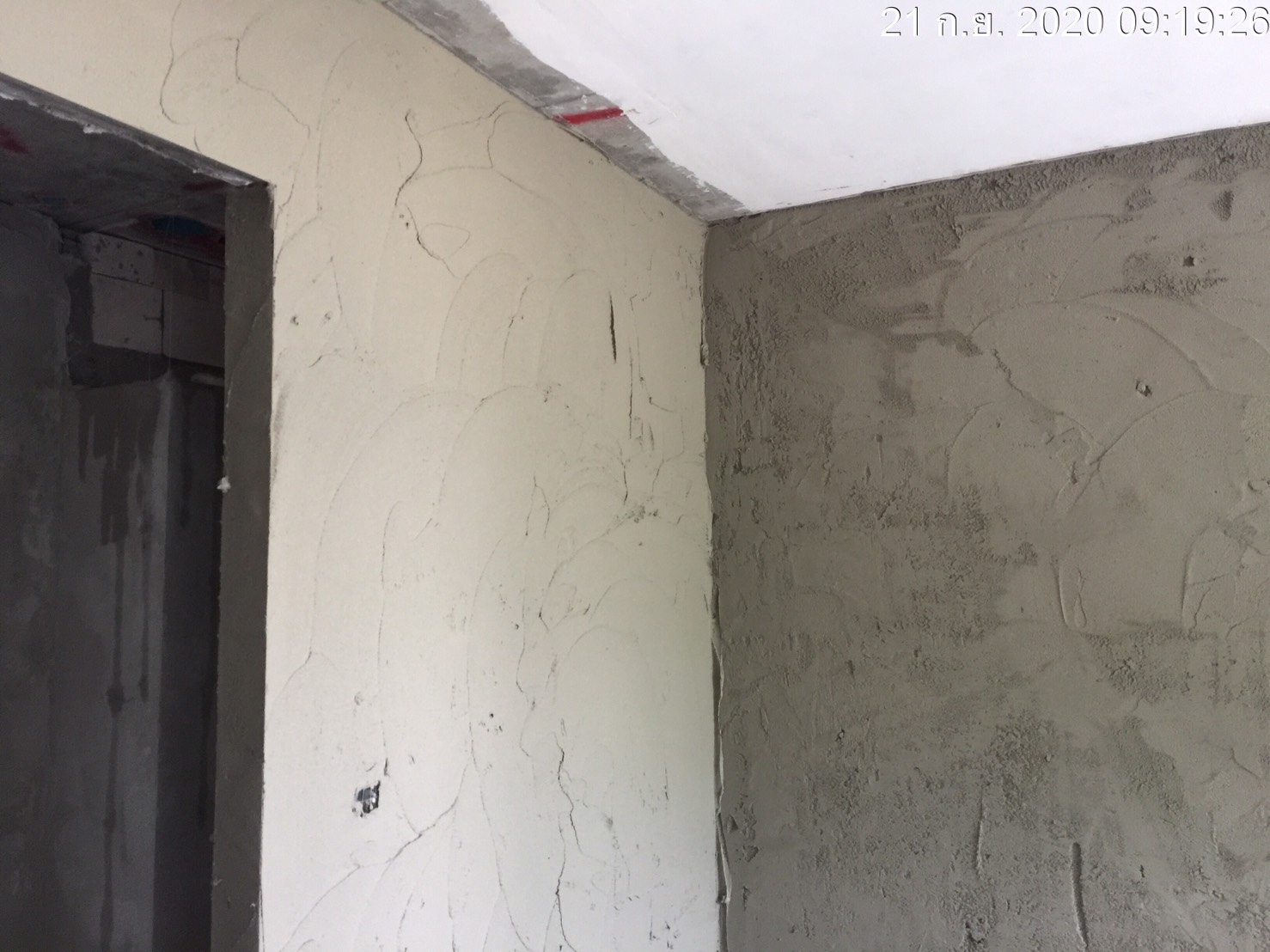

งานฉาบผนังห้อง ชั้น 4

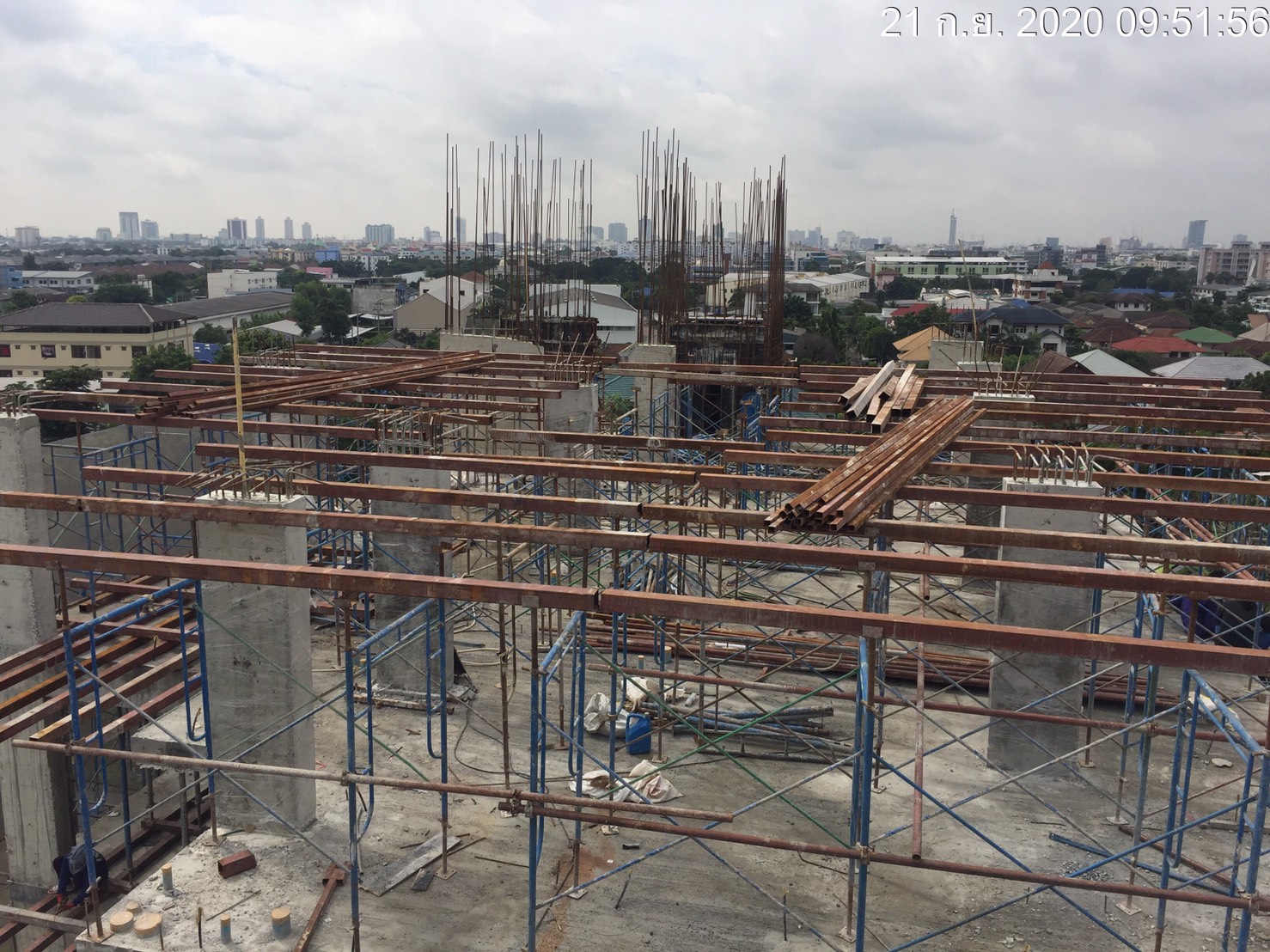

Update | 21 September 2020

อาคาร B

50% Complete (success)

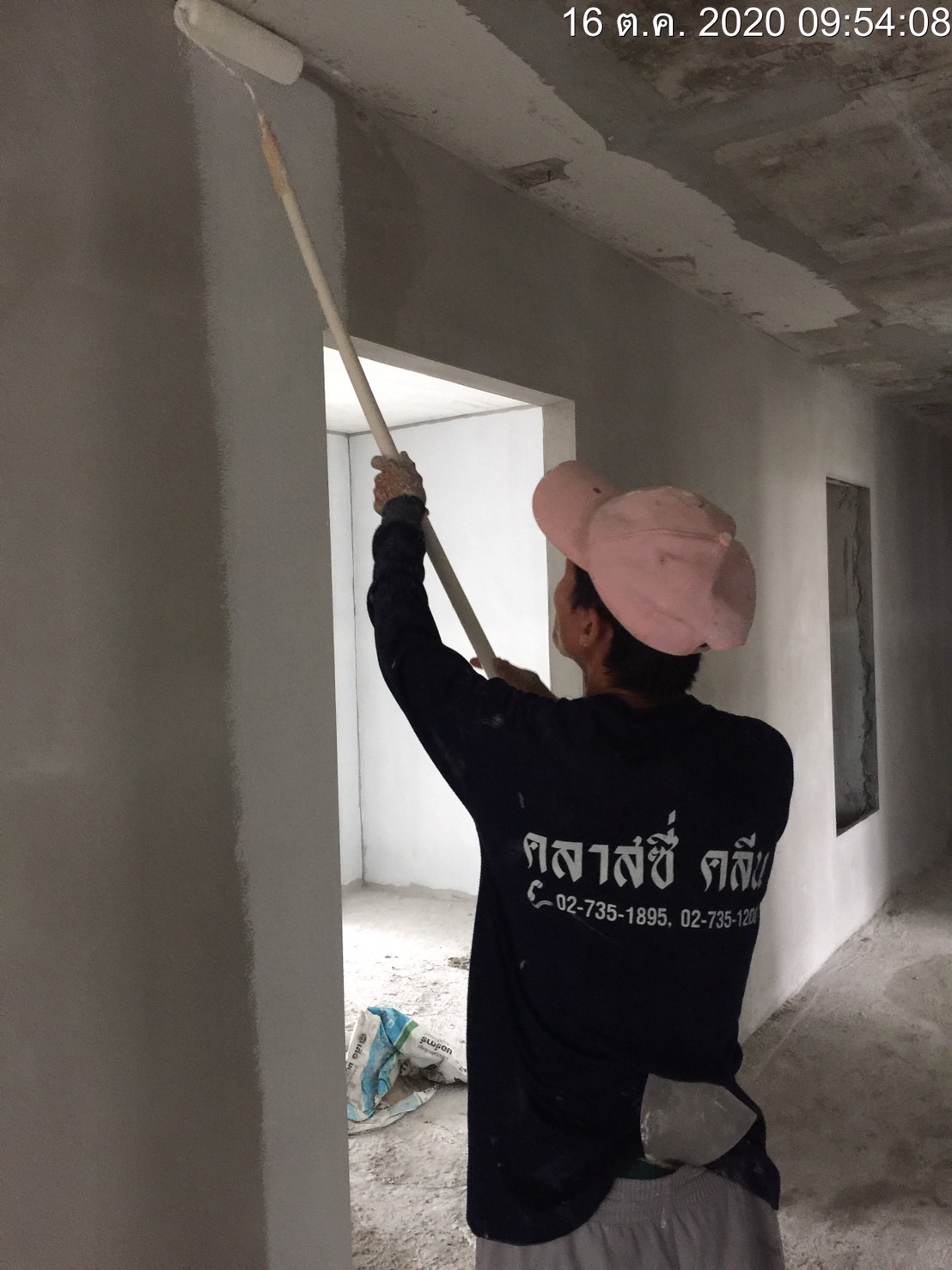

งานรื้อแบบเสาชั้น 8

Update | 18 September 2020

อาคาร B

50% Complete (success)

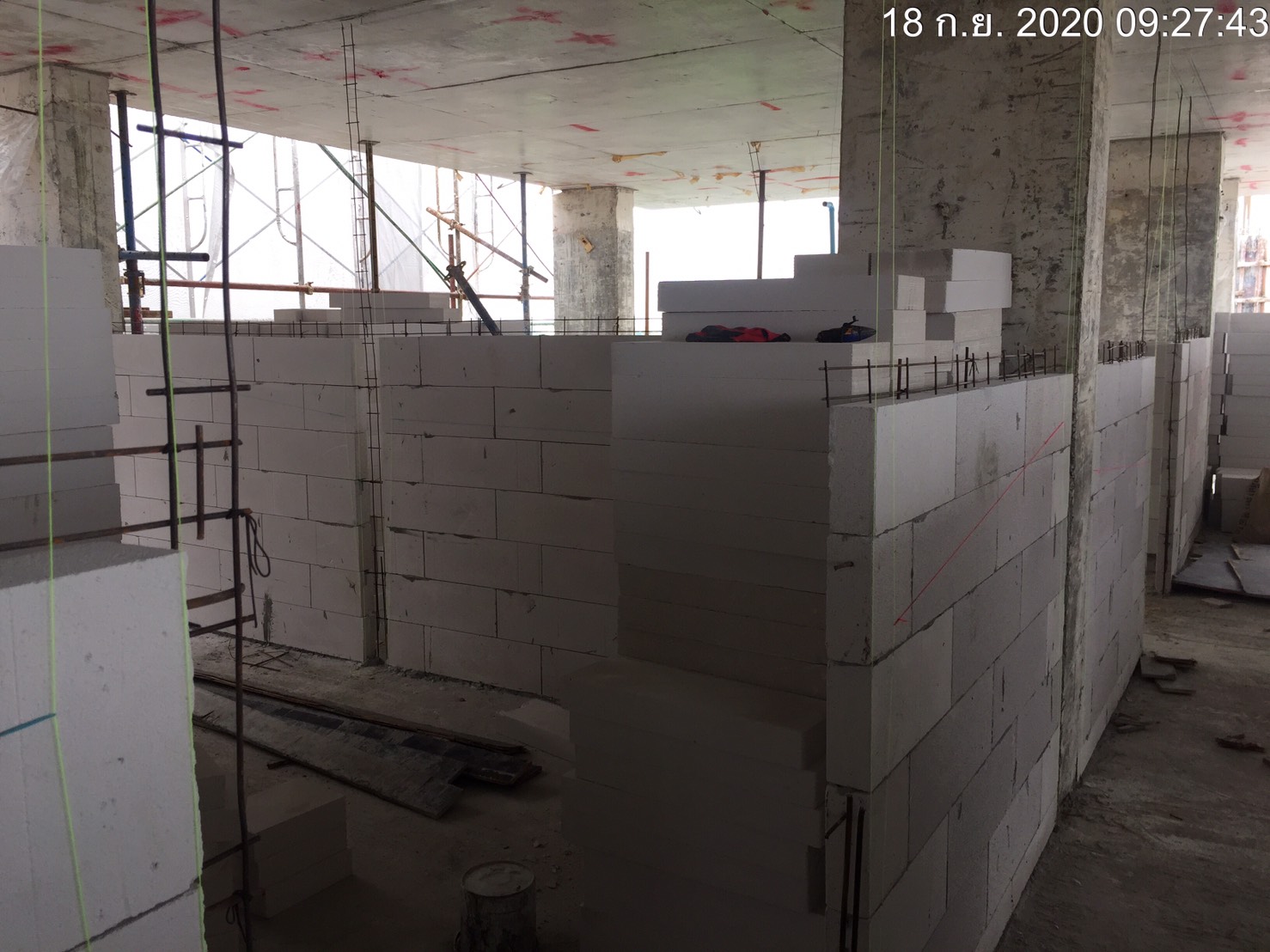

งานก่ออิฐผนังห้อง ชั้น 8

Update | 18 September 2020

อาคาร A

60% Complete (success)

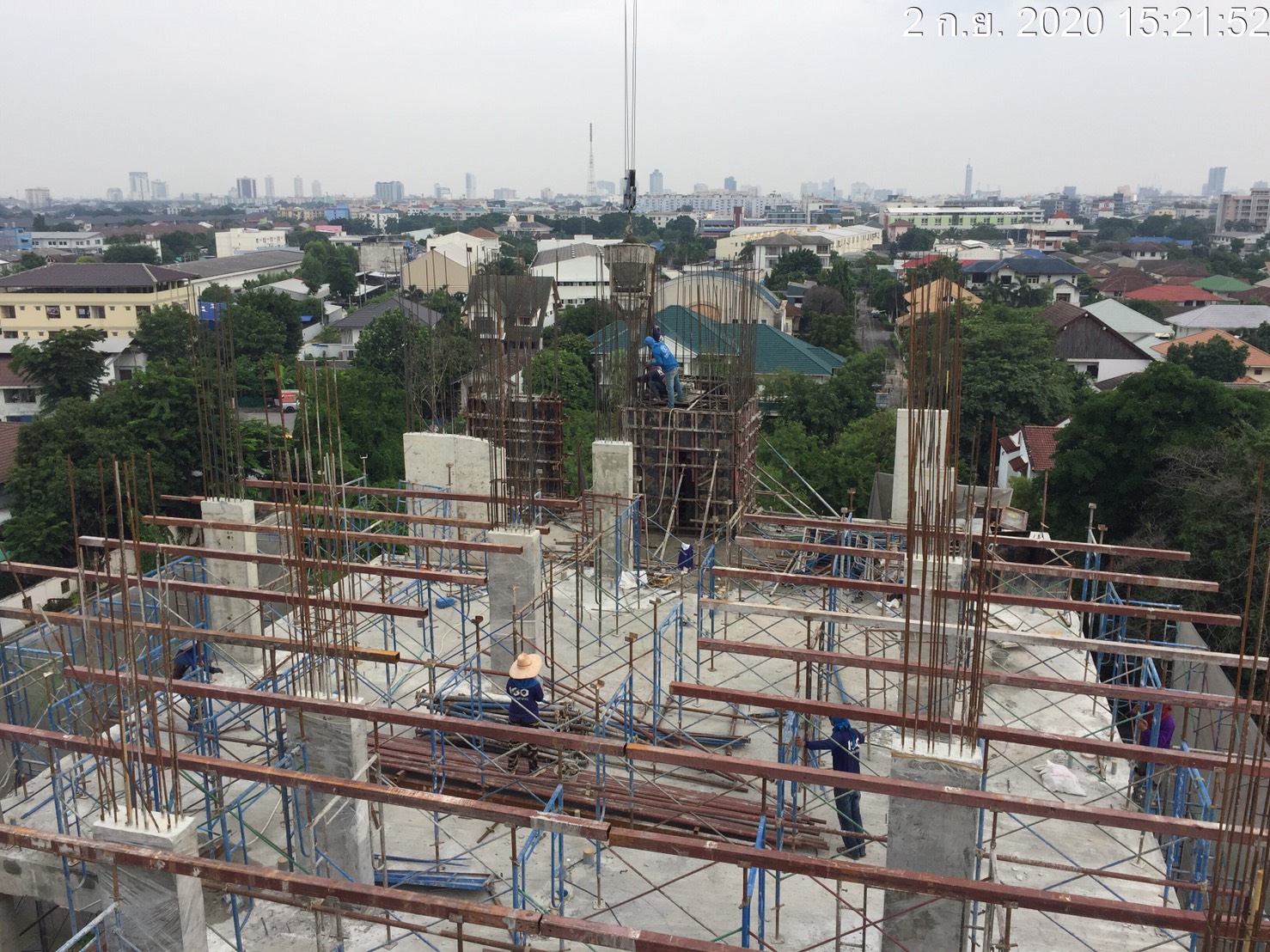

งานเทพื้นชั้น 8

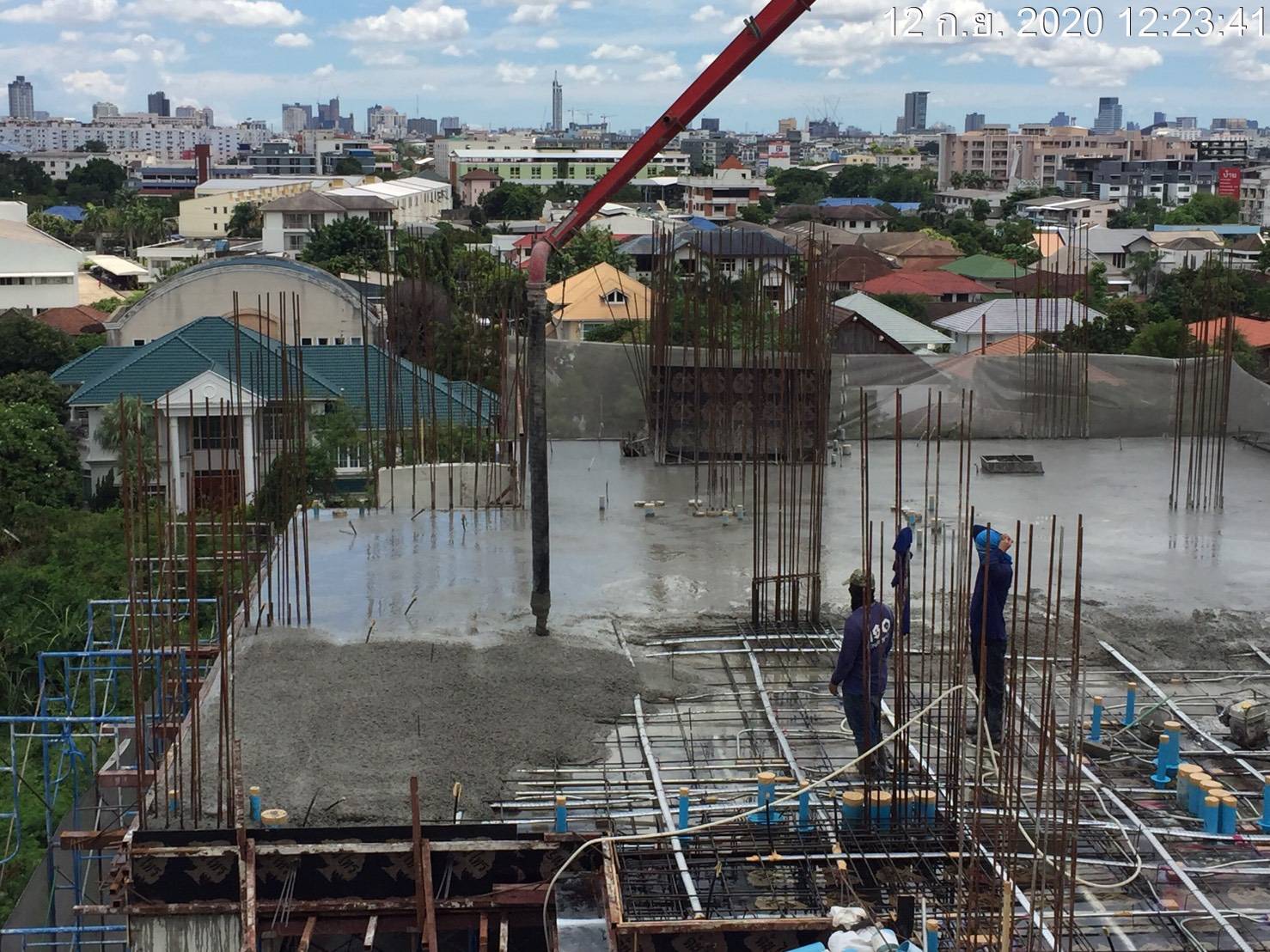

Update | 12 September 2020

อาคาร B

50% Complete (success)

งานก่อสร้างโดยรวม

Update | 9 September 2020

อาคาร B

50% Complete (success)

งานก่อสร้างโดยรวม

Update | 9 September 2020

อาคาร A

60% Complete (success)

งานตั้งนั่งร้านวางเหล็กกล่องทำพื้น ชั้น 8

Update | 3 September 2020

อาคาร B

50% Complete (success)

งานเทปูนผนังลิฟท์ ชั้น 7

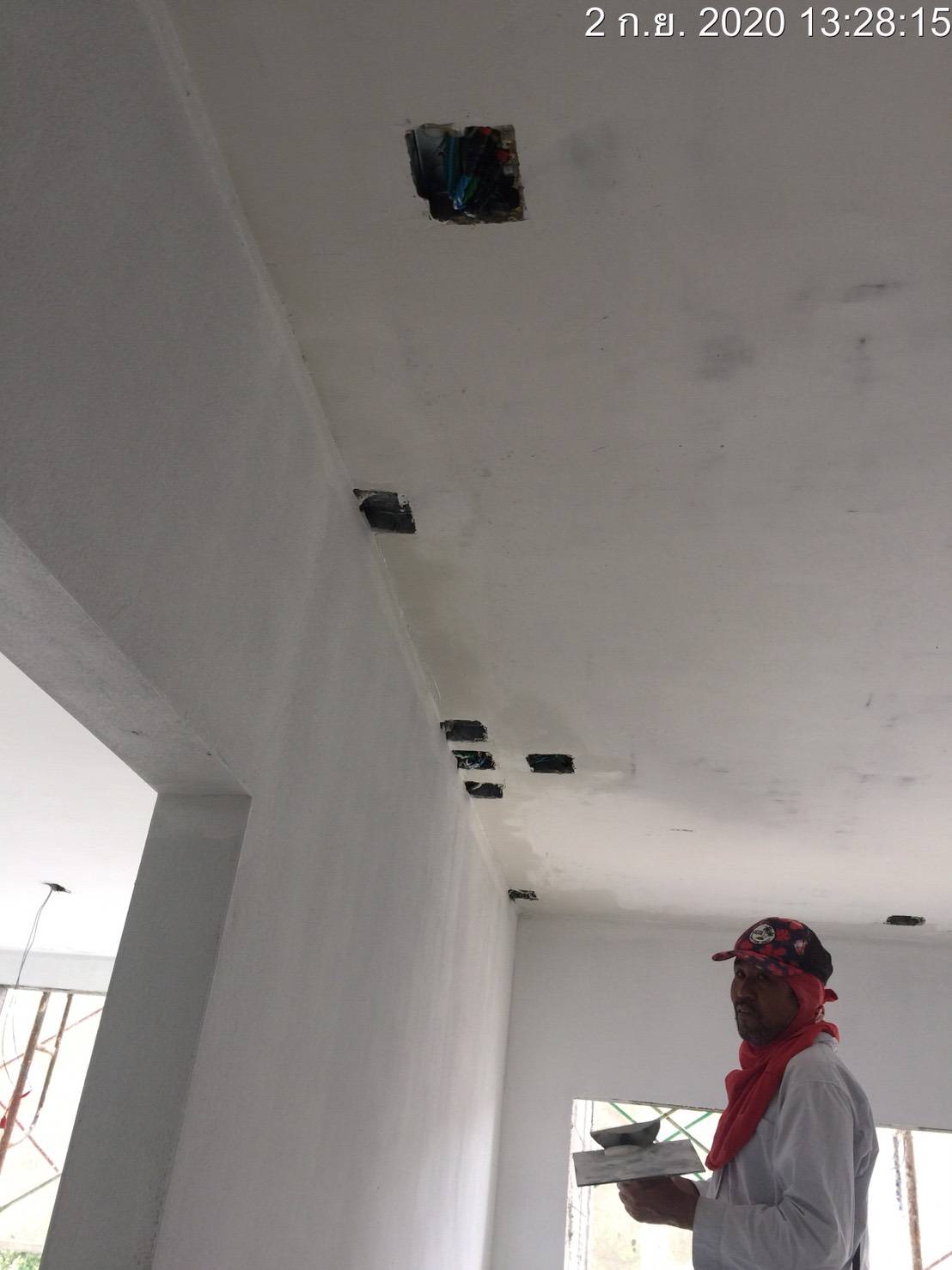

Update | 2 September 2020

อาคาร B

50% Complete (success)

งานก่ออิฐผนังห้อง ชั้น 7

Update | 2 September 2020

อาคาร A

60% Complete (success)

งานปูกระเบื้องผนังห้องน้ำ ชั้น 5

Update | 2 September 2020

อาคาร A

60% Complete (success)

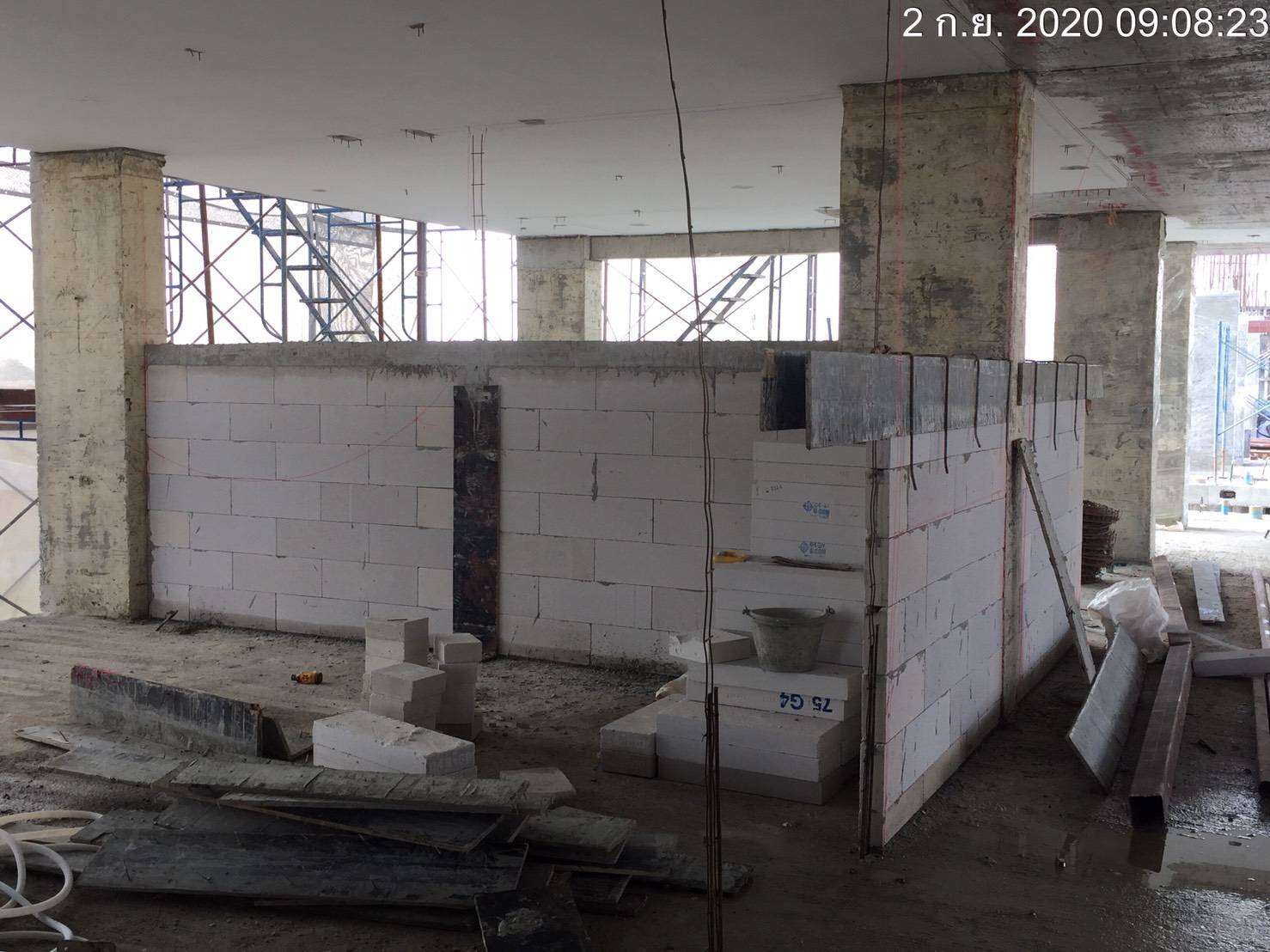

งานสกิมท้องพื้นภายในห้อง ชั้น 2

Update | 2 September 2020

อาคาร A

60% Complete (success)

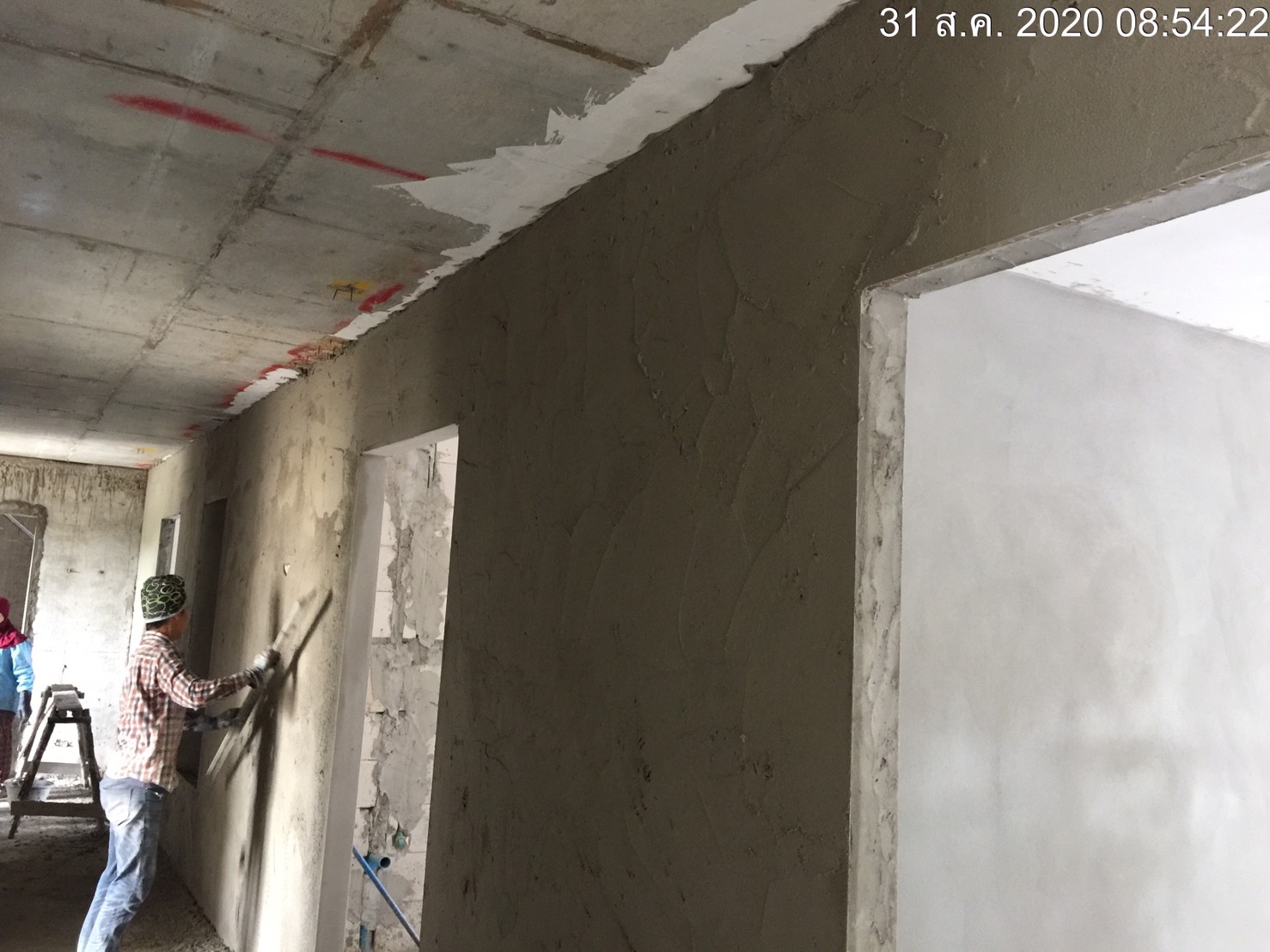

งานก่ออิฐผนังห้อง ชั้น 6

Update | 31 August 2020

อาคาร A

60% Complete (success)

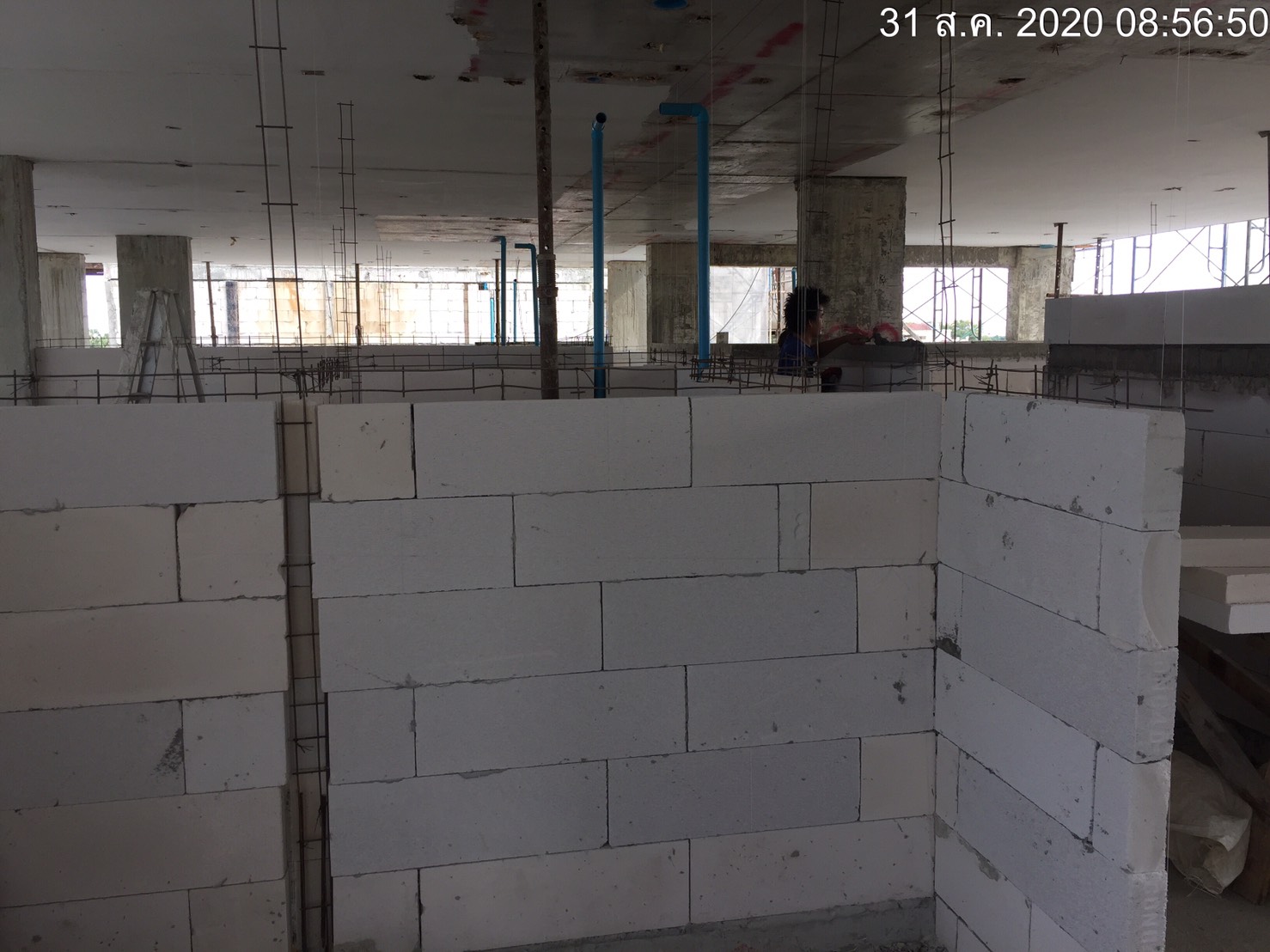

งานฉาบผนังห้อง ชั้น 4

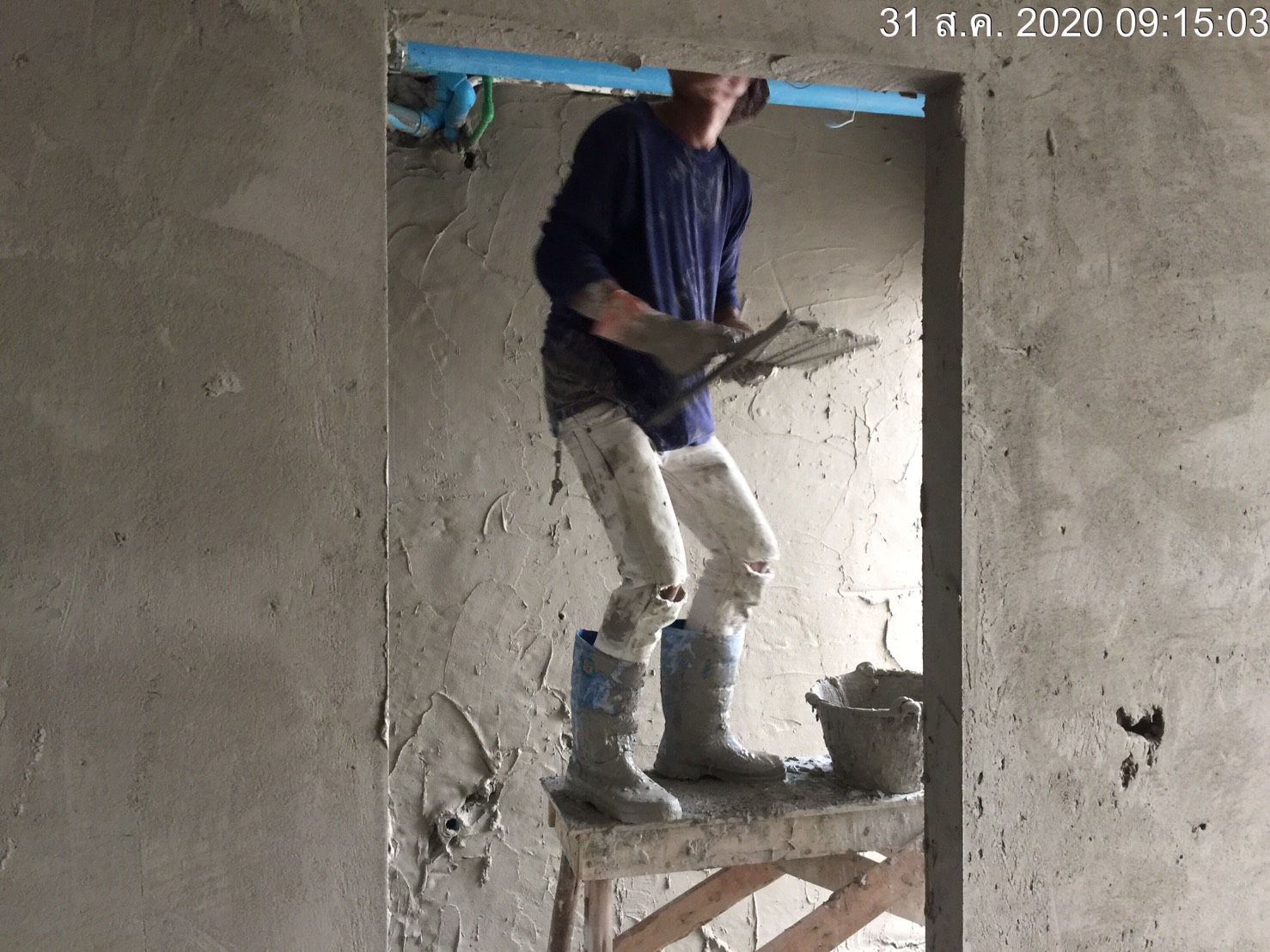

Update | 31 August 2020

อาคาร A

60% Complete (success)

งานก่ออิฐผนังห้อง ชั้น 5

Update | 31 August 2020

อาคาร B

50% Complete (success)

งานฉาบผนังห้อง ชั้น 3

Update | 31 August 2020

อาคาร B

50% Complete (success)

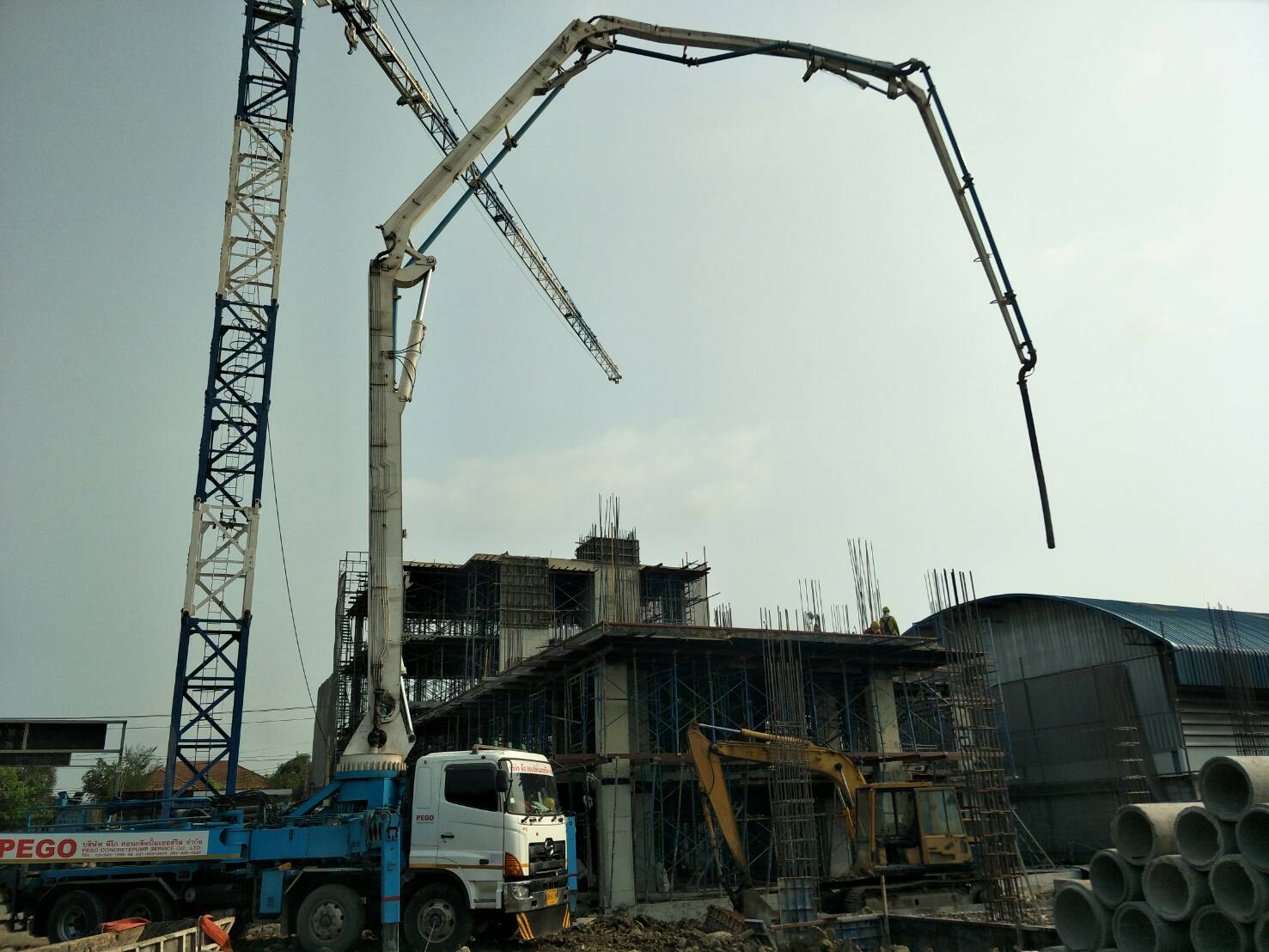

งานเทคอนกรีตเสาชั้น 7

Update | 31 August 2020

อาคาร B

50% Complete (success)

งานผูกเหล็กเข้าแบบเสาชั้น 7

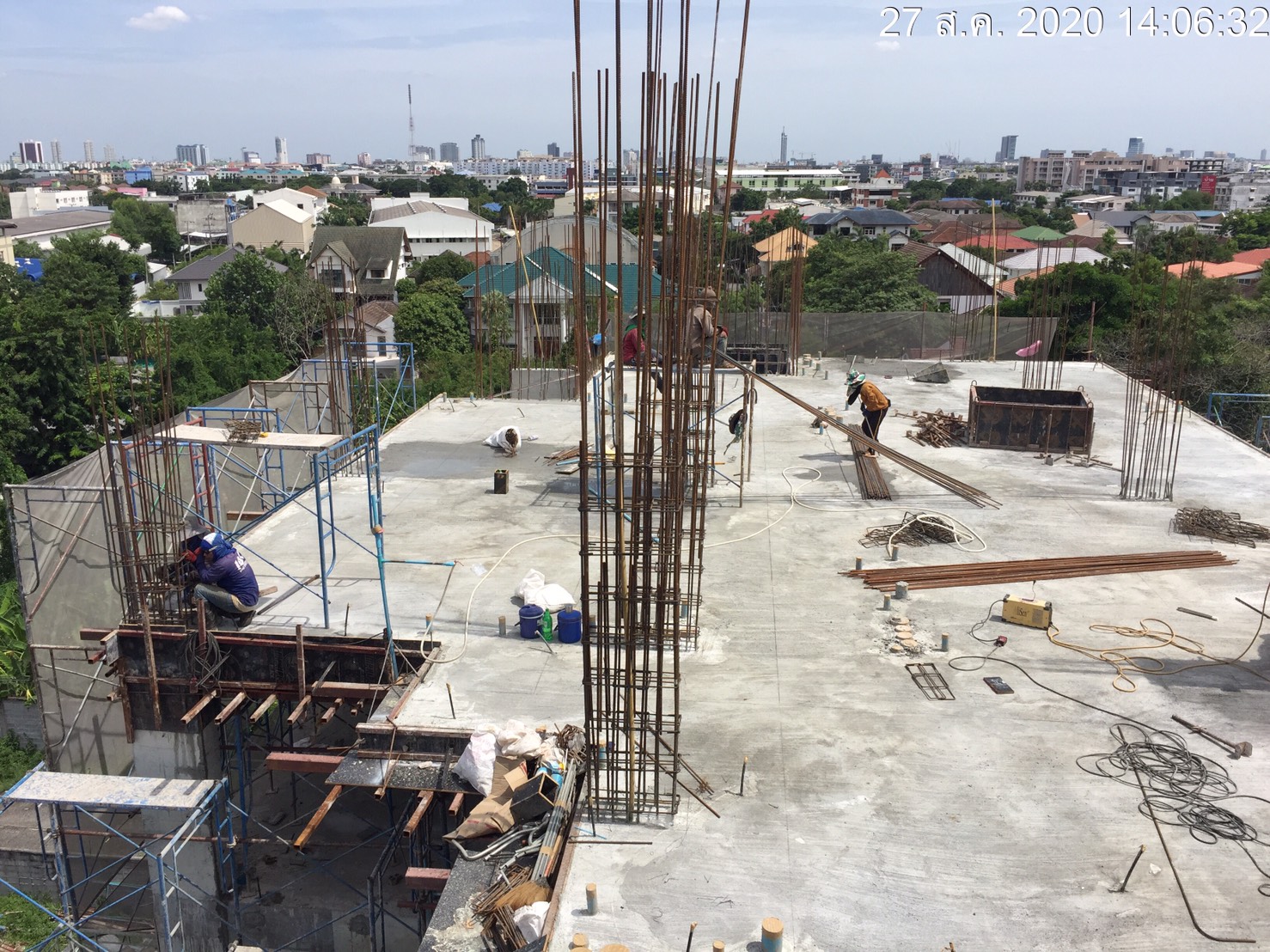

Update | 27 August 2020

อาคาร B

50% Complete (success)

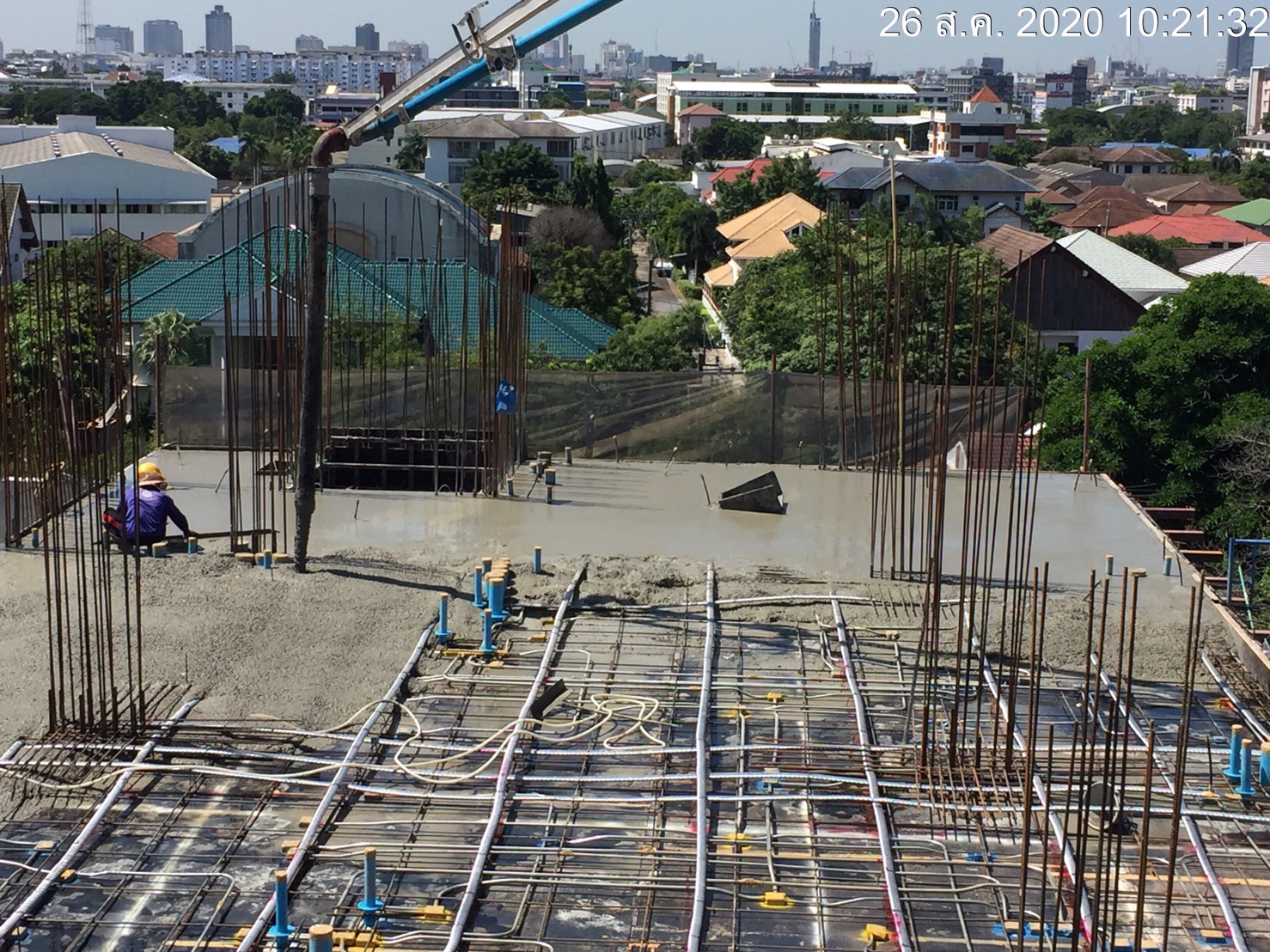

งานเทพื้นชั้น 7

Update | 26 August 2020

อาคาร B

50% Complete (success)

งานก่อสร้างโดยรวม

Update | 19 August 2020

อาคาร A , B

60% Complete (success)

งานเตรียมเทพื้นชั้น 7

Update | 19 August 2020

อาคาร B

50% Complete (success)

งานตั้งนั่งร้านวางเหล็กกล่องท้องพื้นชั้น 7

Update | 17 August 2020

อาคาร B

50% Complete (success)

งานก่อสร้างโดยรวม

Update | 13 August 2020

อาคาร A , B

60% Complete (success)

งานก่อสร้างโดยรวม

Update | 13 August 2020

อาคาร A , B

60% Complete (success)

งานรื้อเเบบท้องพื้น ชั้น 6

Update | 13 August 2020

อาคาร B

50% Complete (success)

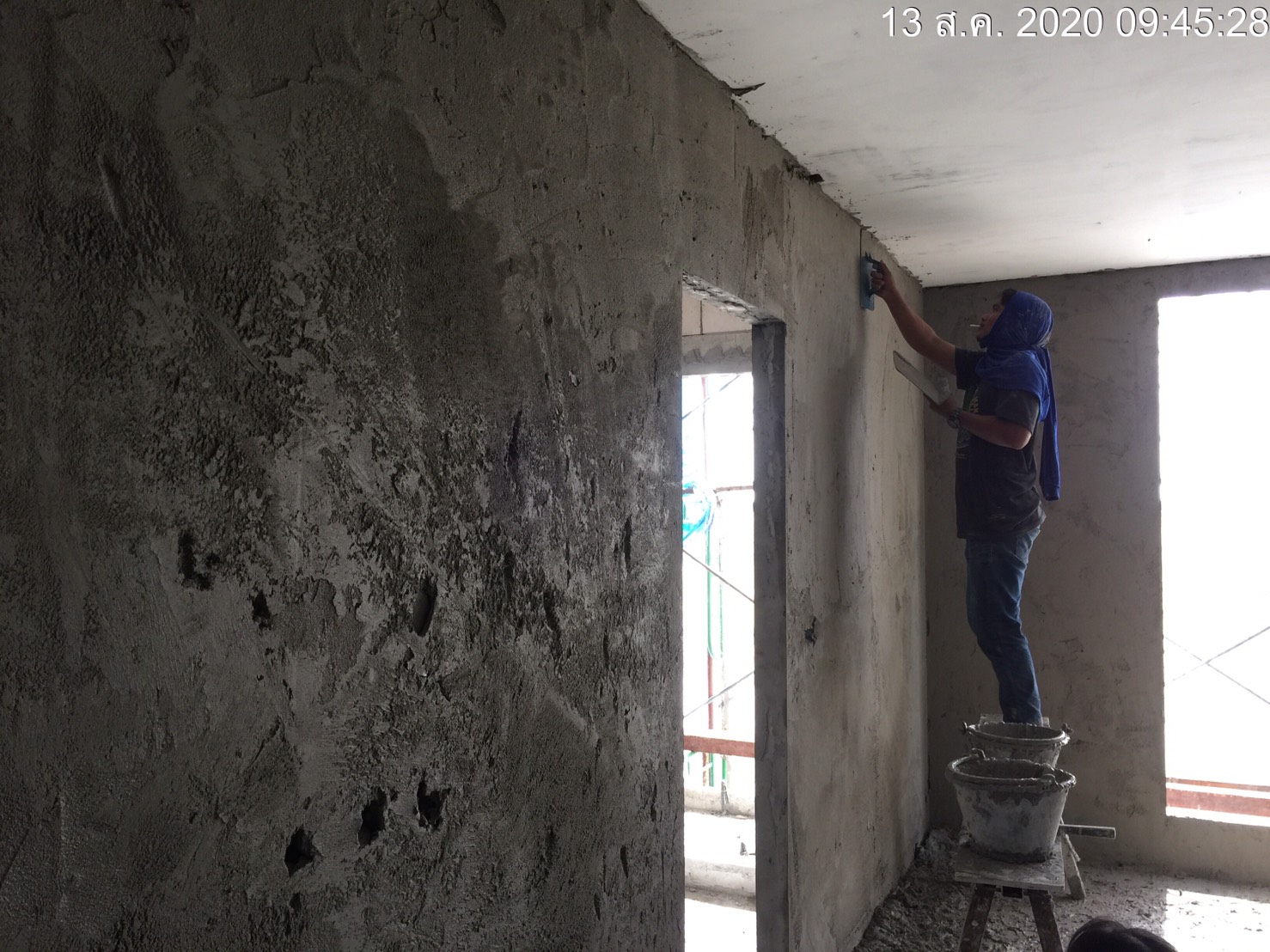

งานฉาบผนังห้อง ชั้น 5

Update | 13 August 2020

อาคาร A

60% Complete (success)

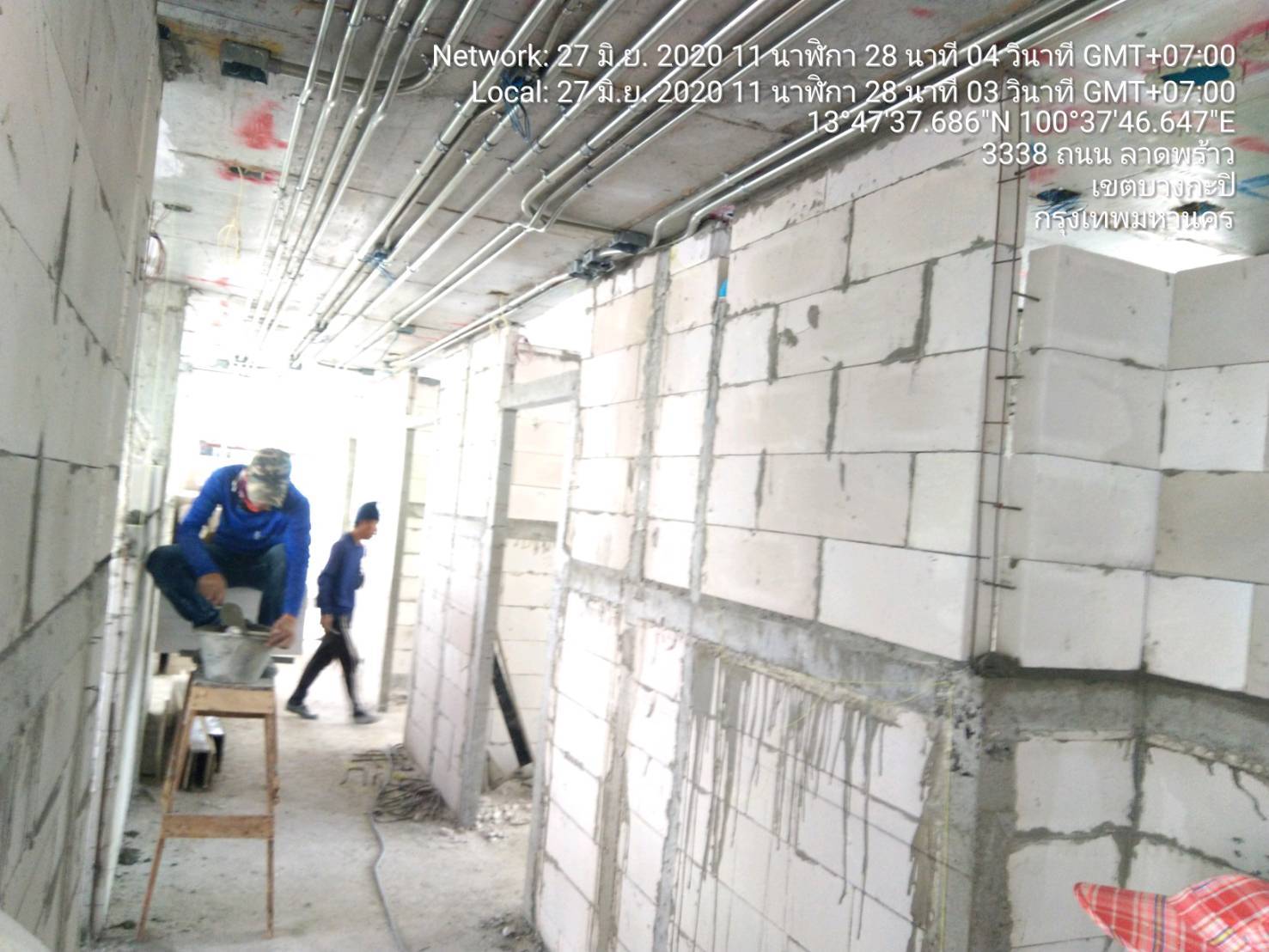

งานก่ออิฐผนังห้อง ชั้น 4

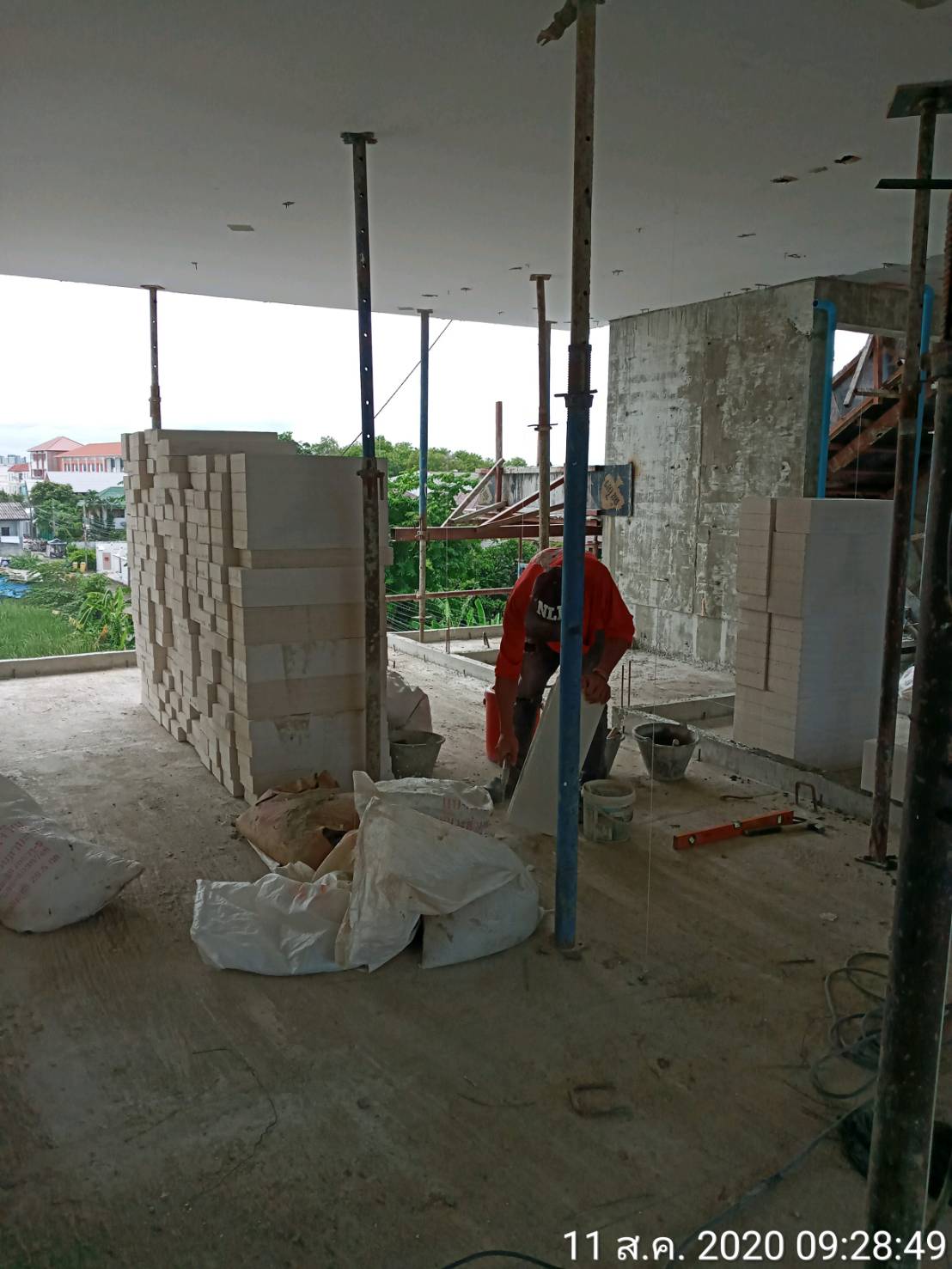

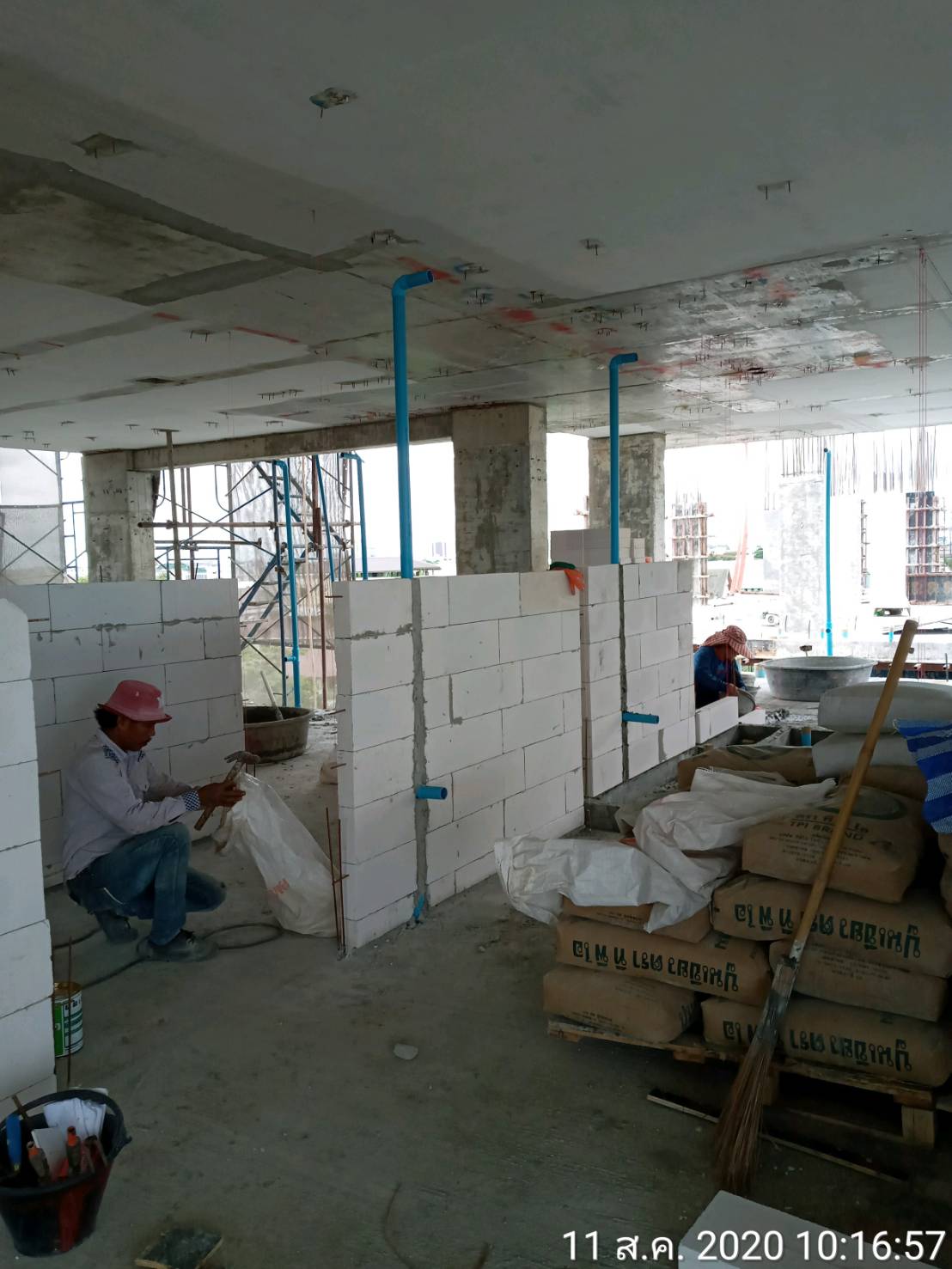

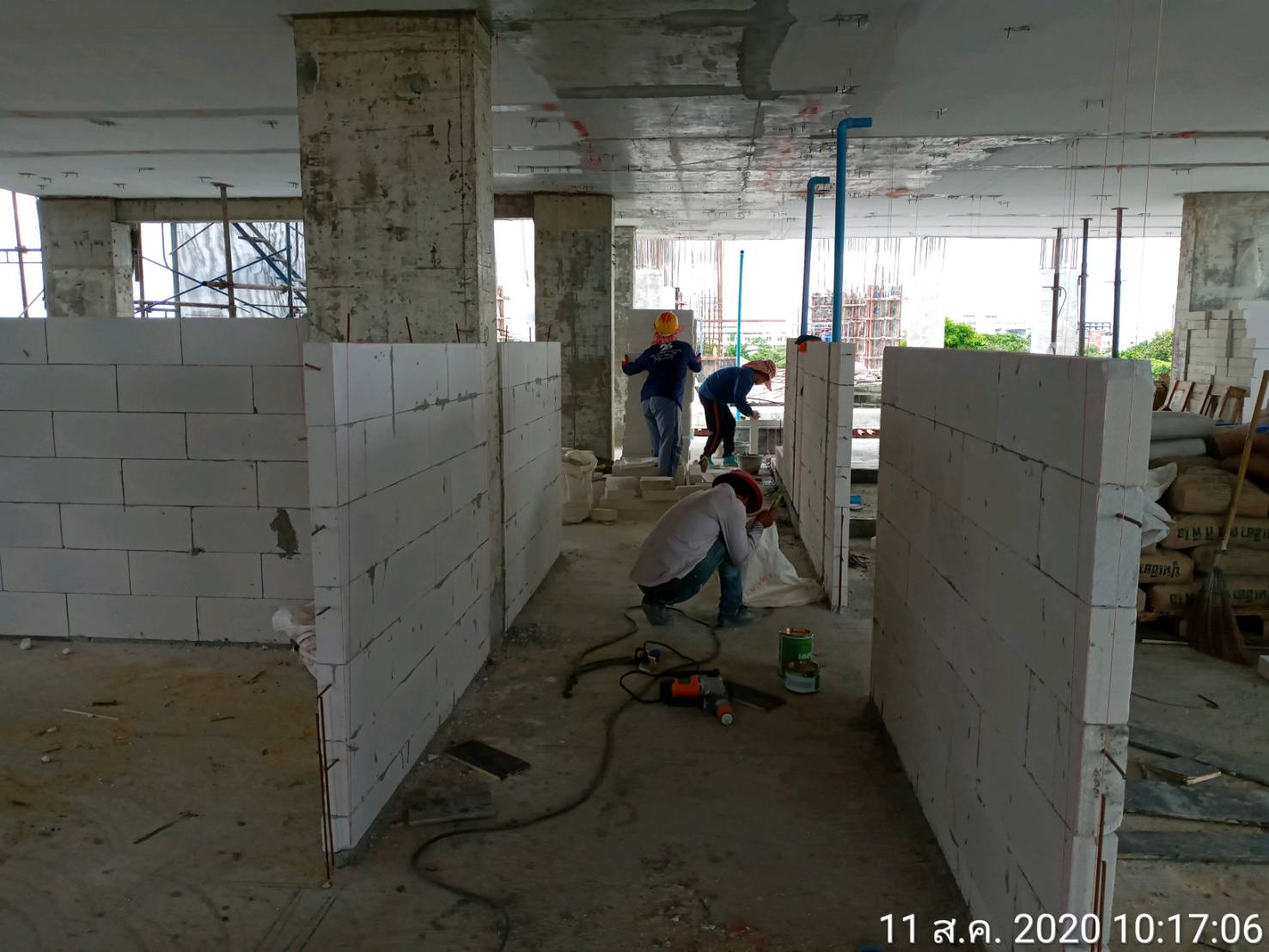

Update | 11 August 2020

อาคาร B

50% Complete (success)

งานก่ออิฐผนังห้อง ชั้น 4

Update | 11 August 2020

อาคาร B

50% Complete (success)

งานก่ออิฐผนังห้อง ชั้น 6

Update | 11 August 2020

อาคาร A

60% Complete (success)

งานก่ออิฐผนังห้อง ชั้น 6

Update | 11 August 2020

อาคาร A

60% Complete (success)

งานผูกเหล็กเข้าแบบเสา ชั้น 6

Update | 8 August 2020

อาคาร B

50% Complete (success)

งานผูกเหล็กเข้าแบบเสา ชั้น 6

Update | 8 August 2020

อาคาร B

50% Complete (success)

งานเทคอนกรีตพื้นชั้นดาดฟ้า

Update | 8 August 2020

อาคาร A

60% Complete (success)

งานเทคอนกรีตพื้นชั้นดาดฟ้า

Update | 8 August 2020

อาคาร A

60% Complete (success)

งานปูกระเบื้องผนังห้องน้ำ ชั้น 4

Update | 8 August 2020

อาคาร A

60% Complete (success)

งานลงเหล็กบันได ชั้น 3-4

Update | 15 July 2020

อาคาร B

40% Complete (success)

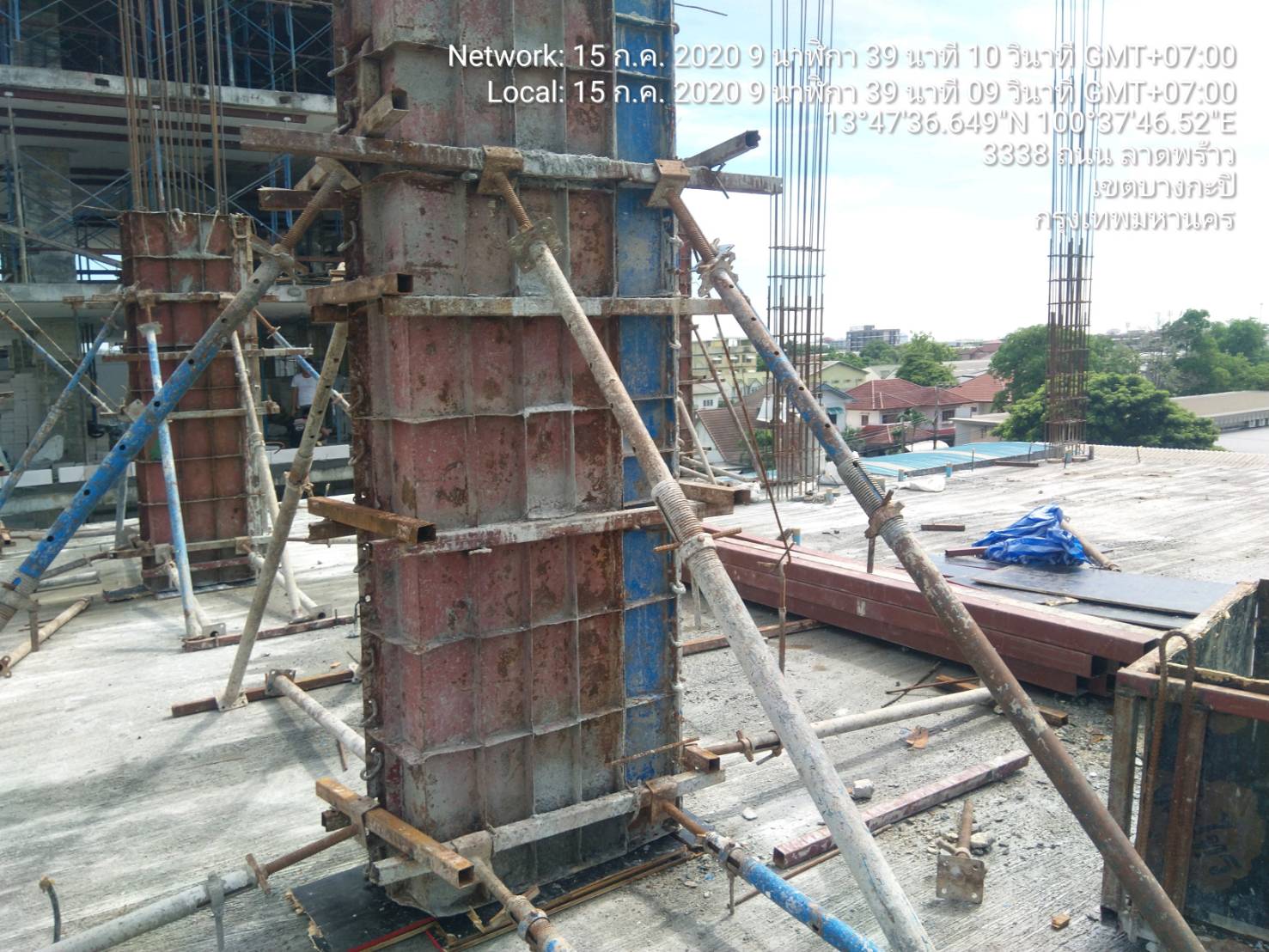

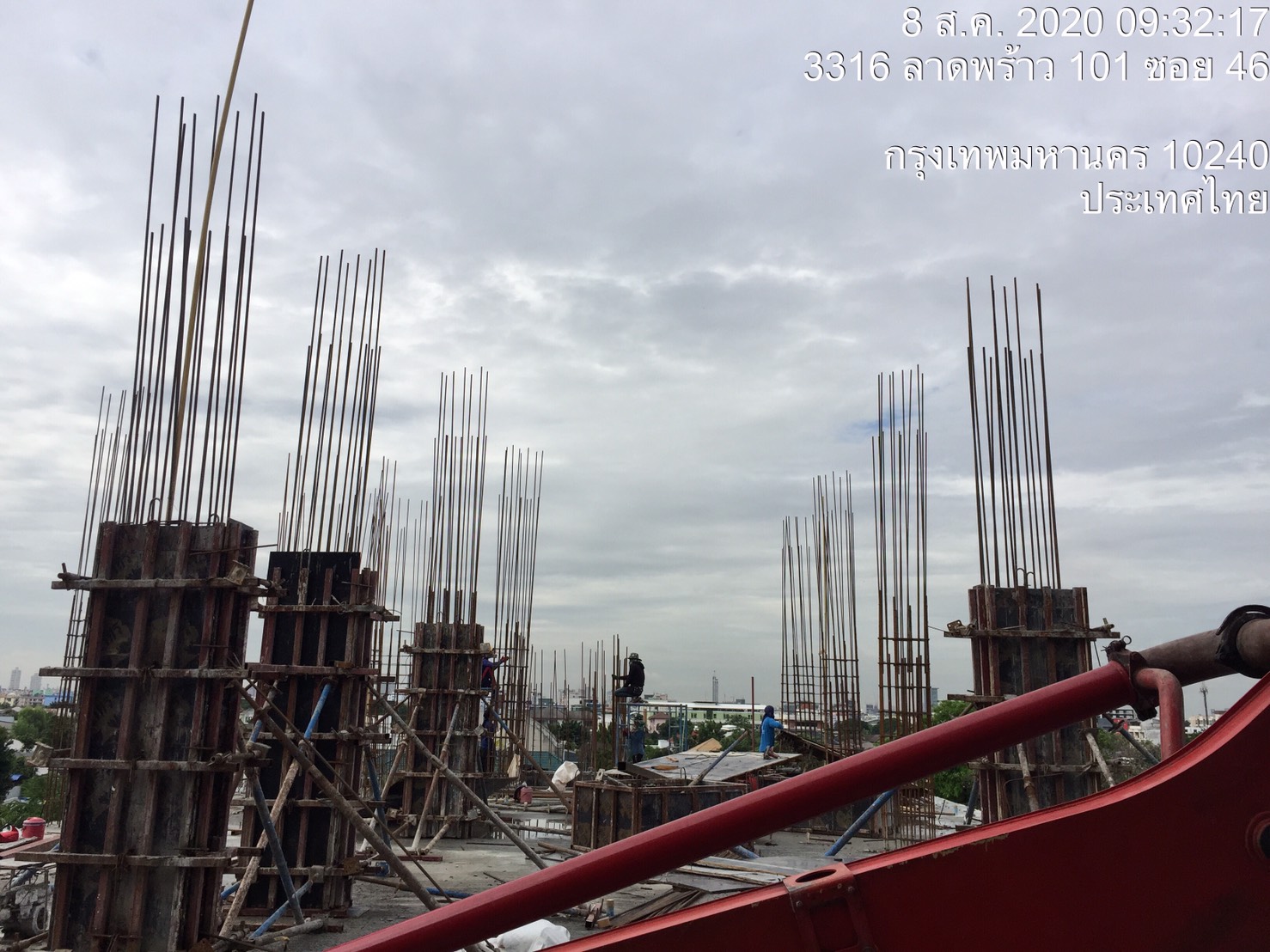

งานเข้าเเบบเสา ชั้น 5

Update | 15 July 2020

อาคาร B

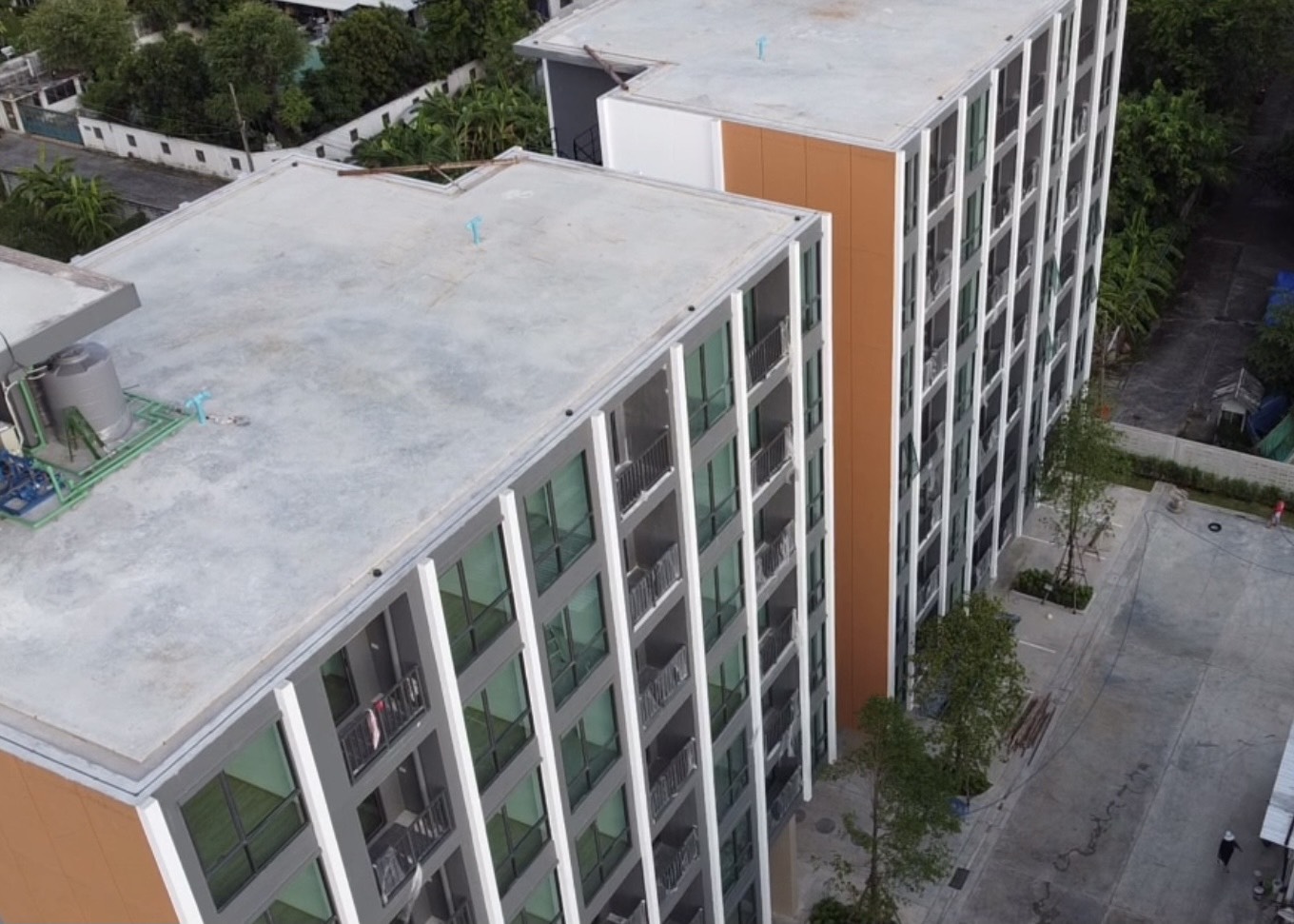

40% Complete (success)

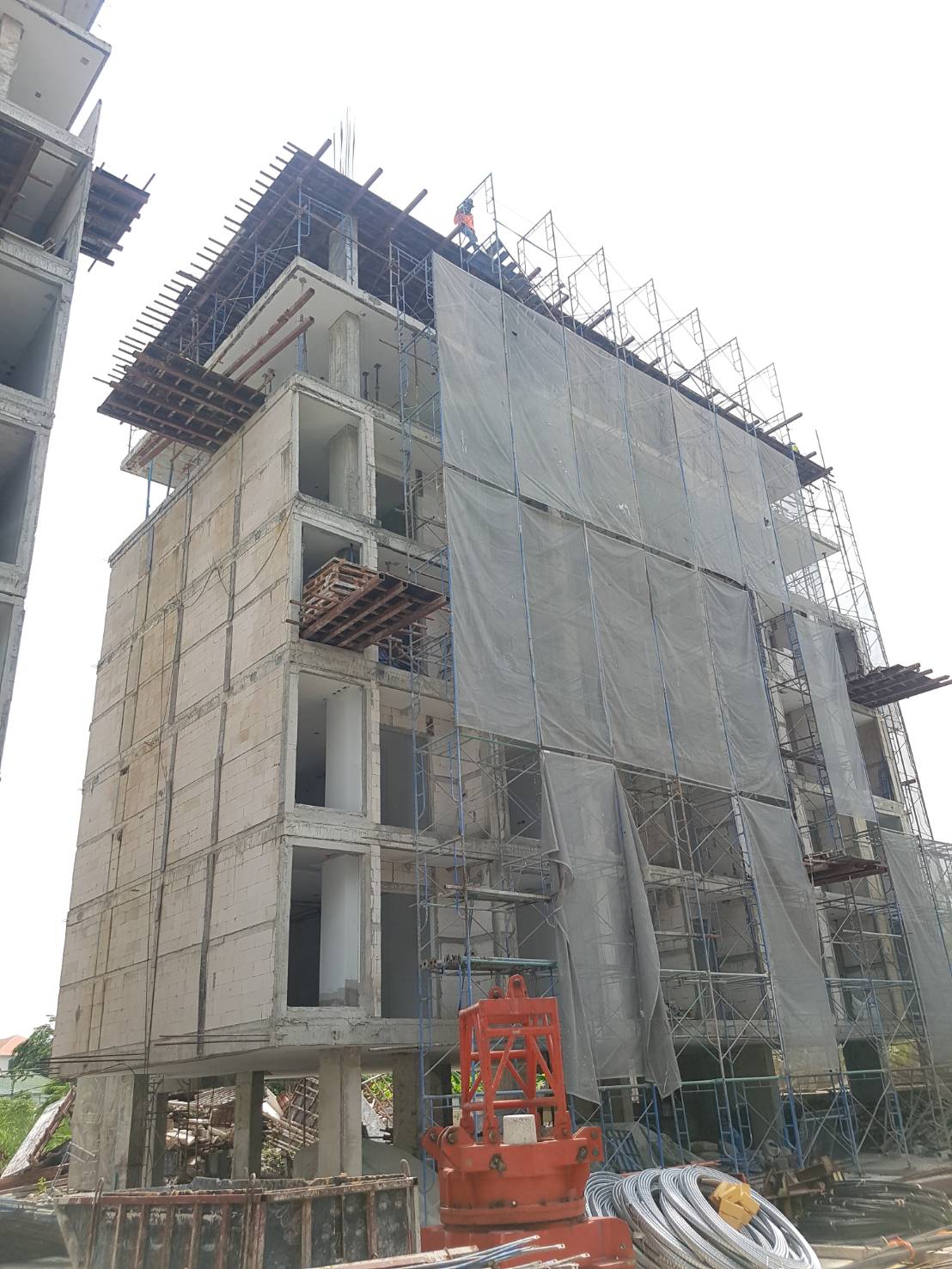

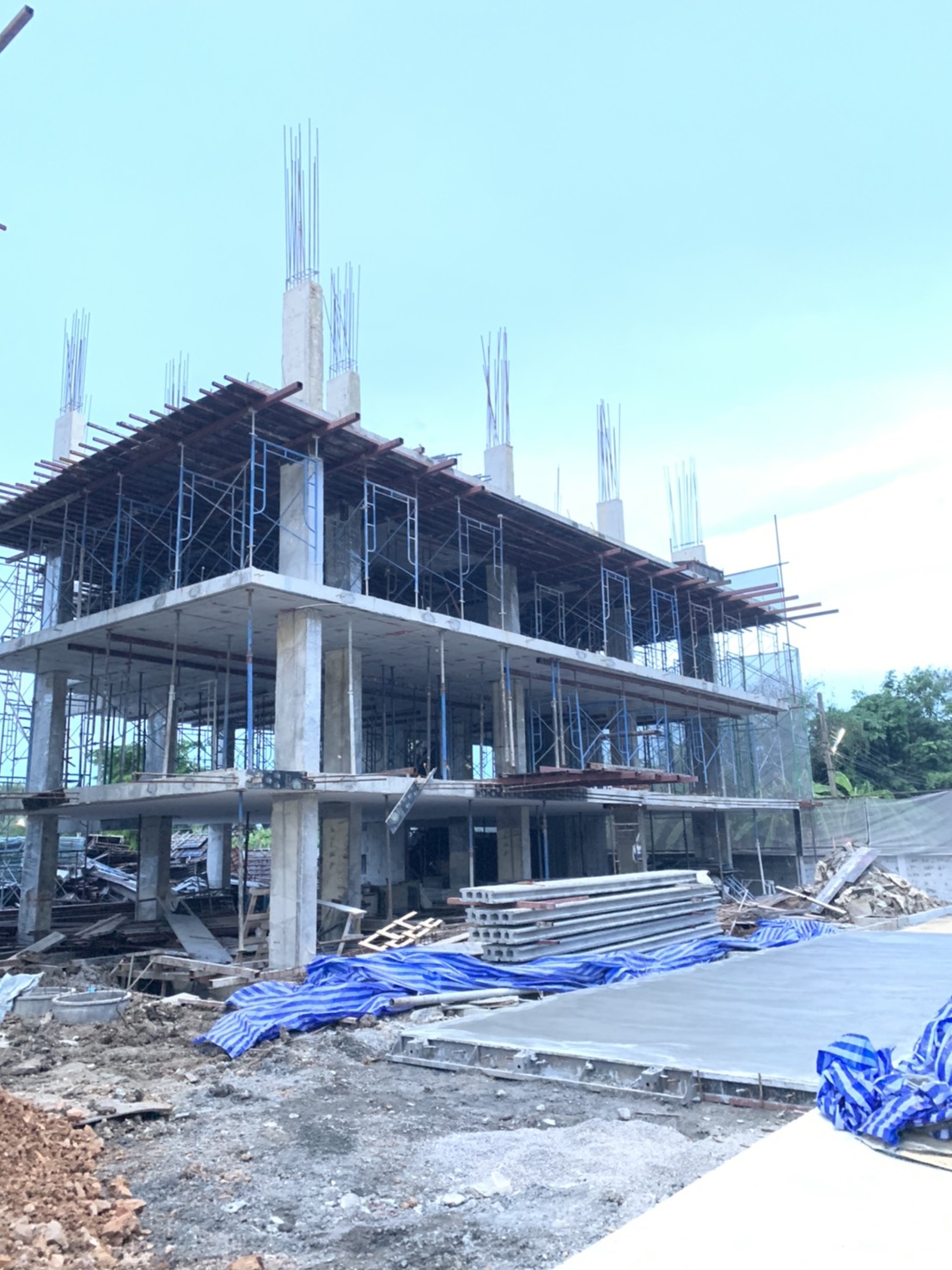

งานเข้าเเบบเสา ชั้น 5

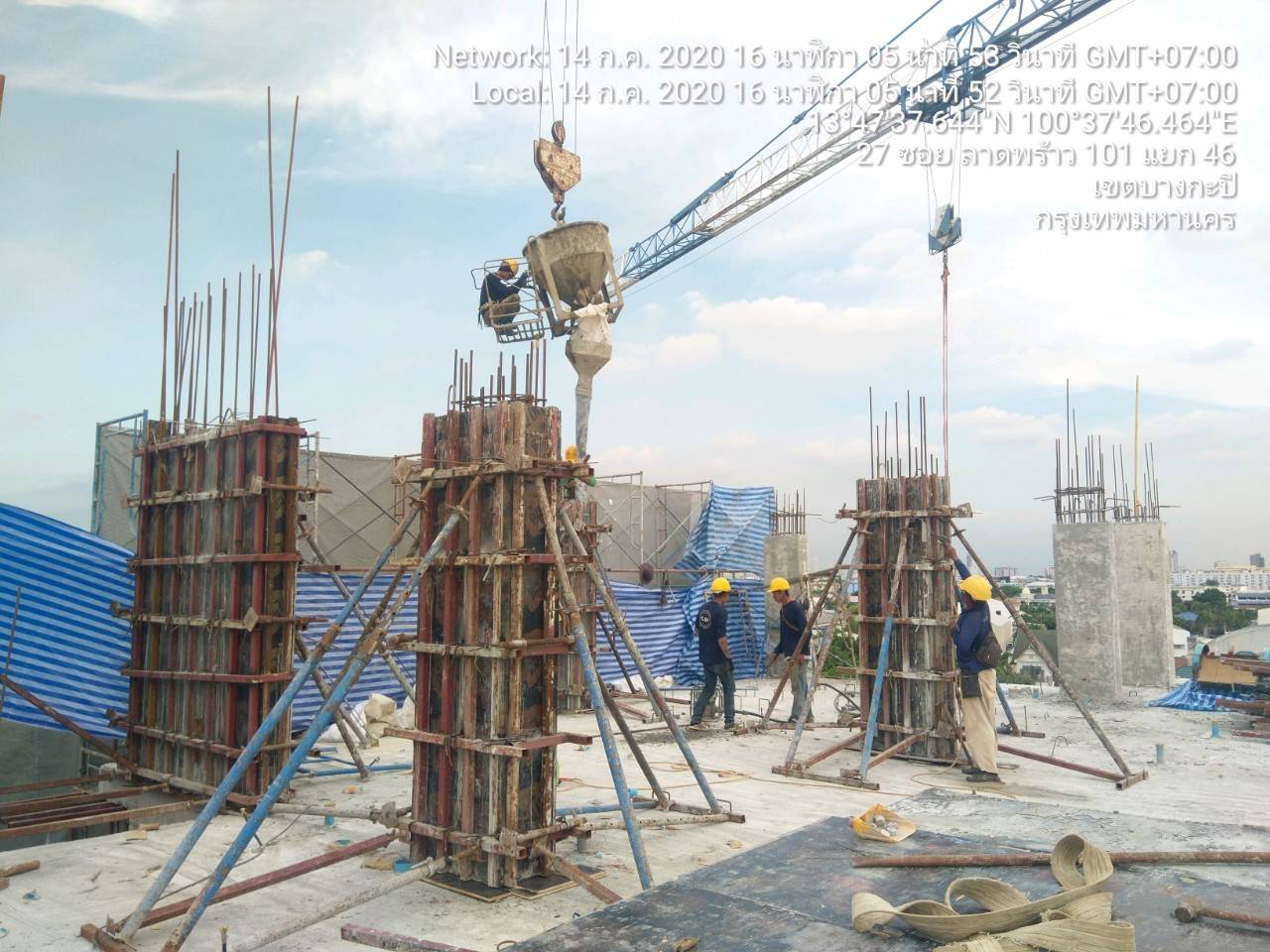

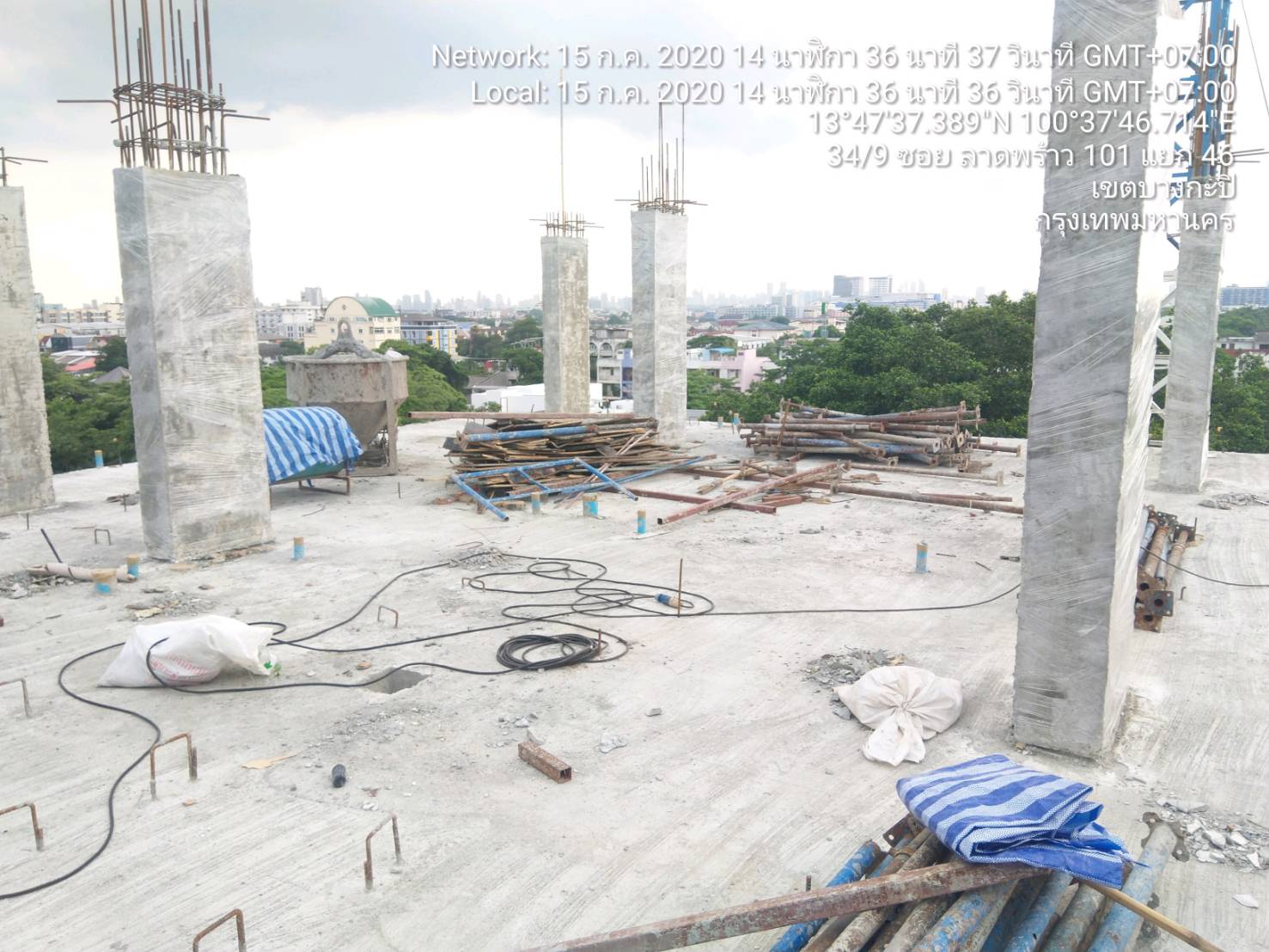

Update | 15 July 2020

อาคาร B

40% Complete (success)

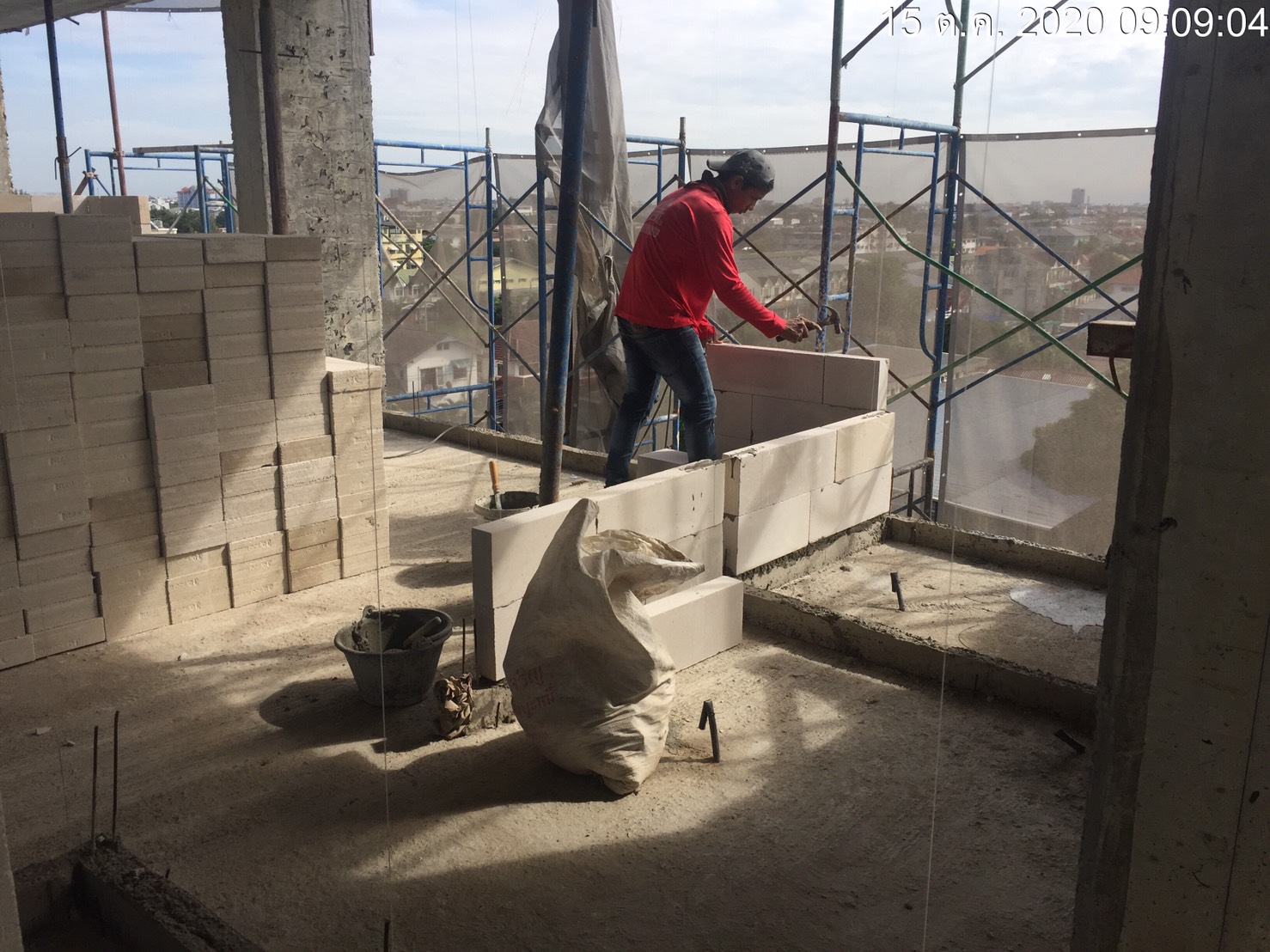

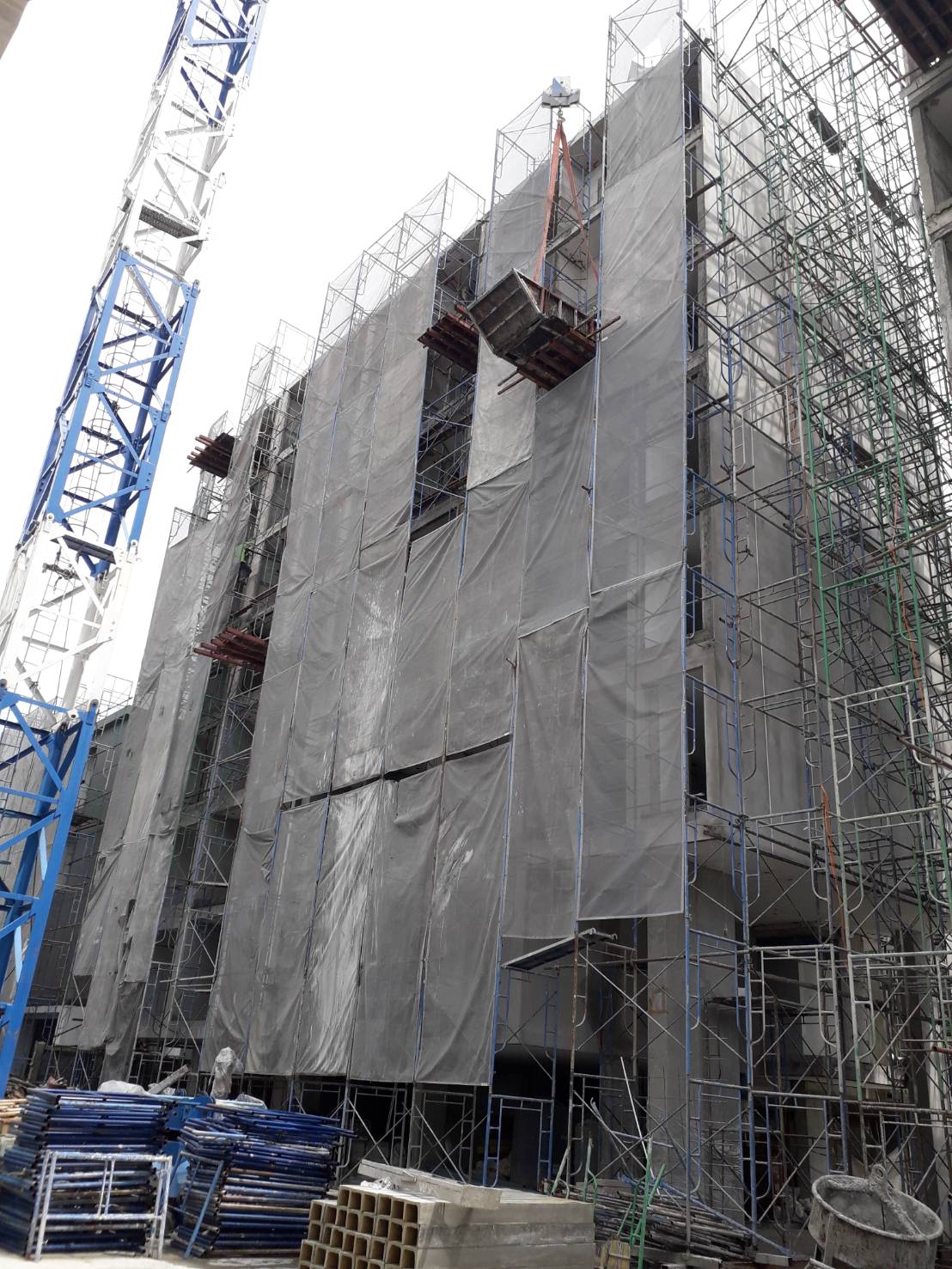

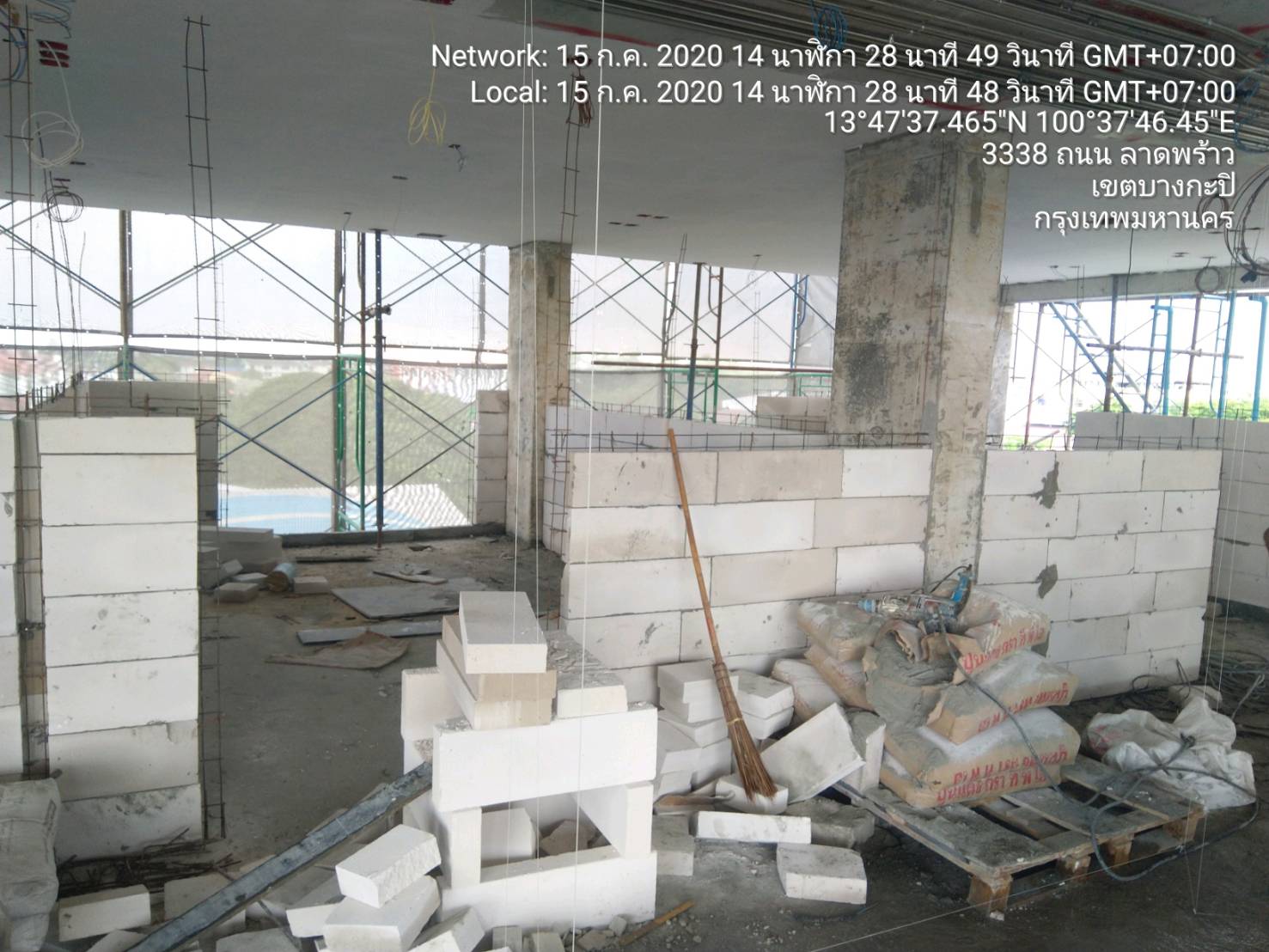

งานก่ออิฐผนังห้อง ชั้น 5

Update | 15 July 2020

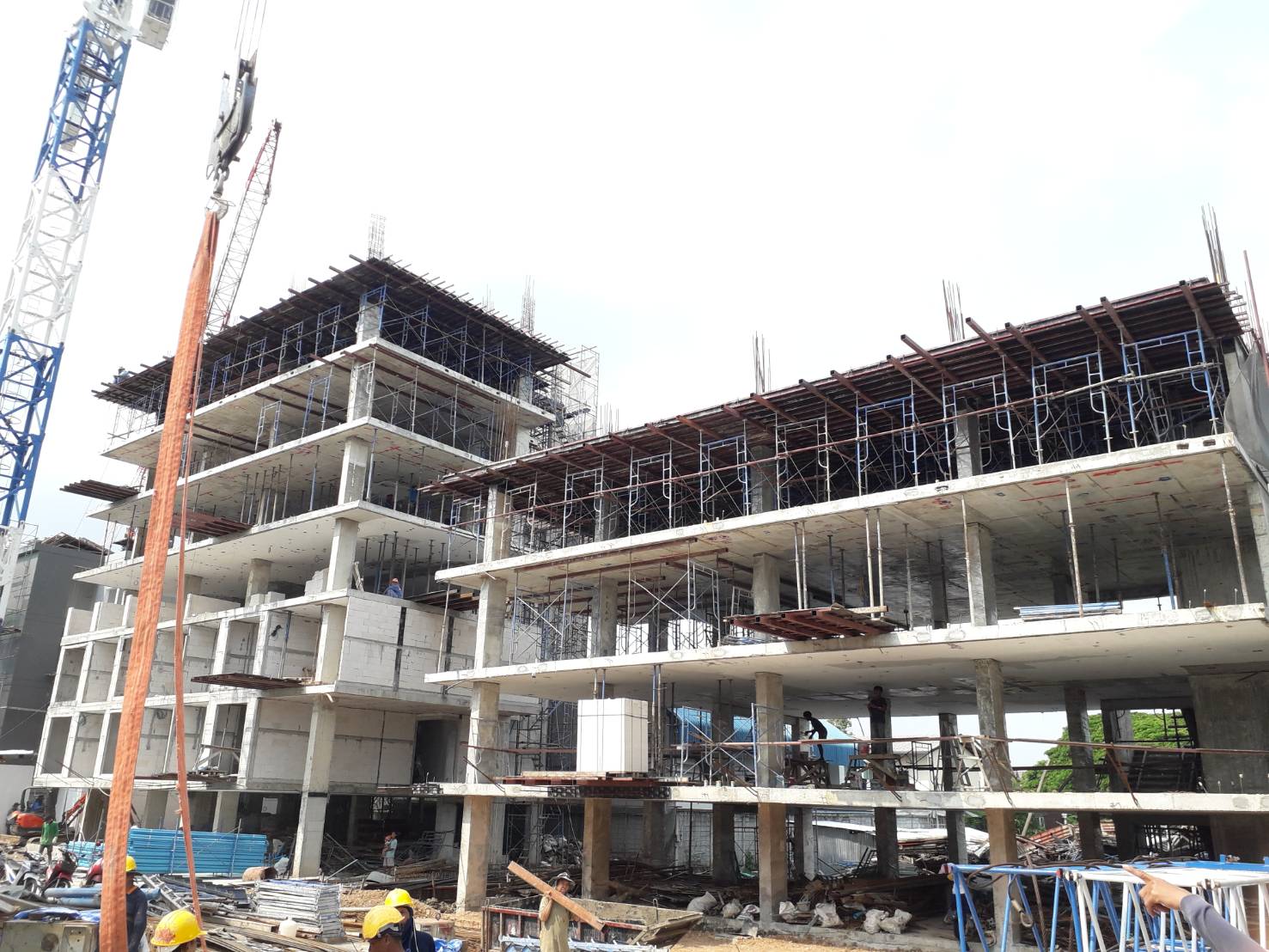

อาคาร A

50% Complete (success)

งานก่ออิฐผนังห้อง ชั้น 5

Update | 15 July 2020

อาคาร A

50% Complete (success)

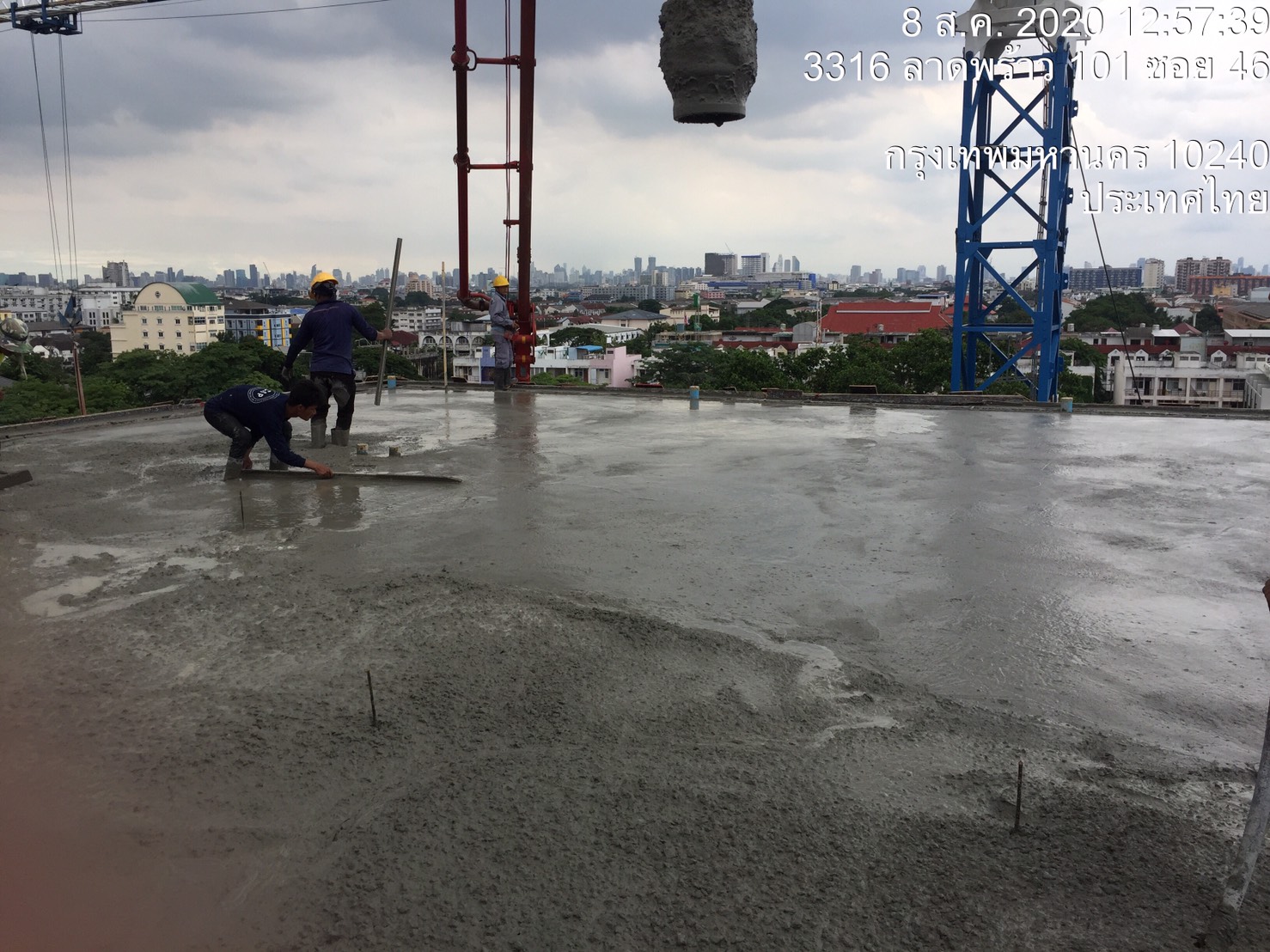

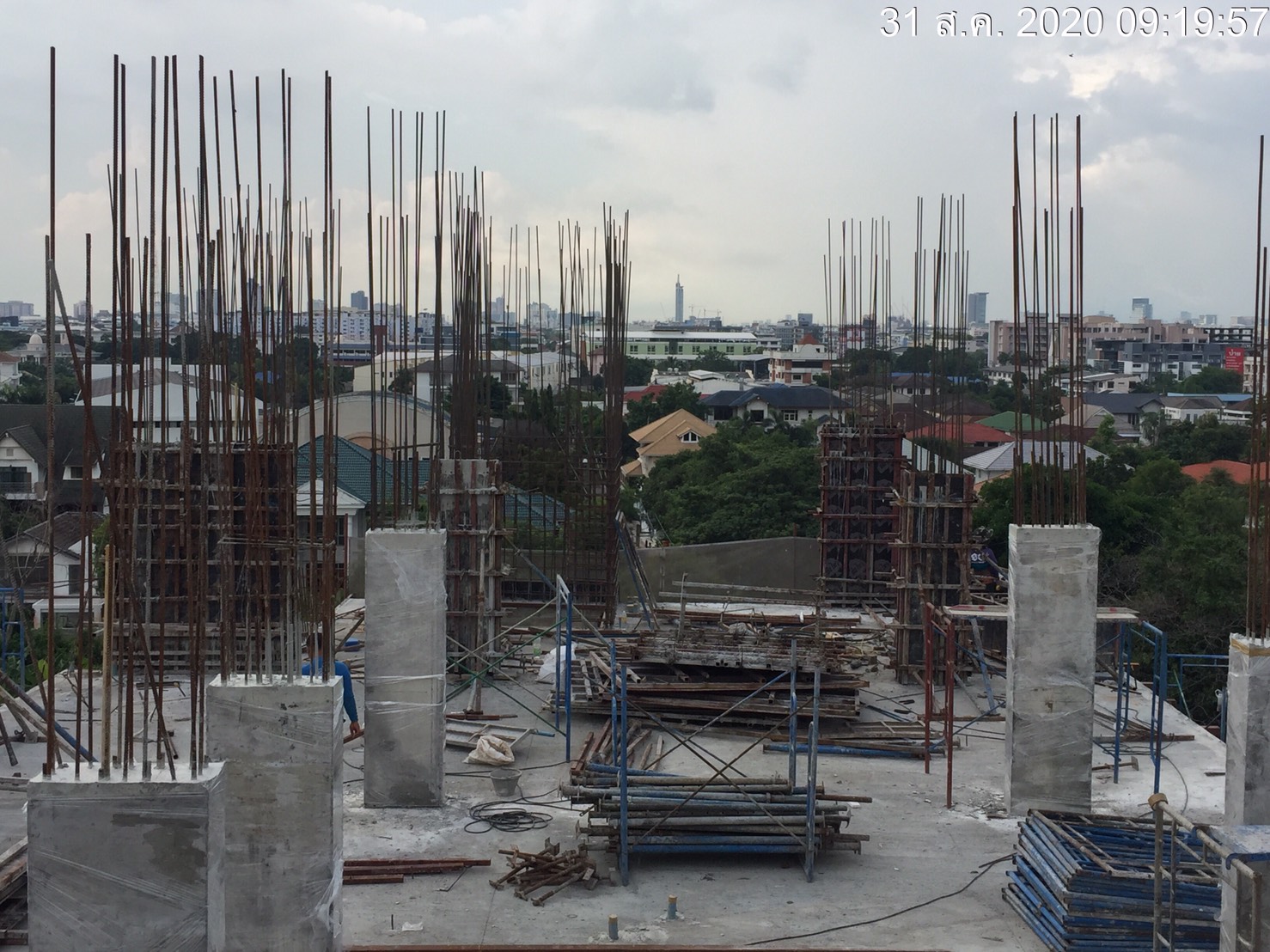

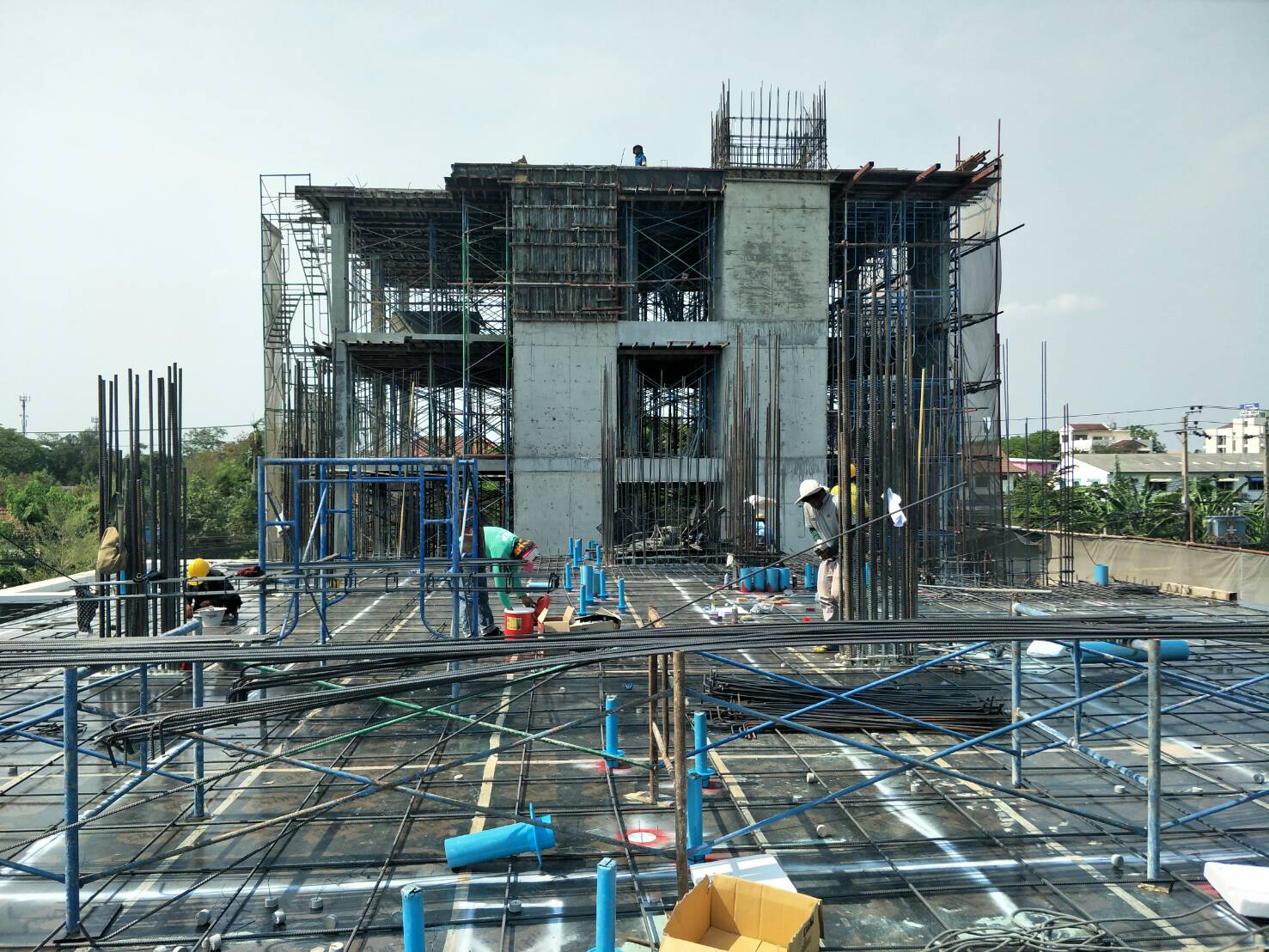

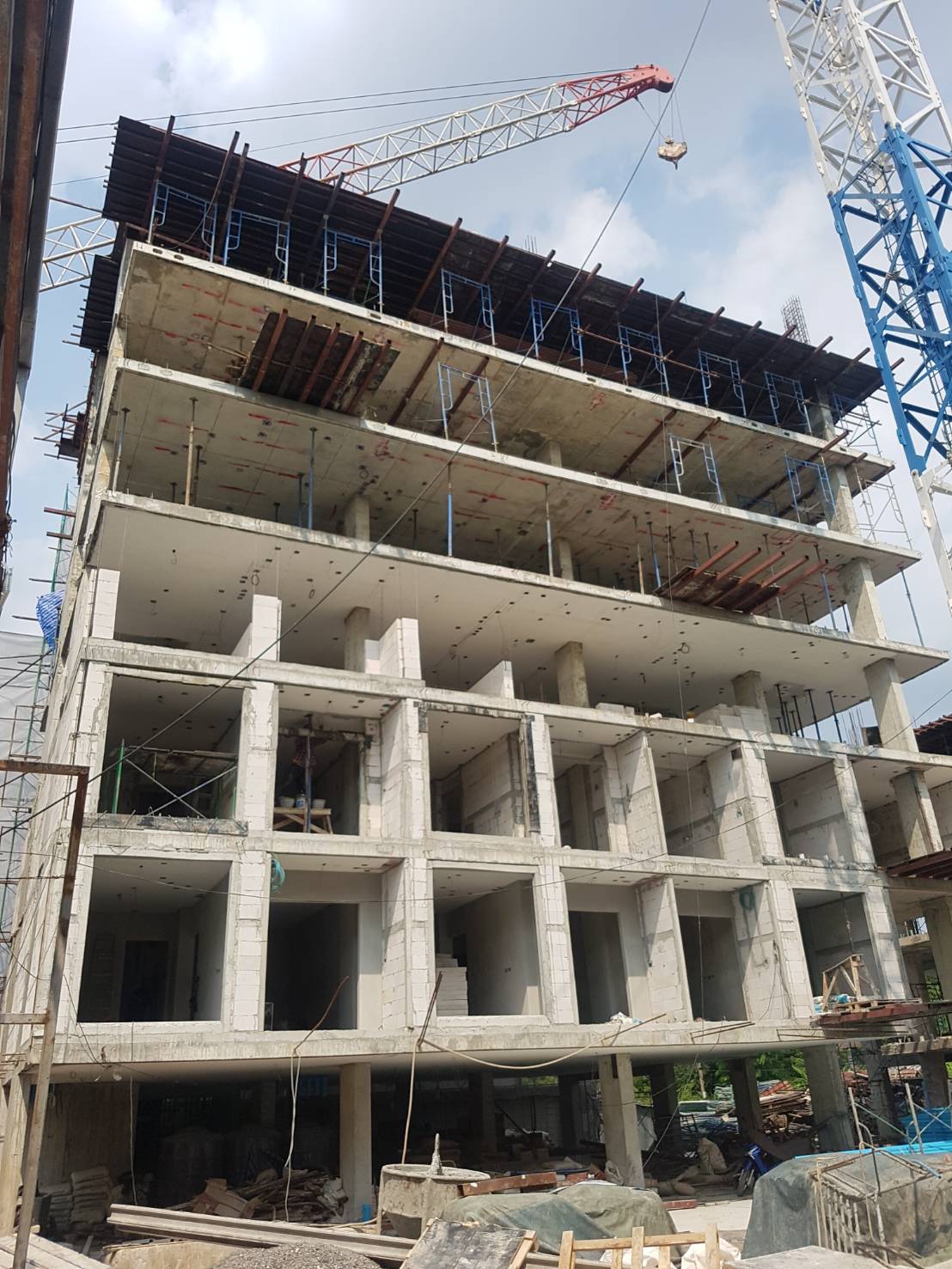

งานเทเสาชั้น 8 รับดาดฟ้า

Update | 15 July 2020

อาคาร A

50% Complete (success)

งานเทเสาชั้น 8 รับดาดฟ้า

Update | 14 July 2020

อาคาร A

50% Complete (success)

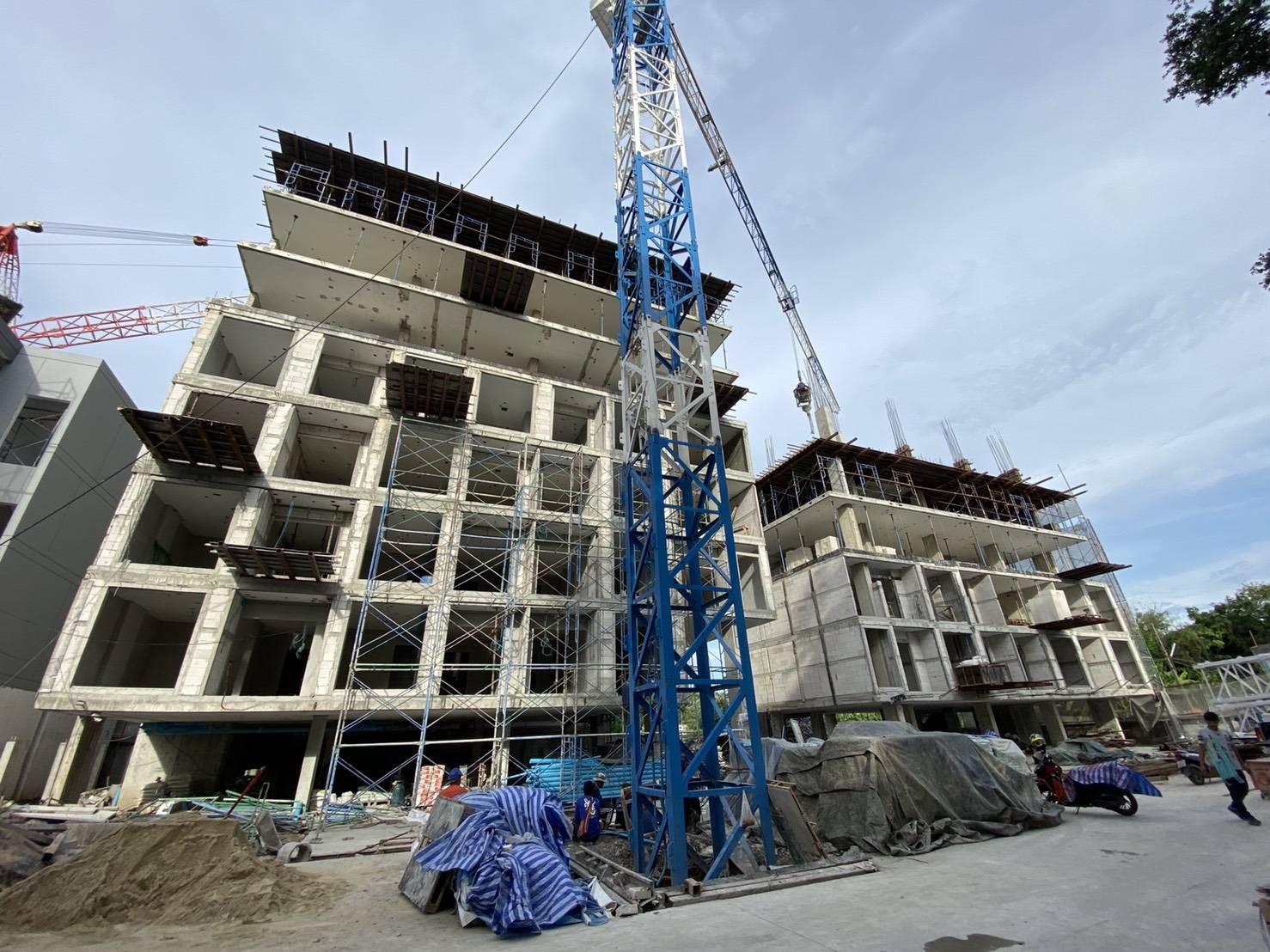

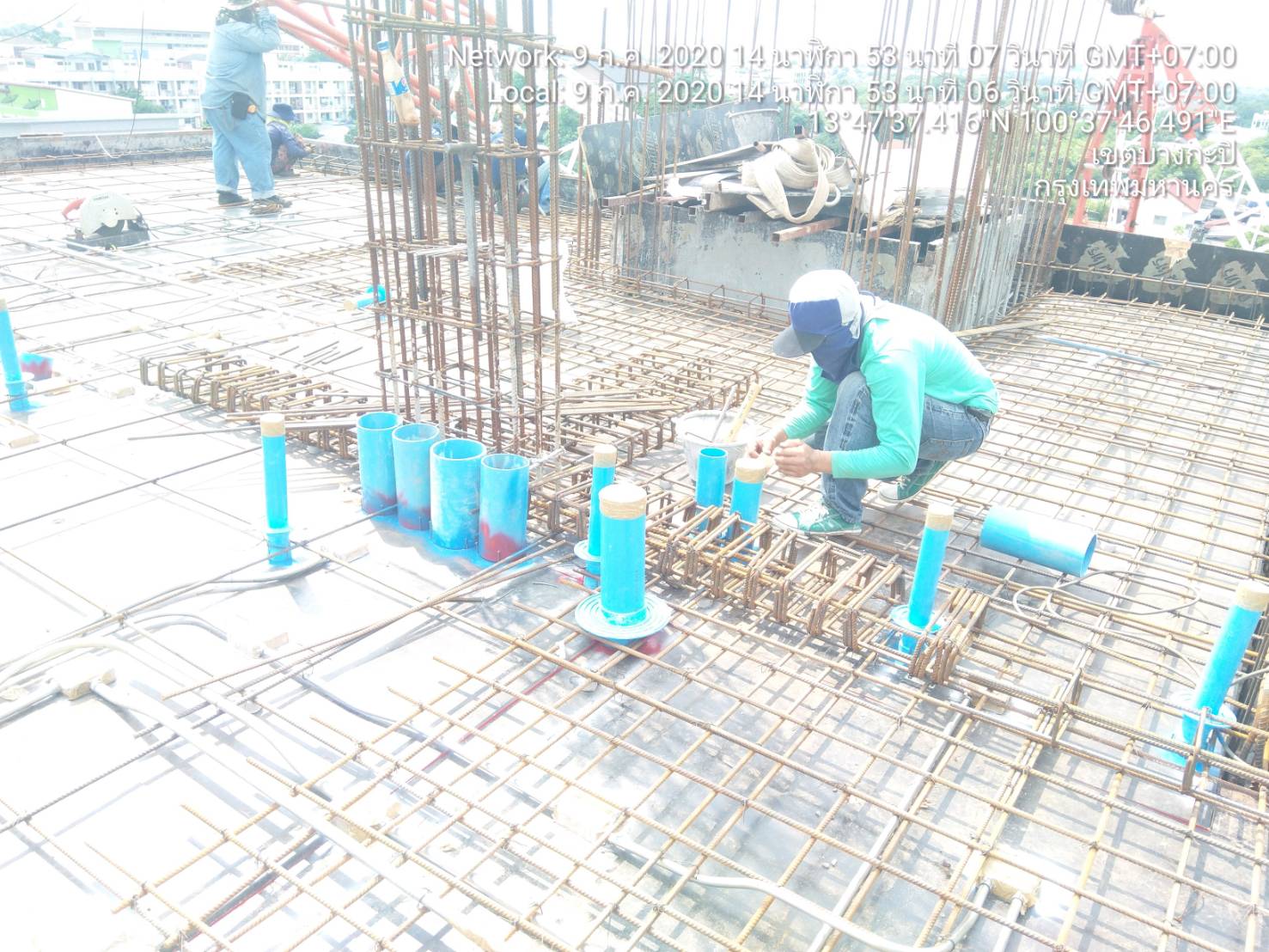

งานก่อสร้างโดยรวม

Update | 9 July 2020

อาคาร A , B

50% Complete (success)

งานวางบล็อคไฟฟ้าพื้นชั้น 5

Update | 9 July 2020

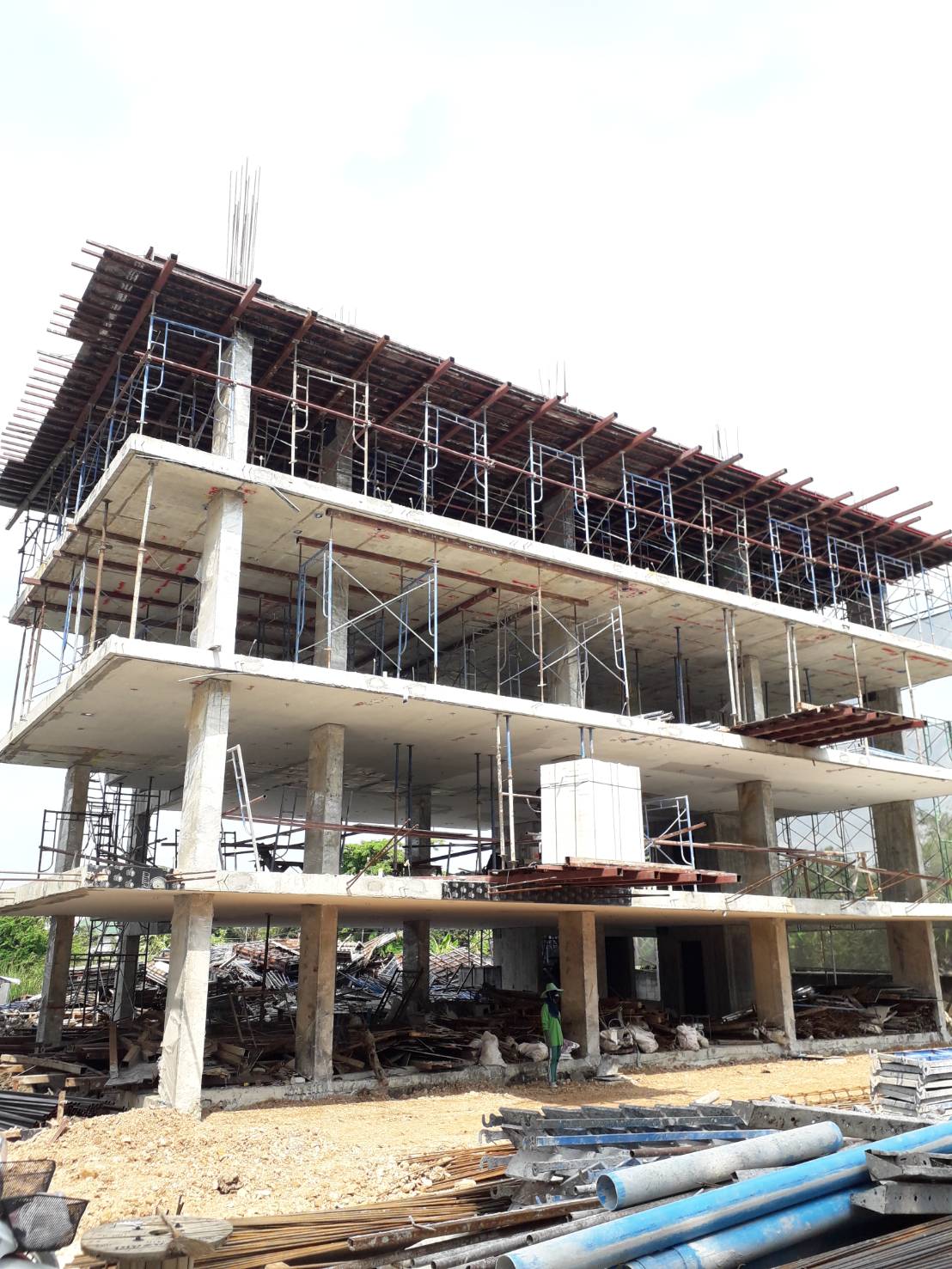

อาคาร B

40% Complete (success)

งานเตรียมเทพื้นชั้น 5

Update | 9 July 2020

อาคาร B

40% Complete (success)

งานก่ออิฐผนังห้อง ชั้น 4

Update | 9 July 2020

อาคาร A

50% Complete (success)

งานวางท่อประปาพื้นชั้น 8

Update | 9 July 2020

อาคาร A

50% Complete (success)

งานเตรียมเทพื้นชั้น 8

Update | 9 July 2020

อาคาร A

50% Complete (success)

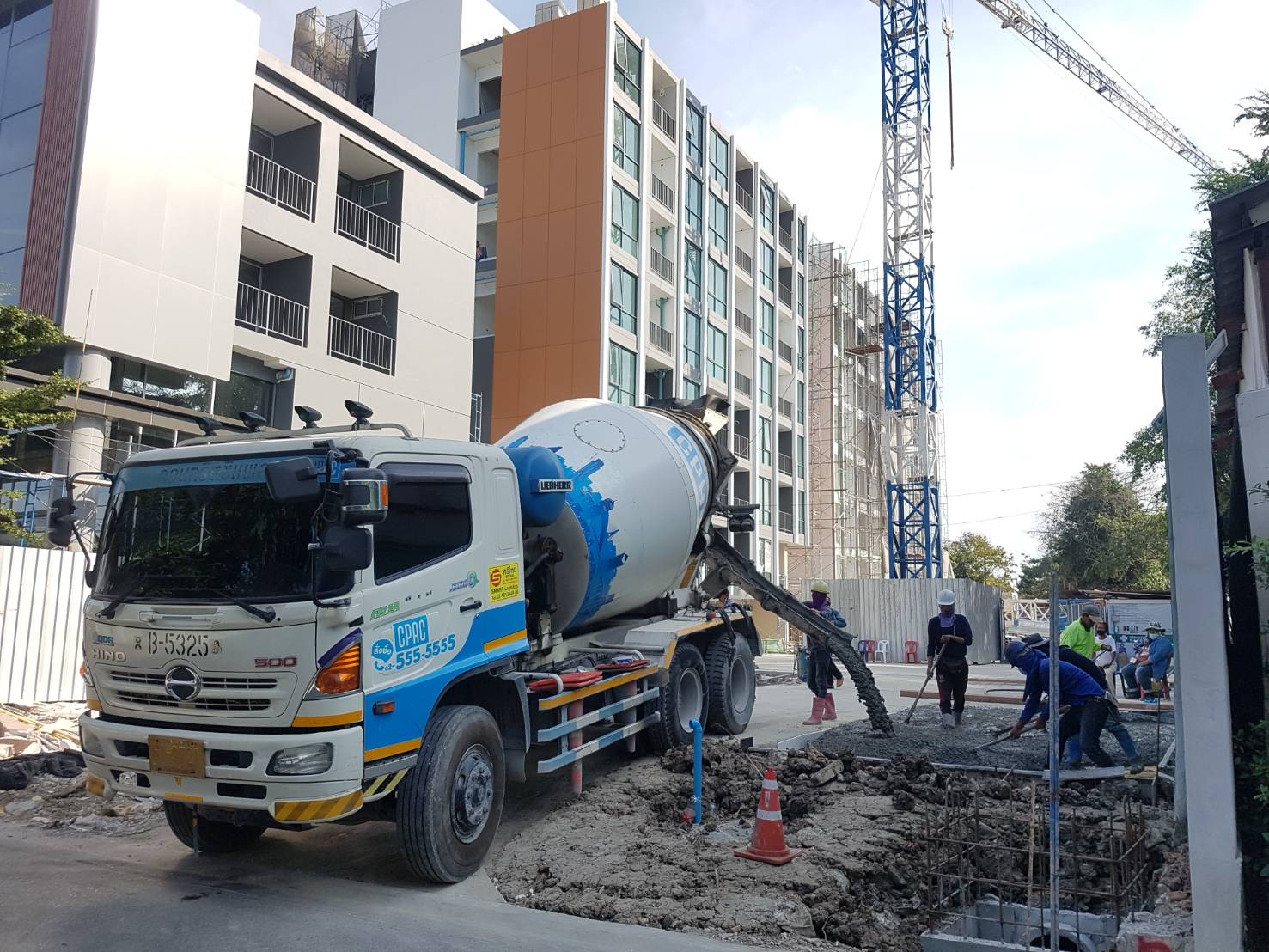

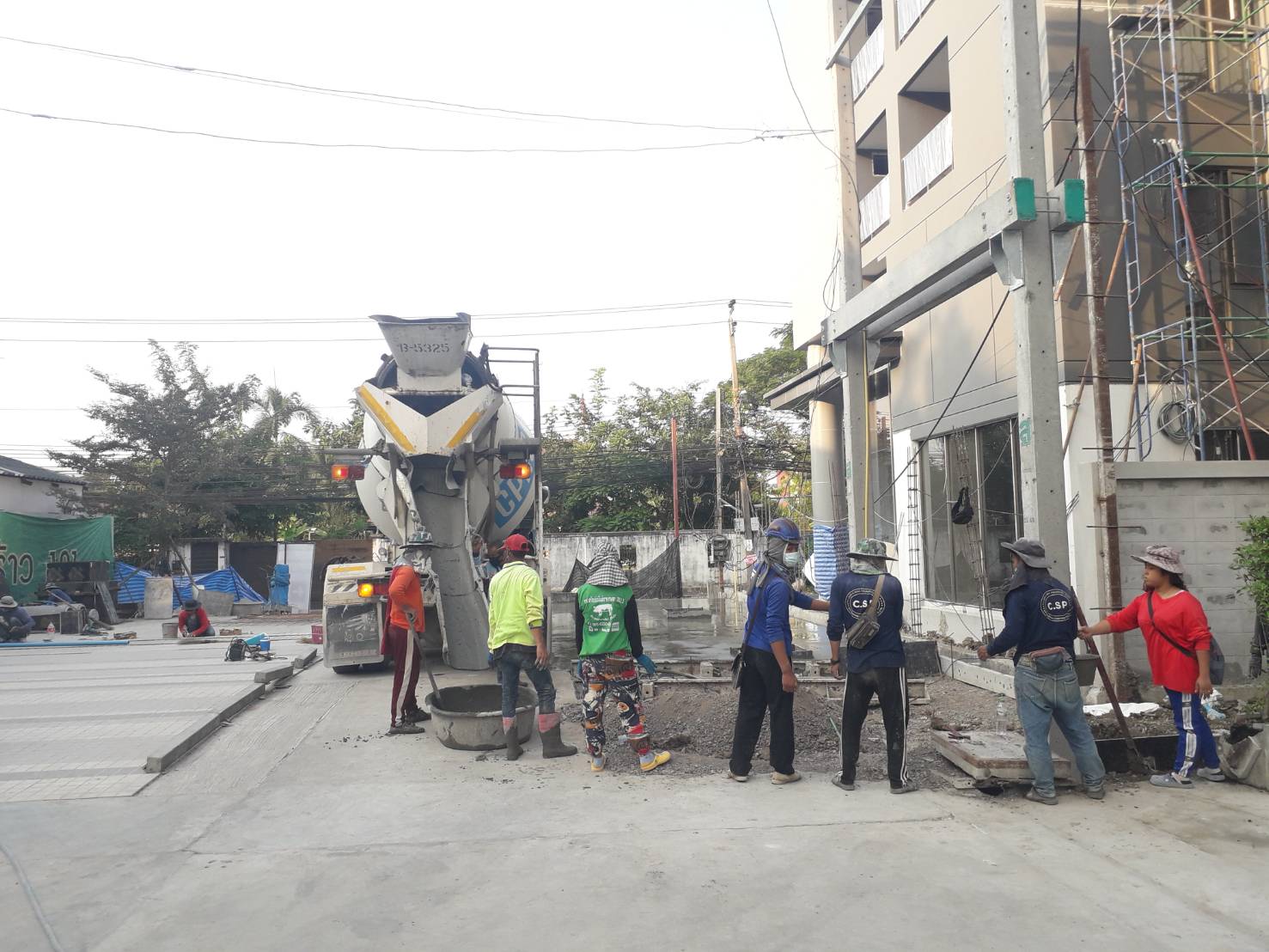

งานเทถนนโครงการ

Update | 29 June 2020

อาคาร B

30% Complete (success)

งานเทถนนโครงการ

Update | 29 June 2020

อาคาร B

30% Complete (success)

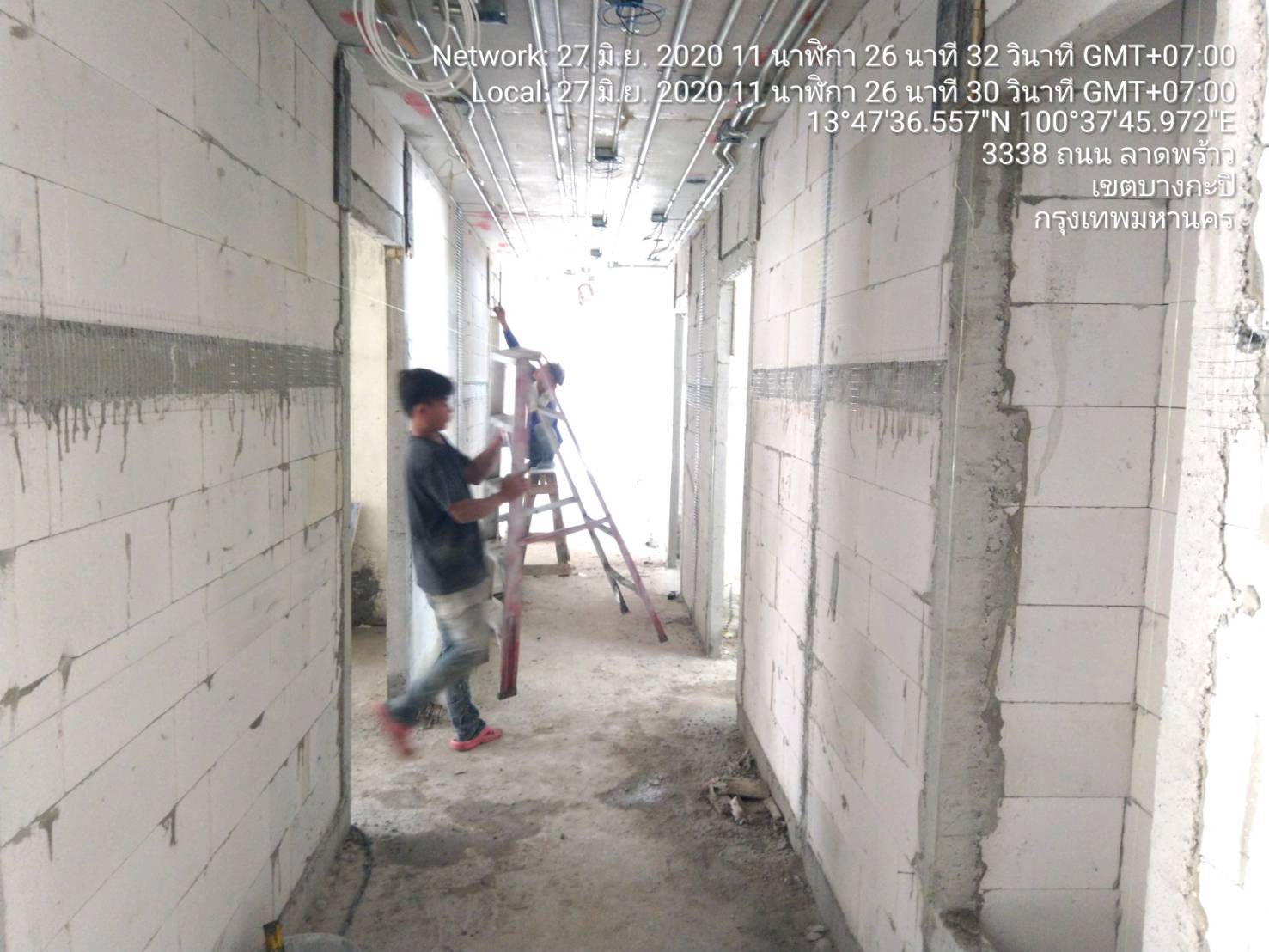

งานเดินท่อสายไฟ ชั้น 2-3

Update | 29 June 2020

อาคาร A

40% Complete (success)

งานเดินท่อสายไฟ ชั้น 2-3

Update | 29 June 2020

อาคาร A

40% Complete (success)

งานก่ออิฐผนังห้อง ชั้น 3

Update | 29 June 2020

อาคาร A

40% Complete (success)

งานก่ออิฐผนังห้อง ชั้น 3

Update | 29 June 2020

อาคาร A

40% Complete (success)

งานเตรียมเทพื้นชั้น 4

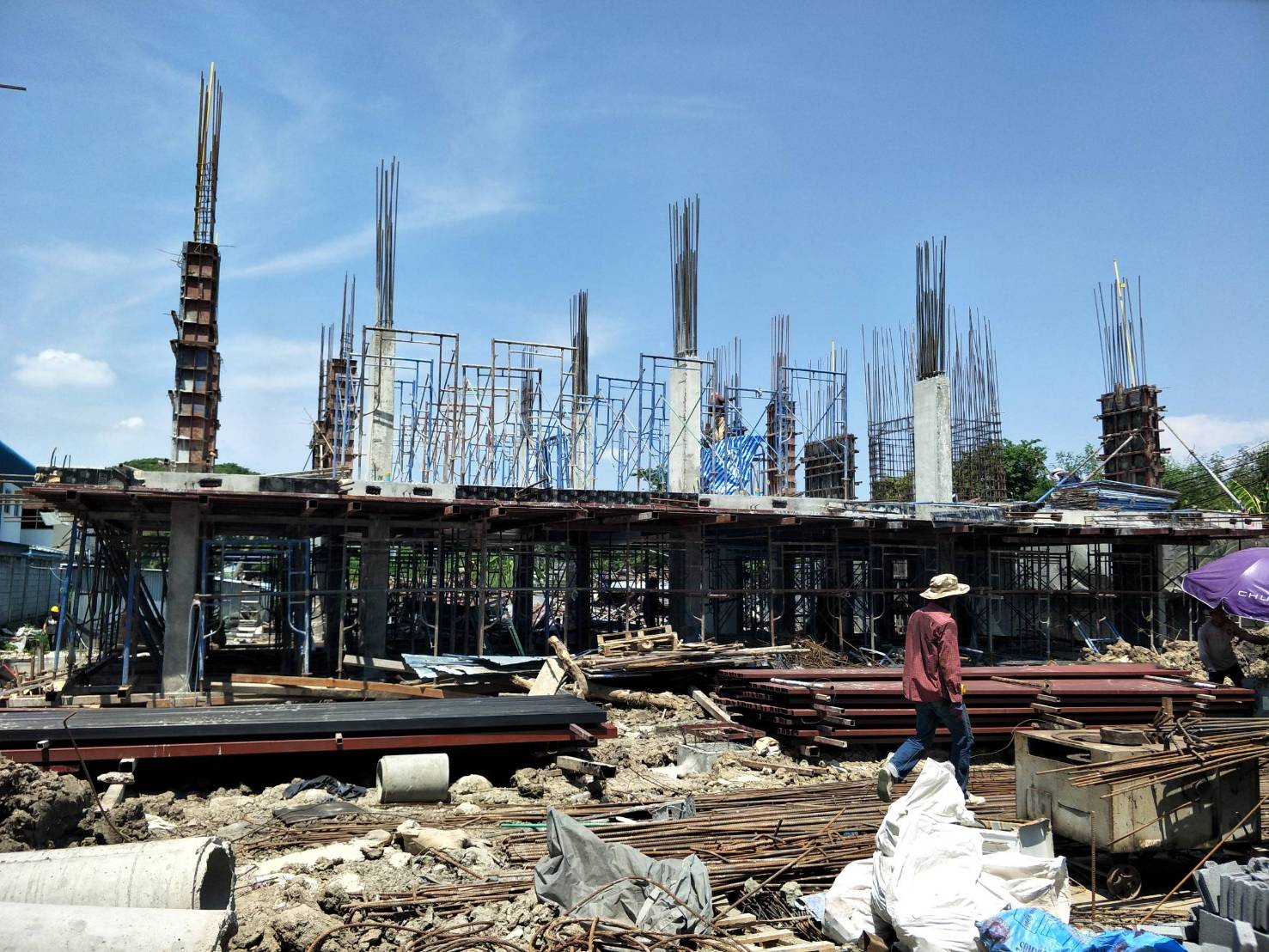

Update | 9 June 2020

อาคาร B

30% Complete (success)

งานก่ออิฐผนังห้อง ชั้น 2

Update | 9 June 2020

อาคาร A

40% Complete (success)

งานเตรียมเทพื้นชั้น 7

Update | 9 June 2020

อาคาร A

40% Complete (success)

งานก่อสร้างโดยรวม

Update | 18 May 2020

อาคาร A , B

30% Complete (success)

งานเตรียมเทพื้นชั้น 2

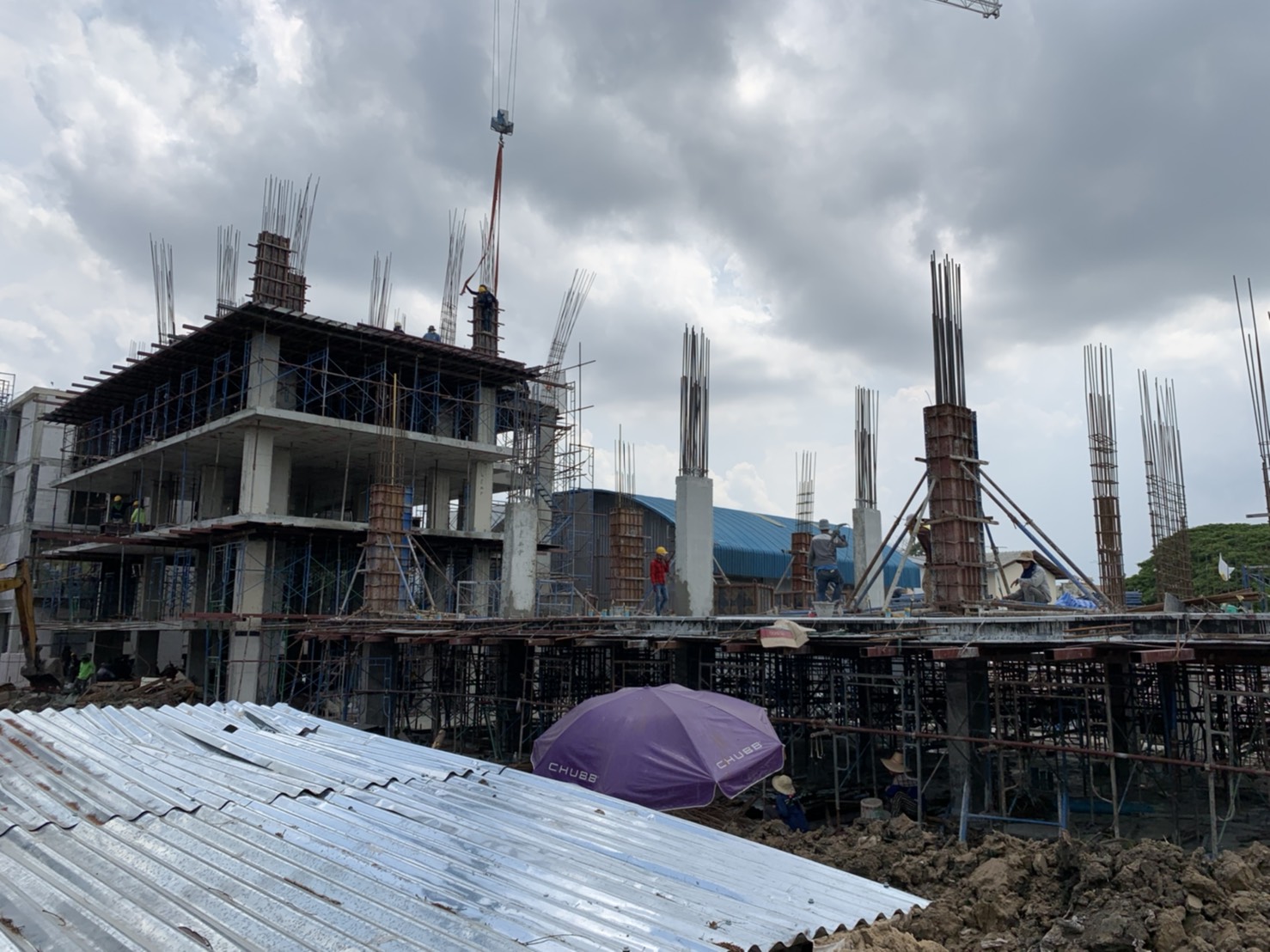

Update | 18 May 2020

อาคาร B

20% Complete (success)

งานเตรียมเทพื้นชั้น 5

Update | 18 May 2020

อาคาร A

30% Complete (success)

งานก่อสร้างโดยรวมอาคาร A

Update | 30 April 2020

อาคาร A

20% Complete (success)

งานก่อสร้างโดยรวมอาคาร A

Update | 30 April 2020

อาคาร A

20% Complete (success)

งานก่อสร้างโดยรวมอาคาร A

Update | 30 April 2020

อาคาร A

20% Complete (success)

Yensabaideecondo คอนโดใกล้สถานีสายสีเหลือง ลาดพร้าว 101 Yensabaidee Condo
